某陳列館及演藝中心工程防水施工方案
1.編制依據:
| 序號 | 名稱 | 編號 |
| 1 | 本工程施工圖紙 | 0902D07 |
| 2 | 《地下工程防水技術規范》 | GB50108-2001 |
| 3 | 《地下防水工程施工質量驗收規范》 | GB50208-2002 |
| 4 | 《建筑地基基礎工程施工質量驗收規范》 | GB50202-2002 |
| 5 | 《彈性體改性瀝青防水卷材》 | GB18242-2000 |
| 6 | 《建筑構造通用圖集—地下工程防水》 | 88J6、88J6-1 |
| 7 | 《建筑工程施工質量驗收統一標準》 | GB50300-2002 |
| 8 | 《新型瀝青卷材防水工程技術規格》 | DBJ01-16-94 |
| 9 | 《建筑安裝分項工程施工工藝規程》 | DBJ/T01-26-2003 |
| 10 | 《建筑防水工程手冊》 | DBJ01—51—2003 |
| 11 | 《屋面工程質量驗收規范》 | GB500207-2002 |
| 12 | 《屋面建筑構造通用圖集》 | 88J5-1 |
| 13 | 《聚氨酯硬泡體防水保溫工程技術規程》 | JCJ14-1999 |
| 14 | 《大同陳列館及演藝中心施工組織設計》 | |
| 15 | 本部轉發的關于見證試驗規定的相關文件 |
2.工程概況:
?。?)本工程××演藝術中心,項目位于××西側,建設用地東北面為××石窟,東側為綠化帶,南側為××河??偨ㄖ娣e9939.46m2,包含一個陳列館、一個多功能的演藝中心。北面陳列館以寬4m,跨度40m為一個單元的拱形交錯排列而成。陳列館為單層大跨度空間,地下6m,地面南以上最高點標高5.8m。演藝中心為一方形古城堡式的建筑。地下一層,層高3.6m,地上一層檐口標高7.0m。基礎采用鋼筋混凝土墻下條基加防水板基礎。防水等級:地下I級,屋面II級。
1)陳列館
| 建筑面積 | 6637.70m2 | 用地面積 | / |
| 建筑層數 | 地下 | 一層 | |
| 建筑層高 | 地下 | 6m | |
| 建筑高度 | 5.8m | ||
2)演藝中心
| 建筑面積 | 建筑面積 | 3301.76m2 | 用地面積 | / |
| 地上建筑面積 | 2227.59m2 | 地下建筑面積 | 1074.17m2 | |
| 建筑層數 | 地上 | 一層 | 地下 | 一層 |
| 建筑層高 | 地上 | 5.72m | 地下 | 3.6m |
| 建筑高度 | 7.0m | |||
(2)防水工程
1)地下室部分
地下室防水等級為一級。防水采用SBS改性瀝青防水卷材,其各項指標均應符合《地下工程防水技術規范》;
①陳列館及演藝中心地下室防水做法底板(由上至下):
a.自防水鋼筋混凝土底板;
b.50mm厚C20細石混凝土保護層;
c.低擋卷材隔離保護層;
d.3mm+3mmSBS改性瀝青防水卷材;
e.基層處理劑
f.20mm厚1︰2.5水泥砂漿找平層;
g.100mm厚C15素混凝土墊層;
h.素土夯實。
②地下室側墻(由內至外):
a.自防水鋼筋混凝土側墻;
b.20mm厚1︰2.5水泥砂漿保護層;
c.基層處理劑;
d.3mm+3mmSBS改性瀝青防水卷材;
e.5mm厚聚乙烯泡沫塑料保護層;
f.2︰8灰土分層夯實。
?、鄣叵率翼敯澹ㄓ上轮辽希?br />
a.自防水鋼筋混凝土頂板;
b.20mm厚1︰2.5水泥砂漿找平層;
c.3mm+3mmSBS改性瀝青防水卷材;
d.紙?zhí)ビ蜌指綦x層;
e.70mm厚C20細石混凝土保護層;
2)屋面部分。
屋面防水等級為II級,耐久年限為15年,混凝土抗?jié)B標號S6。
?、訇惲叙^屋面為4m寬,跨度40m為一個單元的拱形交錯排列而成,屋面由最高點5.8m向東西兩側延伸至地面。屋面為鈦鋅板金屬直立鎖邊自防水系統,屋面做法應符合《屋面工程技術規范》。
②屋面做法:
a.0.7mm鈦鋅板(直立鎖邊系統自防水;
b.通風絲網;
c.單項透氣膜;
d.0.7mm鍍鋅板;
e.100mm玻璃絲綿隔熱層;
f.0.7mm鍍鋅板找平;
g.0.7mm穿孔壓型鋼板;
h.C型鋼檁條支撐 C250×100×100×3;
i.1200×400鋼梁。
?、垩菟囍行奈菝孀龇ǎ?br />
a.20mm厚1︰5水泥增稠粉砂漿,內配14號鍍鋅鋼絲網,網孔30分縫處鋼絲網斷開,雙向分縫中距為:鋼絲網網寬+20mm,縫寬10mm嵌塑料條;
b.60mm厚保溫防水合一型硬泡聚氨酯;
c.20mm厚1︰5水泥增稠粉砂漿找平層;
d.找坡層:檐口起始處1m范圍內抹20mm厚1︰40水泥砂漿找2%坡,1m以外最薄20mm厚加氣碎塊混凝土找2%;
e.鋼筋混凝土屋面板。
3)消防水池做法:
?、偎嗷鶟B透結晶型彈性防擋水材料;
?、?m范圍內1︰2.5水泥砂漿找1%坡,3m以外陶?;炷琳?%坡,朝向集水坑;
?、?50mm厚防水鋼筋混凝土底板;
?、芸珍佊蜌忠粚樱?br />
?、蒌摻罨炷翗强顾濉?br />
4)集水坑做法:
?、?0mm厚1︰2.5水泥砂漿保護層;
?、?.5mm厚水泥基防水涂料
?、?0mm厚1︰2.5水泥砂漿找平層;
④鋼筋混凝土板;
?、?0mm厚細石混凝土;
?、藜?zhí)ビ蜌指綦x(保護層);
⑦3mm+3mm兩道SBS改性防水卷材;
?、嗷鶎犹幚韯?;
⑨20mm厚1︰2.5水泥砂漿找平層;
⑩100mm厚C15混凝土墊層;
○11素土夯實。
5)結構防水:防水混凝土原材料及配合比要求
?、倩A(chǔ)底板混凝土強度等級為C30/S6 、C45/S6。
?、诔跄龝r間不小于3h,終凝時間不大于12h。
?、刍炷撂涠瓤刂圃?60~180mm。
3.施工部署及任務安排:
(1)各施工部位防水使用的材料;
1)地下防水材料為Ⅰ型3mm+3mmSBS改性瀝青防水卷材,基礎為外防水。
2)衛生間采用1.5mm厚水泥基防水涂料。
3)屋面防水材料為硬泡體聚氨酯防水保溫一體化材料。
?。?)施工過程安排
1)地下室底板防水采用一次施工,甩頭在底板上返300mm以外。
2)衛生間采用一次成活,分遍涂刷。
4.施工準備:
?。?)技術準備
1)熟悉圖紙,按設計要求配備相應的施工工藝規程;施工驗收規范;施工質量檢驗評定標準及圖集。
2)提供施工人員用工手續,備齊相應的上崗證及培訓證書。
3)進行逐級技術交底:專業工長以書面形式向各班組進行交底,班組長再向工人進行交底。技術交底要有重點,要有針對性,要針對班組和個人的技術技能特點,針對關鍵部位和質量控制點,提出具體措施和要求。
4)備齊施工中所需的計量、測量器具,并要經檢測部門檢測合格,有合格證書。
5)檢查主要機具是否完好,能否滿足正常施工使用。
6)工種交接檢檢查記錄收集齊全,裝訂歸檔。
?。?)材料準備
1)根據設計要求,該屋面采用柔性防水,做硬泡體聚氨酯防水保溫一體化。材料進場后由監理見證取樣,復試合格后方可使用。衛生間為單組份聚氨脂防水涂料,材料進場合格證及防偽標志、產品說明書等。材料進場后必須現場取樣,送交見證試驗室作試驗,試驗合格后方準使用。
2)地下室底板、地下室外墻(外做)的卷材鋪貼采用熱熔法,要求基底堅實、平整、干燥,含水率在9%以下(簡易檢驗方法,將1㎡卷材平鋪于基層上,靜置3-4小時后掀開,覆蓋部位及卷材無明顯水印即可),找平層嚴禁有空鼓、開裂、起砂等缺陷。施工前需通過監理驗收后方可施工。
?。?)機具準備
為保證工程質量,便于施工操作,應配置必要的簡易可行的使用工具,并鼓勵工人進行小改小革,施工中所需的手推車、噴燈、剪刀、小線、笤帚、鋼卷尺、油漆桶、鐵抹子、滾動刷。
(4)勞動力安排
| 序號 | 工種 | 人數 |
備注 |
| 1 | 管理人員 | 2 | |
| 2 | 技術工人 | 10 | |
| 3 | 看火人 | 1 | |
| 4 | 現場指揮 | 1 |
?。?)管理目標
由于防水工程為隱蔽性分項工程,對工程影響比較大,維修不方便,為特殊作業或關鍵性工序,特編制專項防水作業指導書進行指導,要求項項必須合格,才允許進行下道工序。
5.施工工藝
?。?)底板、外墻防水
1)底板防水。
工藝流程:施工準備→基層清理→涂刷底油→放出附加層邊線、鋪貼卷材標準線→附加層施工→卷材防水層施工→封邊。
2)施工準備。
混凝土墊層澆筑后,根據基礎平面圖放出基礎磚胎膜線,比基礎邊大50mm,按線砌240mm厚磚胎膜,每5m長砌一個370mm磚垛,里側立面用1︰3水泥砂漿抹灰壓光,在與墊層轉角部位用啤酒瓶溜成半徑為50mm的半圓弧。
3)基層處理:先用鏟刀和掃帚及其它工具將基層表面的突起物、砂漿和疙瘩等清理干凈,并將塵土、雜物清掃干凈,對陰陽角部位必須認真清理。如下圖

4)涂刷底油。將氯丁膠乳作為底油與汽油按1︰1的配料攪拌均勻,用長把滾刷均勻涂刷于基層表面上,不得有漏刷和透底現象,常溫經過4h或手感不粘時,方可進行下道工序。
5)彈線。在基層上用小白線裹白灰,彈出卷材附加層位置邊線和卷材鋪貼標準的位置分格線。
6)后澆帶底板位置處,先鋪比800mm后澆帶每邊寬450mm的3mm厚SBS橡膠改性瀝青卷材。
7)附加層施工。陰陽角等特殊部位增貼一層3mm厚SBS改性瀝青防水卷材附加層,寬度不宜小于500mm,按照彈好的位置線用熱熔法與基層粘貼牢固。

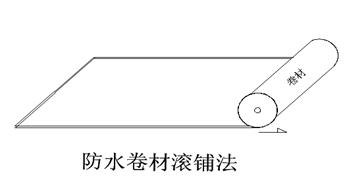

8)卷材防水層施工。本工程采用Ⅱ級,3mm+3mm SBS改性瀝青防水卷材,采用熱熔法進行,施工卷材鋪貼方法和順序,根據現場實際情況東西方向為長邊鋪設方法;將成卷的3mm厚SBS橡膠改性瀝青卷材按彈好的標準位置線,將端頭置于鋪貼起始端,用噴燈離卷材50cm左右均勻烘烤卷材底面,當?shù)讓尤刍接泄鉂砂l(fā)黑時即可;隨后用噴燈對準卷材和基層表面夾角,噴燈距交界處約30cm左右,邊烘烤卷材和基層邊跟隨熔化范圍用雙手壓緊卷材緩慢的向前滾鋪,將其地面與基層粘貼牢固。(如圖所示)第一層施工完后進行第二層卷材施工,方法同上。

9)卷材搭接。卷材的長邊與短邊預留縱橫搭接寬度100mm,第一層防水卷材粘接牢固后,進行二層的防水卷材施工,上下層卷材鋪貼要錯縫進行鋪貼,錯開尺寸為防水卷材寬的1/2進行滾鋪粘貼牢固。(如圖)

在立面與平面的轉角處接縫應在平面上距立面不小于600mm處。搭接處要用噴燈熱熔粘貼牢固。以邊緣擠出瀝青為合格,隨即用開刀將擠出的熱溶膠刮平,沿邊端封嚴封接口,防止出現張嘴和翹邊。使之成為一個完整的防水層。
10)防水保護層施工。防水層施工完畢,并驗收合格后,隨即進行防水保護層施工。底板平面防水保護層為50mm厚C20細石混凝土,混凝土需做試塊,試塊強度必須滿足C20要求。立面抹20mm厚1︰2.5的水泥砂漿找平層。底板C20細石混凝土防水保護層澆筑前,先用1︰2干硬性水泥砂漿按間距2.5m左右做出標高控制灰餅。豆石混凝土鋪好后,用長刮杠根據灰餅標高刮平,用木抹子拍實,表面泛漿后搓平。

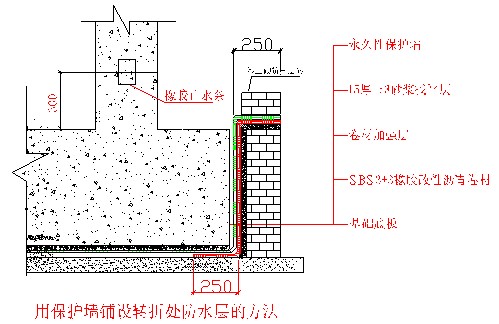

防水導墻上立面用2︰1(水泥︰中砂)加適量的水攪拌成稀粥狀,水泥砂漿內摻水泥重量20%的881膠混合物,用磙子進行拉毛,凝固手掰不動后,抹20mm厚1︰2.5水泥砂漿保護層。(如圖)

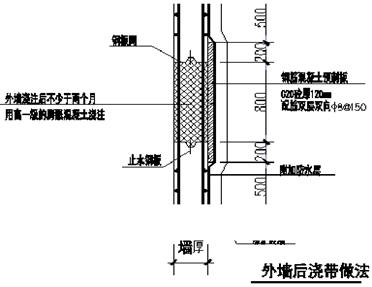

說明:按照會審記錄墻體水平施工縫基礎底板上300mm倒墻處,基礎下沉部分-10.3m、-9.7m部位用鋼板,上部用橡膠止水條。
(2)外墻防水層。
工藝流程:基層處理—防水卷材施工→5厚聚乙烯泡沫塑料片材保護層。
1)基層處理。 涂刷底膠前應將基層上塵土、雜物清掃干凈。

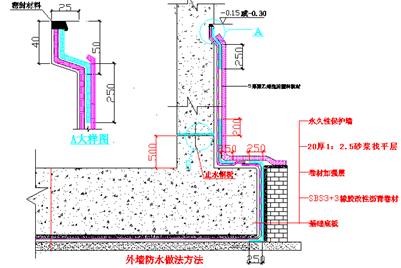

2)外墻后澆做法見附圖。

3)防水層。基層處理、清理經監理等有關人員驗收合格后,隨即進行防水層施工,施工方法同底板防水層采用熱熔法,底板預留接茬部位,注意按要求先做附加層,然后做大面施工,縱橫卷材搭接為100mm,搭接順序為上層卷材壓下面卷材的做法。卷材作至室外要求標高時,把卷材收頭封入外墻施工預留的凹槽內(見下圖)用1︰2.5水泥砂漿填實抹平。

4)防水保護層施工。防水層施工驗收后,隨即用聚醋酸乙烯乳液進行粘貼5厚聚乙烯泡沫塑料片材后進行回填土的施工。
?、俅┑叵陆Y(jié)構的外墻構件必須做防水處理(如下圖):
A.外墻模板穿墻螺栓做法。

B.外墻施工縫處理。

C.穿墻套管必須做防水處理。

地下室頂露于室外者,上部均做防水方法同地下其它處。
②檢查與驗收。每道工序(基層、卷材層和保護層)隱蔽前,必須辦理隱蔽驗收手續。
A.防水基層
a.基層必須牢固,無松動現象。
b.表面應平整,用2m長直尺檢查,基層與直尺間的最大空隙不應超過5mm,且每米長度內不得多于一處,空隙僅允許平緩變化。
c.基層表面的陰陽角處均作成圓弧或鈍角。
d.基層表面應清潔、干燥,不得有起砂、起皮等現象。干燥程度的現場檢查方法,將1平米卷材平坦的鋪在找平層上靜置3~4h后掀開檢查,找平層覆蓋部位與卷材上未見水印。
e.基層處理劑涂刷均勻無漏刷。
B.防水層。
a.原材料進場檢查與驗收:原材料進場必須有“二證一標”,并現場進行檢查驗收,驗收內容包括規格、外觀質量檢查和物理性能試驗。本工程底板及外墻總防水施工面積13000多m2,按照規范抽取5卷進行復試。取樣應在監理的見證下隨機抽取,其中30%送承擔本工程見證的試驗室進行物理性能試驗。
b.規格、外觀質量檢查:本工程采用雙層3mm+3mmSBS改性瀝青防水卷材,要求防水卷材厚度允許偏差為正值。按要求抽樣取卷材試樣,開卷進行檢查,全部指標達到標準規定即為合格。其中有一項達不到要求應在受檢產品重加倍取樣復驗,全部達到標準規定即為合格。復驗時有一項指標不合格,則認為該產品外觀不合格。外觀質量檢查標準見下表:
| 項目 | 外觀質量要求 |
| 斷裂、褶皺、孔洞、剝離 | 不允許 |
| 邊緣不整齊、沙礫、不均勻 | 無明顯差異 |
| 胎體未浸透、露胎 | 不允許 |
| 涂刷不均勻 | 不允許 |
物理性能試驗:外觀檢查合格后,將取樣的卷材切除距外層卷頭2.5m后,順縱向取全幅卷材寬度兩塊送試驗室,進行拉伸性能、耐熱度、柔度和不透水試驗。
施工驗收:由于本工程采用SBS3mm+3mm防水卷材,所以要求粘接牢固、接縫嚴密、無損傷、空鼓等缺陷,鋪貼方法和搭接、收頭等做法上,必須高于國家現行驗收規范要求。
C.防水保護層。保護層和防水層結合緊密、厚度均勻一致;混凝土和砂漿強度符合設計要求,保護層接縫應嚴密、表面無損傷。
?。?)室內防水。
工藝流程:基層清理—涂刷水泥基防水涂料→保護層。
本工程室內有水房間(衛生間、廚房等)防水材料選用1.5mm厚水泥基防水涂料,具體做法如下:
1)基層處理。
?、倩鶎幼?︰2.5水泥砂漿找平層,抹平壓光、無空鼓,表面堅實,不起砂、不掉灰。抹找平層時凡遇管道根部周圍,在30mm范圍內的原標高基礎上提高10mm,坡向地漏,避免根部積水,在地漏四周,應做成略低于地面的洼坑,一般在5~10mm。凡遇陰陽角處,要抹成半徑不小于50mm的小圓弧。門口處向外抹250mm砂漿。
?、谕克⒎浪畬訒r,穿樓板時立管部位均做預留套管,等立管安裝好后,管壁與套管間填瀝青麻絲,油膏嵌縫;以確保防水質量。
2)防水高度:1.5mm厚水泥基防水涂料,并從地面延伸到墻面,高出地面300mm。
3)衛生間防水做法。
①20mm厚1︰2.5水泥砂漿保護層;
?、?.5mm厚水泥基防水涂料;
③20mm厚1︰2.5水泥砂漿找平層;
?、茕摻罨炷恋装?。
4)當水泥基防水涂料完全固化后,衛生間防水工程必須做24h閉水實驗合格后方可再做面層施工。
5)檢查與驗收:當防水完全固化后,應及時進行檢查防水涂膜的厚度是否達到1.5mm,檢查方法用小刀房間的中間將水泥基防水涂膜切割一塊,查看側面厚度。如達到1.5mm為合格,反之;后在將此處用防水涂料分層進行涂刷,達到1.5mm進行恢復。
6)質量要求。
①找平層必須平整,表面潔凈,無裂紋、脫皮、麻面和起砂等現象。
?、诜浪苛贤克⒕鶆颍克⒑穸缺仨氝_到1.5mm。不允許有脫落、開裂、孔眼、涂刷壓接不嚴密的缺陷。
③涂刷防水層的基層應按設計抹好找平層,要求抹平、壓光、堅實平整,不起砂,含水率低于9%,陰陽角處應抹成圓弧角。
?、芡克⒎浪畬忧皯獙⑼克⒚嫔系膲m土、雜物,殘留的灰漿硬塊,有突出的部分處理、清掃干凈。
?。?)屋面防水施工。屋面排水系統為外排水,排水坡度1%,坡向雨水口
1)防水層做法。
?、偈紫葘⒒鶎忧謇砀蓛簦移綄幼鐾旰筮M行防水層施工,要求基層完全干燥、干凈,不空不裂。

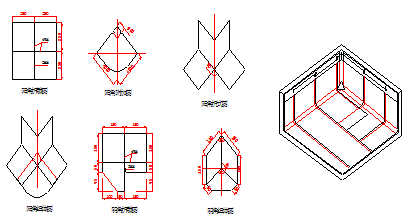

?、陉惲叙^屋面做法(如圖)。

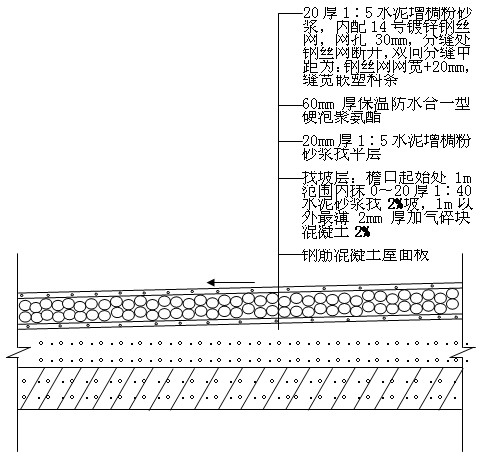

?、垩菟囍行奈菝孀龇ǎㄈ鐖D)

2)質量要求。
?、傥菝娌坏糜袧B漏和積水現象;

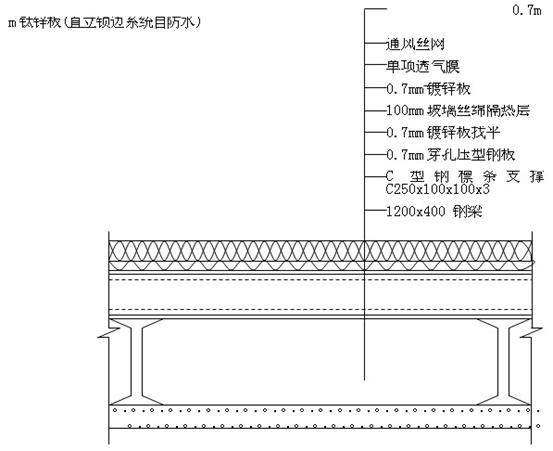

?、陉惲叙^屋面做法材料(包括0.7mm 鈦鋅板直立鎖邊系統自防水;通風絲網;單項透氣膜;0.7mm鍍鋅板;100mm玻璃絲綿隔熱層;0.7mm鍍鋅板找平;0.7mm穿孔壓型鋼板;C型鋼檁條支撐 C250×100×100×3;1200×400鋼梁)必須符合質量標準和設計要求;
?、劢Y(jié)構基層應穩固,平整度符合規定,預制構件嵌縫密實;
④屋面坡度(含天溝、檐溝、落水口、地漏)必須準確,排水系統應暢通,找平層表面平整度不超過5mm,表面不得有疏松、起砂、起皮現象;
?、菥郯敝才蒹w防水保溫材料必須在噴涂施工前配制好,兩組份液體原料(多元醇和異氰酸脂)與發泡劑等添加劑必須按工藝設計配比準確計量,投料順序不得有誤,混合均勻,熱反應充分,輸送管路不得滲漏,噴涂應連續均勻。
⑥噴以前必須對找平層清掃,不得有浮塵或油污。施工時大氣溫度不宜低于15℃,空氣相對濕度宜小于85%,風力宜小于3級。用噴槍對著屋面基層成30~60℃,距地高度大于70~80mm,均勻進行噴涂聚氨脂防水, 噴涂聚氨脂防水應分遍進行,當日的施工作業必須當日連續噴涂施工完畢。噴一次發泡厚度10mm。先施工平面后施工立面,第一遍后間隔30min能上人后進行第二次進行噴涂。第二噴涂10mm厚施工完畢后,依次類推,進行第三次、第四次噴涂直至厚度達到厚度為止。
6.成品保護措施
?。?)防水基層作好后應作好保護工作,底板墊層強度未達到1.2MPa人上去不留痕跡前禁止上人。
?。?)基層驗收后,除防水器材和材料外其他禁止入內,防止磕碰基層。
(3)由于防水工程的特殊性,既要加強成品保護的措施;已鋪好的卷材防水層,應及時采取保護措施,不得受尖物的刺碰,以免損傷防水層。
?。?)室內的防水涂料做完后未凝固前,嚴禁上人踩踏或塵土顆粒進入以免影響防水質量。
?。?)防水施工前應認真聽取天氣預報,在天氣晴好時抓緊時間施工,雨天或大風砂天暫停施工,以免表面出現缺陷。
?。?)在澆筑保護層時,手推車等硬物必須加軟保護,盡量使用平鏟,手推車,防水層上必須有可靠的鋪墊物。
(7)防水施工時,其他工種施工人員必須注意保護已作好的防水層。
(8)卷材應妥善保存,特別避免與礦物油和動植物油等影響聚乙烯性能的物質接觸,以免造成卷材損壞變質。
?。?)施工人員必須穿軟底鞋,不把尖銳堅硬的物體放在卷材上,以免損壞卷材。
7.安全保證措施
?。?)所有施工人員進入現場,必須戴好安全帽并遵守總包方一切安全制度的規定。
?。?)嚴格按照施工組織設計安全保證體系程序運做和檢查制度進行檢查,事前預防、過程監督。責任工長在防水施工之前,先對工人進行防火安全技術交底并落實到班組。
防水材料庫房應通風良好,嚴禁煙火,配備專用消防器材。
?。?)動用臨電設備必須經項目維修電工同意,并由維修電工實施運行完好后方可使用。
?。?)現場動火前,應經項目主管消防人員開“動火證”并按要求配備好消防器材,方可動火,施工時每兩個工人為一組,每組工人配備一個干粉滅火器。
?。?)在用噴燈熱熔卷材施工完畢,卷材溫度比較高,嚴禁上人踩壓,以免卷材表面出現腳印等不應有的缺陷。
?。?)施工人員配備個人消防用品,如手套、防毒面具等。
?。?)施工現場嚴禁吸煙,違反者重罰。施工前應進行安全技術交底工作,施工操作過程符合安全技術規定。
(8)操作時應注意風向,防止下風操作人員中毒、受傷?;加衅つw病、支氣管炎病、結核病、眼病以及對瀝青、橡膠刺激過敏的人員,不得參加操作。
?。?)防水卷材和粘結劑多數屬易燃品,在存放的倉庫以及施工現場內都要嚴禁煙火,如需明火,必須有防火措施。
(10)按有關規定配給勞保用品并合理使用,操作人員不得赤腳或穿短袖衣服進行作業,應將褲腳袖口扎緊,手不得直接接觸有毒材料,需戴口罩、手套施工并加強通風。
?。?1)施工人員不得打鬧、酗酒、抽煙,要求文明施工,確保安全。
(12)材料存放應集中,并有防火、防盜措施、設專人看管發放。
(13)進場作業人員必須嚴格遵守總包管理各項規章制度。做到文明施工保質保量完成防水工程。
鄭州賽諾建材有限公司是由具有豐富大型跨國公司工程服務背景的技術團隊創建,是近年來建材領域迅速崛起的一支新軍。自成立之日起就一直致力于研發高端工程材料,提供混凝土、磚石結構建筑物的防火、保溫、隔熱、防水、防腐、滲水、滲漏檢測、加固及工業地坪的咨詢、施工、維護等一體化服務,以其較高的性價比,創造性地解決了很多工程難題,受到工程界的普遍歡迎和好評。
鄭州賽諾建材公司開發的背水一噴靈特種漿料,因其很高的粘結強度,抗?jié)B性及高強度,高密度,特別適合地下工程滲漏的治理,無需把回填土挖開,只需在內部簡單噴涂一下,即可消除滲漏,大大提高的滲漏治理的效率,提高的速度,降低了維護成本,尤其適合地下磚墻滲漏的治理.
鄭州賽諾建材公司引入現代設計方法中的冗余設計理念,向最好處努力,向最壞處著想,針對目前,滲漏多發的現象,開發的MD改性聚合物防水涂料,具有一次施工,同時實現剛?cè)岫胤浪奶攸c,沒有搭接縫,耐長期水泡,即使柔性防水層被破壞,也不會漏水,更不會竄水,具有裂紋的自動修復功能,大大降低了滲漏的發生的概率;即使混凝土基面被嚴重深度破壞,造成滲漏,但因為不會竄水,維修也很簡單易行。避免防水系統整體崩潰的現象的發生。該產品尤其適合新建工程防水施工,大大提高防水的可靠性和安全性,防微杜漸,在項目初期,防漏于為然, 是打造高品質的無滲漏工程理想選擇。
鄭州賽諾建材有限公司,工程水密封技術20年,技術的可靠性和耐久性得到了全國各地項目和時間的驗證。電話:400-0371-713 www.zdweidun.com.cn
