某高層酒店地下防水施工方案
某高層酒店地下防水施工方案
1.工程概況
本酒店總建筑面積85483m2。地上27層,地下4層,檐口高度106.40m。結構形式:采用框架剪力墻結構。人防等級:地下4層分別為戰時5級、6級人防。抗震設防類別:丙類。抗震裂度:8度。
本工程地下室防水等級一級。底板及側壁防水采用卷材外防水與鋼筋混凝土自防水相結合形式;底板、側壁為C35防水混凝土,抗?jié)B等級為S10。防水卷材采用3mm+3mm厚聚脂胎SBS改性瀝青防水卷材。地下室樁頭部位,加涂水泥基滲透結晶型防水涂料。
本工程下分布有三層不同深度的土質層,自然地平標高39.00m。土層分布為:表層1.69m厚的人工堆積的粉質粘土,以上至人工堆積層為第四紀沉積層,自上至下,主要由砂質粉土、粘質粉土、卵石、中砂、卵石混粉質粘土、重粉質粘土、砂質粉土等,土質較均勻。
場地自然地面下36.86m范圍內,主要分布有四層地下水,第一層為臺地潛水,靜止水位標高在30.57~36.86m,第二層為層間潛水,靜止水位標高在20.79~25.49m,第三層為承壓水,靜止水位標高在15.05~22.53m,第四層為承壓水,靜止水位標高在13.55~15.81m,
第三、四層地下水水質對混凝土結構中的鋼筋具有弱腐蝕性。
水位標高在基坑底標高以上,對基礎施工影響較大,須進行人工降水,待基礎回填土施工完方可停止降水。
2.任務劃分及勞務隊的安排
(1)防水工程為分項工程項目,地下室防水工程由具有防水施工資質且具有豐富的防水施工經驗的公司承包施工,施工隊伍必須按照公司質量保證體系(程序文件)要求進行評審選擇,并在施工過程中嚴格管理,使其承包項目滿足工程總體質量及進度要求。
(2)防水作業施工隊伍必須具備以下條件:
1)必須具備北京市建委(建設部)核發的施工資質,簽定施工合同后,到市建委進行備案。
2)施工人員必須有專業施工操作上崗證,持證上崗率達到50%以上。
3)現場有自成體系的施工、技術、質量管理機構。
3.施工準備
(1)技術準備。
1)地下防水施工前,進行圖紙會審,掌握工程主體及細部構造的技術要求及做法。
2)依據施工方案編寫技術交底對施工人員進行交底。
3)對施工人員進場前教育和上崗前培訓及資格審查。
4)根據施工進度計劃編制材料進場計劃。
5)防水混凝土采用商混凝土,提前與商品混凝土攪拌站簽訂合同,提出混凝土中各種原材料的要求,試配的抗?jié)B壓力值應比設計值提高0.2MPa。
(2)機具準備。防水施工主要機具見表1。
表1 施工機具一覽表
| 序號 | 機械名稱 | 數量 | 機械名稱 | 數量 |
| 1 | 噴燈 | 10個 | 壓滾 | 10個 |
| 2 | 笤帚 | 10把 | 量尺 | 10把 |
| 3 | 小平鏟 | 10把 | 剪刀 | 5把 |
| 4 | 高壓吹風機 | 5個 | 鐵桶 | 5個 |
| 5 | 硬毛刷子 | 20把 |
(3)生產準備。
1)本工程地下室防水采用防水混凝土自防水與卷材防水相結合的防水方案。混凝土全部采用商品混凝土。防水材料采用3mm+3mm厚聚脂胎SBS改性瀝青防水卷材,底板和頂板SBS卷材上面花鋪200g瀝青油氈卷材一層。基礎樁樁頭采用滲透結晶型防水涂料。材料用量見表2。
表2 材料用量表
| 部位 | 材料名稱 | 單位 | 數量 |
| 酒店底板 | 3mm+3mm厚聚脂胎SBS改性瀝青防水卷材 | m2 | 13970 |
| 200g油氈卷材 | m | 840 | |
| 酒店樁頭 | 鄭州賽諾建材的YYP滲透結晶型防水涂料 | m2 | 150 |
| 酒店立墻 | 3mm+3mm厚聚脂胎SBS改性瀝青防水卷材 | m2 | 10416 |
| 200g油氈卷材 | m | 625 |
2)對防水生產廠家的產品質量、生產能力進行考查。選用能夠提供質好、價優產品的生產廠家。對本工程使用的材料,要求專項加工,業主、監理、總包方聯合駐廠,確保產品質量。
3)根據計劃合理安排施工工序,與防水有關的抹灰、管道安裝、陰陽角處理等均應提前完工并做好質量交接檢。
4)提前規劃,向防水隊提供專用材料堆放場庫,存放易燃品。
5)底板防水施工前,在基礎底板外圈墊層上砌筑底板防水保護墻,永久性保護墻砌筑高度為底板厚度加300mm,內側抹1︰2.5水泥砂漿找平層,陰角處抹成圓弧狀,半徑為50mm,找平層抹平、壓光;臨時性保護墻高度為300mm,砌四皮磚后再在上面澆筑60mm厚鋼筋混凝土壓帶。無抗壓板時,在永久性保護墻上先用石灰砂漿砌兩層磚,防水層做完甩頭后再在防水層上用石灰砂漿砌筑兩皮磚并澆筑鋼筋混凝土壓帶。二期與一期相臨側立面直接在一期防水保護墻外側面抹灰壓光。
(4)勞動力準備。根據本工程防水工程特點和勞務隊班組的作業能力,防水施工高峰時防水工30人。
4.主要施工方法
(1)材料進場檢驗。
1)本工程地下室底板及外墻采用C35抗?jié)B等級為S10的防水混凝土施工,采用商品混凝土,為保證防水質量,從材料的檢驗和現場施工兩個方面嚴格控制。
施工前要求攪拌站提供砂、石、水泥的試驗報告、石子的含堿量檢測報告、外加劑檢測報告等質量保證資料。根據試驗配比及混凝土堿集料反應技術要求,基礎底板及地下室外墻施工所用商品混凝土的砂石料全部選用B種低堿活性砂石料;并做混凝土抗?jié)B試驗。
2)地下室采用3mm+3mm厚聚脂胎SBS改性瀝青防水卷材,底板、頂板卷材上面滿鋪200g瀝青油氈,基礎樁樁頭采用滲透結晶型防水涂料。防水卷材配有全套材質報告,合格證、防偽標識,進場后做復試報告。
進場后由棟號技術負責人對其型號、規格等各項技術指標進行檢驗,由試驗室按下列規定抽樣送公司實驗室復試:以同一生產廠的同一品種、牌號、規格和等級的卷材,抽驗數量為大于1000卷抽取5卷,500~1000卷抽取4卷,100~499卷抽取3卷,小于100卷抽取2卷。
(2)防水混凝土施工。
1)本工程地下室底板及外墻采用C35 S10防水混凝土施工,選擇質量過硬的商品混凝土攪拌站,嚴格按施工配合比下料,準確計量各種原材料用量,攪拌時間要延長,運輸過程防止產生離析及坍落度和含氣量的損失,分層澆筑,機械振搗密實。
2)由于防水混凝土的養護對其抗?jié)B性的影響極大,早期濕潤養護更為重要,除大體積混凝土按《大體積混凝土施工方案》規定養護外,其它部位防水混凝土的養護見《冬施方案》。
3)加強防水混凝土結構的保護:拆模后,立即進行下道工序施工,防止因干縮和溫差而引起開裂。回填土嚴格按規范操作,且建筑物四周做好散水,保護基坑回填土不受地面水入侵。嚴禁混凝土防水結構受破壞。
(3)鄭州賽諾建材的YYP滲透結晶型防水涂料施工。
1)工藝流程。基層清理→混合涂料→涂刷→養護→保護層施工。
2)基層清理。基層表面必須是粗糙,先將樁頭松動的石子、漿塊剔除,保證基層堅固,基層表面清理干凈,無污漬、塵土、油脂、松浮物等。光滑的混凝土表面必須經過水槍噴打、砂磨,以保證混凝土表面具有毛細管道系統,處理后的表面不得有光滑、反光現象。
3)樁頭防水作法。樁頭側面在施工中,表面泥漿必須剔除,形成不平表面,無法與防水層粘結,為保證防水質量,在樁頭四周100mm處澆筑C35混凝土,在混凝土夾縫處設置止水條,外側涂刷防水涂料。
4)基層濕潤。涂料施工前,用水將涂刷部位的混凝土結構淋濕,浸透,但施工時基面上不得存有積水。
5)混合涂料。按體積比5︰3混合,即5份涂料3份水混合。施工時將混合料經常攪拌,混合料要在35min內用完,當混合料變硬時,可用力攪拌,不可再次加水。
6)涂刷。混凝土表面濕潤后,涂刷××牌401涂料,用量為3kg/m2,涂刷兩遍(每遍1.5kg/m2),每層厚度不小于0.7mm。
涂刷時用硬毛刷子用力均勻的將××牌401涂刷到混凝土表面,樁頭周圍涂刷至墊層上200mm。樁頭防水做法見圖1。

圖1 樁頭防水做法
涂刷時必須用力,以保證凹凸處都能涂上,涂刷均勻,各處都要涂刷到,不得漏涂。
第二遍必須在第一遍初凝后仍呈濕潤狀態時再施工,如果第一遍干燥發白,再噴上一層霧狀的水濕潤后,再進行第二遍施工。
7)養護。涂層固化后開始噴灑霧狀的清水養護,一般每天灑水3次,保持涂層表面濕潤,養護時間不少于3d。
8)注意事項。
①所有用水必須是干凈水。
②混合和涂刷時必須戴上橡膠手套,以免刺激皮膚產生反應。
(4)SBS防水卷材施工。
1)熱熔法卷材鋪貼工藝流程。基層清理→刷基層處理劑→特殊部位附加層施工→鋪貼第一層卷材→檢查驗收→鋪貼第二層卷材防水→檢查驗收→保護層施工。
2)底板防水施工方法。
①底板采用外防內貼法。先在保護墻內側抹找平層,干燥后,再鋪貼防水卷材。
②基層要求。施工前將墊層上分割縫用與墊層混凝土同配合比的水泥砂漿填補找平,找平層表面不得有酥松,起砂、起皮現象,要壓實平整、干燥(含水率小于9%,現場測試方法:將1m2的卷材覆蓋在基層表面上,靜置2~3h,若覆蓋處的基層表面無水印,且緊貼基層一側的卷材亦無凝結水痕,即為合格),陰陽角處均做成圓弧狀。
③涂刷基層處理劑。當基層干燥后在其表面滿刷一道用氯丁橡膠瀝青膠粘劑,涂刷應均勻、不透底。
④鋪貼附加層(圖2)。大面積鋪貼前先在陰陽角處先做附加層,寬度每邊為400mm,電梯井、集水坑等處陰陽角均做附加層;后澆帶底板處附加層滿鋪,上邊水平寬度為400mm。

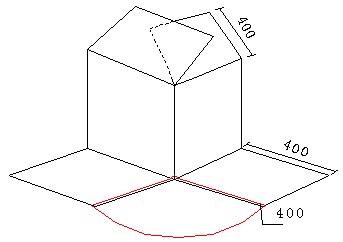

圖2 角部附加層做法示意
⑤鋪設第一、二層卷材。鋪貼前在基層上彈卷材鋪貼邊線,粘貼時采用滿粘法。
底板防水施工時先鋪電梯井底及坡面,后從北側開始順東西方向鋪貼,先鋪立面,后鋪平面,鋪貼立面時先鋪轉角,后鋪大面。在立面與平面的轉角處,接縫留在平面上距立面不小于600mm。上下層及相鄰兩幅卷材的接縫錯開1/2~1/3幅寬,且兩層卷材不得相互垂直;底板兩幅卷材搭接長度為長、短邊不得小于100mm。接縫部位以溢出熱熔改性瀝青為準,并隨即刮封接口。第一層卷材鋪貼完畢經檢查合格后即可鋪貼第二層卷材,操作工藝同第一層,防水卷材與臨時性保護墻采用干鋪。
⑥熱熔封邊。卷材搭接處用噴燈加熱,壓合至邊緣擠出瀝青,粘牢。卷材末端收頭用橡膠瀝青嵌縫膏填實嵌固。
⑦卷材接頭留置方法。立面防水接頭甩在保護墻上用臨時保護墻保護,平面接頭,按分段施工區域留出搭接長度范圍1200mm。相鄰兩層及同層接頭錯開350mm。
⑧卷材鋪完后,在卷材上面干鋪一層瀝青油氈,搭接長度100mm, 兩層油氈之間及油氈與卷材之間均為空鋪。
3)外墻防水施工方法。
①外墻東、西立面防水采用外防外貼法(南立面防水采用外防內貼法:在二期與一期相臨側立面一期防水保護墻外側面抹灰壓光,兩層SBS卷材防水,150mm聚苯板保護層,二期鋼筋混凝土墻體)。
鋪貼卷材時先鋪平面,后鋪立面,交接處交叉搭接。
②鋪貼前先將接茬部位的各層卷材揭開,并將卷材表面清理干凈,若有局部損傷,及時將損傷部位進行修補。
③里外層及相鄰兩幅卷材的接縫錯開1/2~1/3幅寬,且兩層卷材不得相互垂直;兩幅卷材搭接長度長、短邊不得小于100mm,上層卷材蓋過下層卷材。接縫部位以溢出熱熔改性瀝青為準,并隨即刮封接口。
④墻體卷材鋪貼時要在管根陰陽角部位加鋪一層卷材。(其它鋪貼方法同底板)。
⑤收頭做法。外墻立面卷材收頭的端部金屬條壓緊,金屬條用塑料脹塞加木螺絲固定。最大釘距不應大于300mm。用嵌縫油膏將卷材收頭的端部封嚴。
4)特殊部位防水做法。
①后澆帶防水做法。

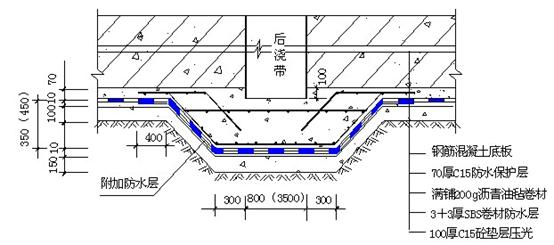

a.底板后澆帶防水做法(圖3)。

圖3 后澆帶防水做法

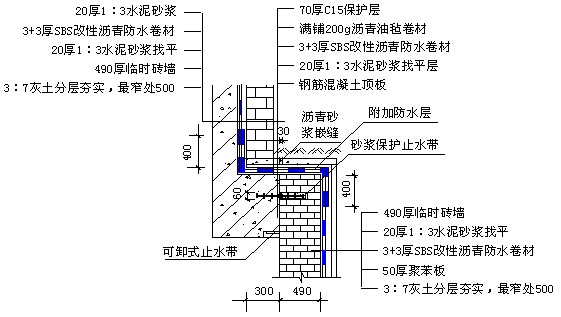

b.墻體后澆帶做法。墻體800mm寬后澆帶處防水施工前在外墻外側240mm厚水泥砂漿砌磚墻(MU5),磚墻長度1520mm,每邊蓋過后澆帶360mm,磚墻砌筑時每隔8皮磚放置2ф6墻拉筋。3500mm寬后澆帶處防水施工前在外墻外側240mm厚水泥砂漿砌磚墻(MU5)砌370mm厚磚墻,磚墻長度4500mm,每邊蓋過后澆帶500mm,磚墻砌筑時每隔1m設一道60mm厚鋼筋混凝土帶(內配3ф10鋼筋,分布筋ф6間距200mm),每?jī)傻冷摻罨炷翈еg放置3ф6墻拉筋。磚墻外側抹1︰2.5水泥砂漿做防水基層。

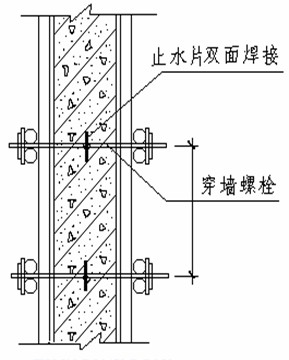

②穿墻螺栓采用焊接止水片的形式施工,具體詳見圖4。

圖4 穿墻螺栓焊止水片做法

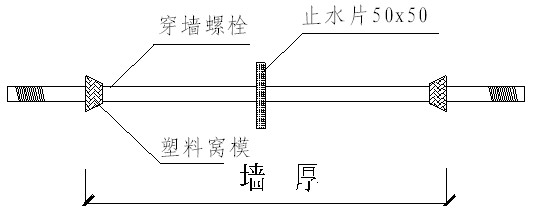

③外墻穿墻螺栓防水處理(圖5)。

圖5 外墻穿墻螺栓防水做法

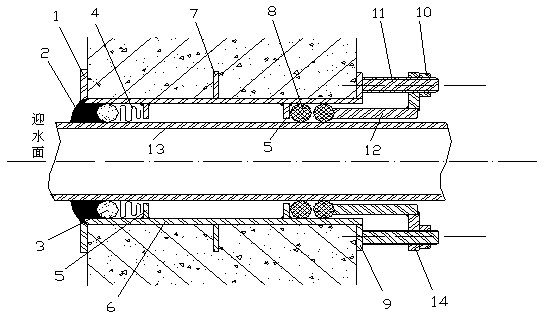

④穿墻套管防水處理(圖6)。為了避免因結構沉降造成管道折斷,在管道穿過結構的部位埋設套管。穿墻管道預埋套管設置止水環,止水環必須滿焊嚴密。

圖6 穿墻套管做法示意
1—翼環;2—嵌縫材料;3—背襯材料;4—填縫材料;5—擋圈;6—套環;
7—止水環;8—橡膠圈;9—翼盤;10—螺母;11—雙頭螺栓;12—環管;
13—主管;14—法蘭盤

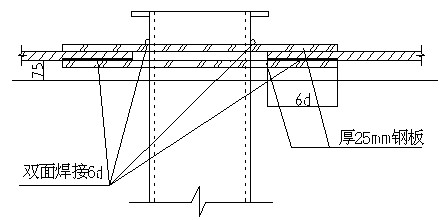

⑤預留通道防水做法(圖7、8)。

圖7 頂板預留通道防水做法

圖8 側壁預留通道防水做法

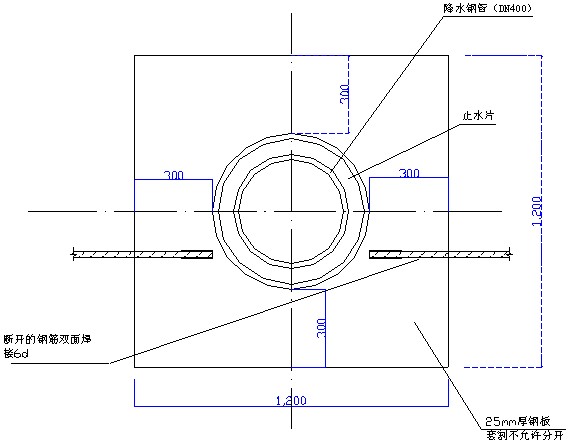

⑥降水井部位。降水井處采用鋼板封堵每眼井采用四塊鋼板進行封堵,鋼板規格為1200×1200mm,鋼板厚度為25mm。鋼板與鋼板之間采用雙面焊接,焊接長度為6d。具體做法見圖9。


圖9 降水井封堵做法
5)保護層做法。底板保護層采用70mm厚C15細石混凝土;立面防水保護層采用50(150)mm厚聚苯保護層。
5.質量要求
(1)改性瀝青防水卷材和膠結劑的規格、性能,必須符合設計和有關
標準規定。并應有合格證,使用說明書,產品檢測報告。
(2)防水卷材及其膠粘劑具有良好的耐水性、耐久性、耐穿刺性。
(3)防水基層干燥程度應保證卷材與基層粘接可靠。
(4)防水層特殊部位的細部作法,必須符合設計要求和驗收規范規定。
(5)基層平整、無空鼓、起砂、陰陽角呈圓弧形或鈍角。
(6)涂料要涂刷均勻一致,不得漏涂。
(7)瀝青膠粘劑涂刷應均勻,不得有漏刷、透底、麻點等現象。
(8)卷材防水層鋪設附加層的寬度應符合規范要求,分層的接頭搭接寬度應符合規范的規定。收頭應嵌牢固。防水層嚴禁有破損現象。
(9)卷材貼牢固,無空鼓、損傷、滑移翹邊、起泡、皺折等缺陷。
6.主要施工管理措施
(1)質量控制措施。
1)SBS卷材及膠結材料等原材料必須使用北京市建委統一認定的廠家的產品,并附有合格證及檢測報告。
2)防水混凝土使用的原材料、膨脹劑、外加劑等應符合配比單要求,并應符合施工規范要求。
3)原材料進廠后必須進行抽樣,送試驗室進行原材料復試,合格后方可使用。
4)防水層必須由防水隊伍進行施工。施工人員必須持有防水上崗證,施工前進行資質審查。
5)防水施工之前,應通過圖紙會審,掌握施工圖中的細部構造及
有關技術要求,并進行防水技術交底。
6)防水層施工按施工工序分階段進行驗收,每道工序驗收合格,經監理簽字后,方可進行下一道工序的作業,并做好檢查記錄。
7)建立以勞務隊、棟號質檢員和經理部質檢員為主的三級質量檢查制度,加強對施工過程的檢查控制,每一工作班至少兩次對底膠和接頭搭接長度、粘結情況等主要影響質量的參數進行抽查,對于施工中出現的局部空鼓、卷材搭接尺寸不夠,陰陽角、管根等細部結構不符合施工規范的要立即組織人員返工或返修,做好記錄。
8)水、電、土建各工種要緊密配合,對即將施工的項目進行預防,做到按工期合理安排工序,避免返工、返修等因素造成質量問題和因工序錯亂造成質量隱患。
(2)質量通病的預防措施。
1)施工縫留置處理不當。
①混凝土底板、外墻在澆筑防水混凝土?xí)r采用多臺泵同時澆筑,盡量縮短澆筑時間,并在攪拌站內設置一臺備用泵,以保證混凝土澆筑的連續性,防止出現冷縫。
②底板、墻體水平施工縫留置成企口縫。
2)橡膠止水帶安裝不當或變形。
①橡膠止水帶固定方法不當,埋設位置不準確或被澆筑的混凝土擠偏,均有可能造成滲水,施工時應詳細交底并應加強過程檢查。
②止水帶兩側混凝土必須振搗密實,防止因止水帶兩翼混凝土因鋼筋過密,粗骨料過大、振搗不實等原因造成粘結不嚴、附著力差而造成滲水。
③固定時止水帶嚴禁在止水帶中心圓環處穿孔。
3)卷材、涂膜與基層結合不牢,造成空鼓、開裂、滲漏。
①基層找平要抹光、壓實,干燥,不得有酥松、起砂、起皮、凸出等現象。
②應按配合比準確計量并攪拌均勻。
③防水層在施工完后要加強保護,未做保護層前嚴禁上人。
4)細部節點粘貼不嚴,造成開裂、翹邊、滲漏。
①涂料防水應按配比要求攪拌均勻,涂刷時要薄厚均勻。
②SBS卷材、涂膜防水的收頭處要密閉封嚴,陰、陽角等特殊部位要做附加層,結部構造處理要合理。
(3)成品保護措施。
1)已鋪好的卷材防水層,及時采取保護措施,防止損壞,以免造成后患。操作人員不得穿帶釘子的鞋進行防水層作業。
2)穿過墻體的套管根部防水不得碰撞、損壞。管道口、變形縫等處因施工需要臨時堵塞的紙袋、麻繩等應徹底清理干凈,保持通暢。
3)防水層施工后,應及時組織驗收并做保護層,在保護層完成前禁止其他工種人員在防水層上作業。
4)采用電氣焊切割外墻突起物,要注意覆蓋下部已作好的防水層,防止鐵渣掉下燒化卷材。
(4)安全施工措施。
1)卷材等易燃材料進場后要堆放在陰涼處,且遠離火源。
2)施工人員要佩帶齊全、有效的防護器材。
3)防水分包隊伍,進入現場要服從管理,防水施工要戴好安全帽。
4)五級以上大風時嚴禁使用噴燈進行防水施工。
5)應經常檢查滅火器材是否齊全有效。作業面要設置足夠的滅火器材,作到預防為主。
6)立墻防水保護層用的聚苯板必須采用阻燃型產品。
(5)環境保護措施。
1)嚴禁隨意扔棄下腳料,將廢料及時回收,放入垃圾站內運走。
2)剩余液體要妥善處理,不得隨意傾倒。
3)采用環保型滅火器。
4)涂料不得隨處傾倒,以防止污染水。
