武漢某體育中心防水施工方案
武漢某體育中心防水施工方案
1.編制依據
?。?)《中華人民共和國建筑法》。
(2)《中華人民共和國消防法》。
?。?)《中華人民共和國環境保護法》。
?。?)GB18242-2008《彈性體改性瀝青防水卷材》。
?。?)GB50108-2008《地下工程防水技術規范》。
?。?)GB50208-2002《地下防水工程質量驗收規范》。
?。?)GB50300-2001《建筑工程施工質量驗收統一標準》。
?。?)××二期工程游泳館施工圖紙等。
2.工程概況
××二期游泳館工程位于××東北側,南靠××街,東靠××路。本工程由一座擁有3000座位的室內游泳館、一座帶有訓練熱身和商業購物的綜合性全民健身中心組成。
游泳館地下防水等級為Ⅰ級,防水施工范圍為游泳館地下室樁頭防水,地下室底板及外墻外防水,游泳池、跳水池、訓練池底板和墻面內防水。地下室底板及外墻外防水柔性材料采用雙層3mm厚改性瀝青防水卷材,底板部位第一層卷材與基層之間大面空鋪施工,雙層卷材之間、外墻的卷材均采用熱熔法滿粘施工。
跳水池及游泳池、訓練池底板和墻板內防水材料采用1.5mm厚聚合物水泥防水涂料JSA-101,涂刷法施工。JSA-101聚合物水泥防水涂料可在潮濕基層(無明水、無積水)上施工。
樁頭部位采用1.2mm厚水泥基滲透結晶型防水涂料PCC-501,涂刷法施工。
3.流水施工區域段劃分
為了便于各工種之間交叉作業和加快施工進度,根據基礎施工方案對施工區域段進行劃分,具體劃分如下:
(1)A 2部分區域為防水施工主要區域,此部分結構較復雜,根據后澆帶劃分及施工要求共劃分為11個區段。其中A2-1~A2-8均為-6.1m標高平面區域及相應墻體、頂板;A2-9為跳水池設備層底板-8.9m標高及相應墻體、頂板;A2-11為跳水池-5.85m標高底板及墻體;A2-10為游泳池部分墻體、底板。具體劃分見圖1。

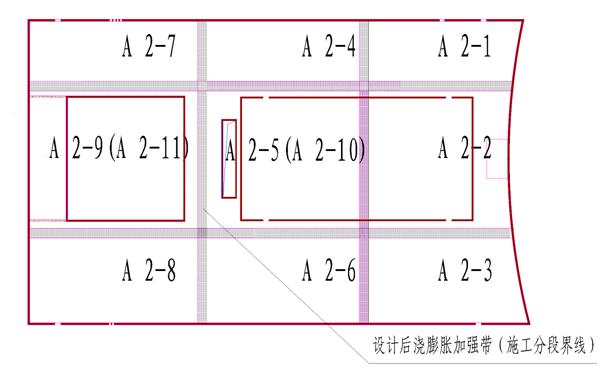

圖1 A2區施工段劃分示意
?。?)B區B 4段為防水施工區域。見圖2。

圖2 區域劃分示意
4.施工進度計劃
地下防水的施工進度的快慢直接影響其它工種的銜接施工,為了加快防水施工進度,防水施工單位配備足夠人員進場施工,在正常條件下,每一區域段施工不超過4d。防水施工隊配備專一施工員抓進度,每天抓緊時間,確保進度計劃完成。
5.施工準備
?。?)勞動力準備。配備專業的施工隊伍,并在進場前進行相應的培訓和技術交底。
?。?)機具準備見表1。
表1 施工機具一覽表
| 項目 | 機具名稱 | 規格 | 數量 | 用途 |
| 運輸工具 | 貨運汽車 | 1.5t | 2 | 材料轉運小型材料采購 |
| 中型客車 | 19座 | 2 | 人員運輸 | |
| 吉普車 | 2500 | 1 | 管理用車 | |
| 卷材熱熔專用機具 | 噴燈(2.5L) | 大口徑噴嘴 | 25 | 大面卷材熱熔粘貼 |
| 單頭噴燈 | 大口徑噴嘴 | 20 | 細部處理 | |
| 基層清理專用機具 | 小平鏟 | — | 20 | 清理基層 |
| 掃帚 | — | 20 | 清掃基層或卷材 | |
| 滾動刷 | — | 10 | 涂刷基層處理劑 | |
| 基層處理劑涂刷專用工具 | 毛刷 | 長300mm | 10 | 細部涂布基層處理劑、膠粘劑或涂料用 |
| 橡膠刮板 | — | 10 | 涂布膠粘劑或涂料 | |
| 剪刀 | 普通型 | 20 | 裁剪卷材 | |
| 卷材鋪貼施工專用機具 | 壁紙刀 | — | 20 | 切割卷材 |
| 彈線盒 | — | 2 | 彈基準線 | |
| 小壓輥 | ф50mm,長100mm | 搭接邊及復雜細部滾壓專用 | ||
| 膩子刀或嵌縫槍 | — | 嵌填密封材料 | ||
| 涂料專用 | 攪拌器,毛刷 | — | 2臺,50把 | 涂料施工 |
(3)現場準備。
1)地下室防水層施工,本工程地下水位較高,防水層施工之前做好降低地下水位和排水工作。
2)鋪貼防水層的基層表面,平整、牢固、清潔、干燥,并經驗收合格。
3)基層表面不得有空鼓、開裂、起砂、脫皮等缺陷。
4)基層應保持干燥,局部滲水部位用堵漏劑封堵。基層干燥程度的簡單控制方法為:剪一塊1200mm×1200mm防水卷材,空鋪在基層,放置3~4h后,掀開觀察,卷材表面及基層無水印即為合格。
5)基層與立面的轉角處,如陰陽角、管根、預埋件等部位應用水泥砂漿抹平成半徑20mm的圓弧。
6)基層表面如有殘留的砂漿硬塊及突出部分,鏟除干凈;陰、陽角,樁頭等部位應抹成圓弧或鈍角,并將塵土、雜物清掃干凈。穿過地面或墻面的預埋管件、變形縫、后澆帶等處必須符合設計和規范的規定。在鋪貼防水卷材前進行隱蔽工程檢查驗收。
7)樁頭先進行剔鑿到水泥原基面,基面保持平整,將面層用吹風機清理干凈后用水濕潤但不得有明水,不得抹灰,方可施工;樁頭混凝土基面必須潔凈,適當粗糙,以利滲透。
(4)材料準備。材料選用3mmSBS改性瀝青防水卷材、BPS-201基層處理劑、鄭州賽諾建材的YYP特種水泥基滲透結晶防水涂料、鄭州賽諾建材的MD改性聚合物水泥防水涂料和瀝青基防水卷材密封膏、耐腐蝕螺釘及金屬壓條等輔助材料。以上材料進場前均帶有出廠合格證、防偽標識和質量檢驗報告。材料進場,不得交叉疊放。材料進場后由業主、監理、項目部三方共同抽樣,首先進行外觀檢查,檢查內容包括卷材是否斷裂、皺折、孔洞、剝離、邊緣不整齊,胎體露白、未浸透,撒布材料粒度、顏色,每卷卷材的接頭。外觀檢查合格的卷材抽樣送至實驗室做復試,檢驗合格后由試驗室出具抽樣試驗報告,方可進場,以保證材料符合要求。主要材料用料計劃見表2。
表2 主要材料用量計劃表
| 材料名稱 | 單位 | 數 量 | 進場時間 |
| 3mmSBS改性瀝青防水卷材 | m2 | 60000 | 施工前10d |
| BPS-201基層處理劑 | kg | 4000 | 施工前10d |
| YYP水泥基防水涂料 | kg | 6200 | 施工前30d |
| MD改性聚合物防水涂料 | m2 | 336 | 施工前10d |
| 防水施工輔料 | / | / | 施工前同主材 |
6.防水施工方案
(1)地下室底板施工方法。
1)底板部位鋪貼于混凝土墊層上的第一層SBS卷材大面采用空鋪法施工,僅在基坑內及周邊600mm范圍、結構轉角處周邊600mm范圍、后澆帶及周邊600mm內范圍、卷材導墻立面及平面600mm范圍的部位涂刷基層處理劑,在此細部范圍內卷材與基層之間采用熱熔滿粘。第二層SBS卷材和第一層卷材采用熱熔方法施工。
2)卷材的搭接,卷材長邊搭接寬度為100mm,短邊搭接寬度為100mm。
3)陰陽角、轉角處及細部節點部位加設與主材同材質的附加層,寬度為500mm。
4)工藝流程?;鶎犹幚?rarr;陰陽角、細部節點等部位涂刷基層處理劑→細部節點附加層施工→附加層驗收→彈線→空鋪一層SBS卷材→檢查驗收SBS卷材→熱熔二層SBS卷材→檢查驗收→成品保護。
5)涂刷基層處理劑。用長柄滾刷將基層處理劑涂刷在已處理好的基層表面,并且要涂刷均勻,不得漏刷或露底?;鶎犹幚韯┩克⑼戤?,達到干燥程度(一般以不粘手為準)方可施行熱熔施工,以避免失火。
6)細部附加增強處理。對于轉角處、陰陽角部位、穿出構件以及其它細部節點均應做附加增強處理,附加層的寬度為500mm寬卷材,平立面平均展開。方法是先按細部形狀將卷材剪好,在細部貼一下,視尺寸、形狀合適后,再將卷材的底面用汽油噴燈烘烤,待其底面呈熔融狀態,即可立即粘貼在已涂刷一道基層處理劑的基層上,附加層要求無空鼓,并壓實鋪牢。
7)彈線。在已處理好并干燥的基層表面,按照所選卷材的寬度,留出搭接縫尺寸(長、短邊搭接寬度均為100mm),將鋪貼卷材的基準線彈好,以便按此基準線進行卷材鋪貼施工。
8)大面卷材以“滾鋪法”為佳,先鋪粘大面,后熱熔粘結搭接縫。將整卷卷材置于鋪貼起始端,對準基層上已彈好的粉線滾展卷材約1m。由一個站在卷材正面將這1m卷材拉起,另一人站在卷材底面,手持汽油噴燈,待卷材底面膠呈熔融狀即進行粘鋪,將端部卷材鋪牢壓實。起始端卷材粘牢后,持火焰噴燈的人應站在滾鋪前方對著待鋪的整卷卷材,使噴燈距卷材及基層加熱處0.3~0.5m施行往復移動烘烤(不得將火焰停留在一處直火燒烤時間過長,否則易產生胎基外露或胎體與改性瀝青基料瞬間分離),應加熱均勻,不得過分加熱或燒穿卷材。至卷材底面膠層呈黑色光澤并拌有微泡(不得出現大量氣泡),及時推滾卷材進行粘鋪,后隨一人施行排氣壓實工序。
9)搭接縫及收頭的卷材必須均勻、全面地烘烤,必須保證搭接處卷材間的瀝青密實熔合,且有熔融瀝青從邊端擠出,并用刮刀將擠出的熱熔膠刮平,沿邊端封嚴,以保證接縫的密閉防水功能。
10)檢查驗收。鋪貼時邊鋪邊檢查,檢查時用螺絲刀檢查接口,發現熔焊不實之處及時修補,不得留任何隱患,現場施工員、質檢員必須跟班檢查,檢查合格后方可進入下一道工序施工,特別要注意平立面交接處、轉角處、陰陽角部位的做法是否正確。
11)待第一層卷材檢查合格后再彈線放樣,然后鋪貼第二層卷材,操作方法同第一層,但必須注意上下層卷材不得相互垂直鋪貼且上下兩層卷材的接縫應錯開,長邊錯開1/3幅寬卷材,短邊錯開1.5m,其它同第一層。待自檢合格后報請監理及建設方驗收,驗收合格后方可進入下一道工序施工。
?。?)地下室側墻施工。在側墻部分采用BPS-201基層處理劑對混凝土側墻進行抗滲增強處理后,將SBS改性瀝青卷材直接熱熔粘合在混凝土結構上,取得剛柔無間隙結合的防水體系。
1)施工方法。側墻部位防水層采用SBS II PY PE 3mm改性瀝青防水卷材,熱熔法施工。
?、偈紫惹謇砀蓛粢┕げ课坏慕ㄖ屑毜夭鸪R時保護墻,必要時用吸塵器吸除灰塵。
?、谥苯釉诮Y構側墻上涂刷專用基層處理劑。
③熱熔滿粘內層預留卷材,然后熱熔滿粘側墻一道SBS卷材。
?、芫聿牡拇罱悠唇泳捎脽崛蹪M粘,卷材長邊搭接寬度為100mm,短邊搭接寬度為100mm。
?、蓐庩柦?、轉角處及細部節點部位加設500mm寬卷材附加層。
2)施工注意事項。
?、倭⒚驿佡N卷材時,應由下往上推滾卷材進行粘鋪。
?、谑┕で?,進行安全教育、技術措施交底,施工中嚴格遵守安全規章制度。
?、凼┕と藛T必須佩戴安全帽、穿工作服、軟底鞋,立體交叉作業時必須設安全防護設施。
?、苁┕と藛T必須嚴格遵守各項操作說明,嚴禁違章作業。
?、葑鳂I現場必須加強通風,保持空氣清新,并配備充足照明設施。
?、奘┕がF場一切用電設施必須安裝漏電保護裝置,施工用電動工具按操作標準正確使用。
⑦基層處理劑涂刷完畢必須完全干燥后方可鋪貼卷材,熱熔卷材時噴燈距需加熱處的卷材及基層0.3~0.5m施行往復移動烘烤,不得將火焰停留在一處直火燒烤時間過長,以免燒穿卷材或引起火災。
?、嘣邳c火時以及在烘烤施工中,火焰噴燈嚴禁對著人,特別是立墻卷材熱熔施工時,更應注意施工安全。
?、嵛寮夛L及其以上時停止熱熔施工。
?、馄蛧姛粢约捌渌兹计返认掳嗪蟊仨毞湃胗腥藛T管理的指定倉庫。
?。?)樁頭防水施工做法??紤]到樁基初期的抗浮要求,我們在此提供集抗浮、抗壓一體化的樁基防水處理做法,本工程為人工挖土灌注樁,見圖3。

圖3 樁頭防水構造
?、?— —改性瀝青涂膜;
②—收頭密封膠;
?、?mdash;—改性瀝青涂膜;
?、?mdash;澆筑高級聚合物防水砂漿;
?、?mdash;剛性防水涂層;
⑥—混凝土灌注樁;
?、?mdash;SBS改性瀝青防水卷材
1)樁頭基層混凝土表面處理。
?、倩鶎右獔詫崯o松動的表面,清除浮漿、浮灰、油垢和污漬等。
?、诨炷帘砻娴漠愇飸宄蓛?。
③光滑的混凝土表面應用鋼絲刷、砂磨機等工具將表面打磨粗糙,并用壓力水清洗干凈。
?、苁┕で氨仨氂盟浞譂駶櫥炷帘砻?,但表面不得有明水。
?、菔┕で皯葘毑繕嬙彀丛O計要求進行密封或增強處理。
?、奘┕で皯獙Ψ浪鶎舆M行檢查驗收,符合要求方可進行施工。
2)施工組織準備。
?、?ldquo;宇巖”YYP水泥基滲透結晶型防水涂料不應在低于5℃(晝夜)的環境氣溫條件下施工,室外施工不得在雨天、雪天和五級風以上時施工;
?、谑┕で皯鶕O計對涂層厚度、涂料用量要求,確定材料單方用量。
3)施工。
?、偻克⒎ㄊ┕すに嚵鞒?。基層檢查、清理→按比例配制涂料→涂刷涂料→養護→驗收。
?、谒⑼糠ㄊ┕舷铝幸幎ǎ?br />
A.按粉料:水=1.0︰0.35~0.4的配比進行計量(或施工方案提供的配合比),先將水倒入容器中再倒入粉料,宜采用機械攪拌至色澤均勻、無結塊、無粉團為宜。
B.拌制好的“宇巖”YYP水泥基滲透結晶型防水涂料,從加水時起計算,應在30min內用完,在施工過程中,應不時地攪拌,不得向配制好的材料中另外加水。
C.用半硬的棕毛刷用力涂刷,一般2~3遍,每遍涂刷后養護至涂層固化且具有強度時方可進行第二遍涂刷,多遍涂刷時每遍涂刷之前均應濕潤基層,后一遍涂刷方向與前一遍垂直。
D.每遍涂刷后應及時進行干濕交替養護,宜采用霧狀水養護,也可蓋濕物或涂養護液,采用噴霧狀水養護方法,由涂層出現收水現象(即顏色變白)開始,一般2~3次,每次間隔約4h,最后一遍涂層養護時間不得少于72h,不得采用蓄水養護。
4)施工驗收。質量要求:“××”PCC-501水泥基滲透結晶型防水涂料的涂層與基層應粘結牢固、表面平整、涂刷均勻。
(4)池內防水施工做法。
1)施工條件準備。
①配備必要的足夠的施工工具,組織好勞動力安排。
?、诒仨毦邆渥銐虻恼彰骷巴L,保證安全作業條件。
③地面排水坡度應符合設計要求。
④基層應有足夠的強度,堅實、平整、不起砂,基層應無積水、無明水。
?、莼鶎颖砻娴幕覊m、油污、顆粒等雜物應清理干凈。
⑥平面與立面相交處、轉角處及陰陽角部位應用水泥砂漿抹成小圓角。
?、吲c基層連接的管件、衛生潔具、地漏、排水口等應在防水層施工前先將預留管道安裝牢固,且必須安裝完畢方可進行防水層的施工。
?、喙艿辣砻嬉M行增糙或除銹處理。
2)施工工具?;媲謇砉ぞ撸哄N子、鑿子、鏟子、鋼絲刷、掃帚等、臺秤、攪拌桶、手提攪拌器、橡膠刮板、油漆刷、長柄滾刷、軟毛刷等、鋼卷尺、壁紙刀等。
3)施工現場涂料的配合:按照說明書根據型號進行配比。
4)施工工藝流程?;鶎忧謇?rarr;涂刷底涂(若需要)→細部附加處理→第一遍涂膜→第二遍涂膜→…→面層涂膜→防水層第一次試水→保護飾面層施工→防水層第二次試水→工程質量驗收。
5)施工操作要點。
①基層清理。選用合適的工具將基層清掃干凈,不得有浮塵、雜物,不得有明水。
?、跐L刷底涂。底涂是為了提高涂膜與基層的粘結力,而當基層潮濕或在不吸水的干凈的基層上使用時,可不做底涂(具體應視現場情況而定)。底涂用量一般為0.3kg/m2。
?、奂毑扛郊犹幚怼T诘芈⒐芨?、陰陽角等易發生漏水的部位應增加一層加筋布加強處理。首先用橡膠刮板或油漆刷厚度均勻地涂刷一遍MD改性聚合物涂料,涂刷寬度300mm為宜,并立即粘貼加筋布進行加筋增強處理。加筋布粘貼時,應用漆刷攤壓平整,與下層涂料貼合緊密,搭接寬度100mm,表面再涂刷一至二層涂料,使其達到設計要求的厚度。
?、芡克⒌谝坏劳繉?。細部節點處理完畢且涂膜干燥后,進行第一道大面涂層的施工。涂刷時要均勻,不能有局部沉積,并要多次涂刮使涂料與基層之間不留氣泡。
?、萃克⒌诙劳繉?。在第一道涂層干燥后(一般以手摸不粘手為準),進行第二道涂層的施工,涂刷的方向與第一道相互垂直,干燥后再涂刷下一道涂層,直到達到設計厚度。
?、廾鎸油磕な┕?。最后一道涂層采用加水稀釋的面涂料滾涂一道,以提高涂膜表面的平整、光潔效果。涂膜收頭時應采用防水涂料多遍涂刷,以保證其完好的防水效果。
備注:為了增強防水涂膜層與保護層緊密粘接,立墻防水涂膜最后一道涂層未干時,均勻地拋灑中砂在面層涂膜上。
6)防水層的驗收及保護層的施工。施工時應邊涂刷邊檢查,發現缺陷及時修補,現場施工員、質檢員必須跟班檢查,檢查合格后方可進入下一道涂層施工,特別要注意平立面交接處、轉角處、陰陽角部位的做法是否正確。自檢合格后報請監理方/建設方進行防水層的整體驗收,防水層完工干燥48h后應做24h蓄水試驗,不滲不漏為合格。第一次試水合格后即可做保護飾面層。保護飾面層施工完畢應做第二次試水試驗,以最終無滲漏為驗收合格。
7)防水層的臨時保護措施。室內涂膜第一次驗收合格后,應由項目部在涂膜表面做軟保護,如鋪蓋紙箱、PE膜等,以便安裝管道或后序施工進程中不致破壞防水層。待管道安裝完畢、施工砂漿保護層之前,揭掉軟保護,并應再次檢查涂膜防水層,如有破壞必須及時修補,然后施工砂漿保護層。防水層施工完畢后嚴禁打眼鑿洞,如確需要,則請及時與涂膜施工方聯系,以便及時修補,避免滲漏隱患的存在。
8)安全文明注意事項。
?、佼a品粉料應存放在干燥處、嚴禁與水接觸,液料須存放在溫度應高于5℃的陰涼處,配置好的涂料應在3h內用完。
?、谑┕で皩κ┕と藛T進行安全教育、技術措施交底,施工中嚴格遵守安全規章制度。
?、圻M場施工人員必須佩戴安全帽、穿軟底鞋,嚴格遵守現行國家或行業的標準規范。
?、茏鳂I現場必須加強通風,保持空氣清新,并配備充足照明設施。
⑤施工用電源必須配置漏電保護裝置。
⑥施工中不得污染已做好飾面的墻壁、門窗等。
?、哒J真做到“工完、料凈、場清”,保持現場整潔。
⑧施工完畢后應及時清洗施工工具,以免干后難以清除。
9)成品保護。
?、龠\送、放置施工機具和料桶時,應在已施工的涂膜層上放墊紙板保護。
②操作人員應穿干凈軟底鞋,施工過程中嚴禁踩踏未干防水涂層。
?、鄯浪繉游醋霰Wo層之前,任何與防水作業無關的人員不得進入施工現場。
?、芄芨课灰右员Wo,施工中不得碰損位移。
?、輫澜谑┕ね瓿傻姆浪畬由洗蜓坭彾础?br />
?、薜芈┗蚺潘谝乐闺s物堵塞,確保排水暢通。
⑦涂膜應干燥后方可進行保護飾面層施工。
(5)防水施工中的難點及節點做法。
1)卷材防水收口做法(圖4)。

圖4 防水系統底面收口做法
卷材防水系統的終止收口采用特制收口壓條,其作用有二,一為取得永久性密封的收口,二為提高與外裝飾材料的過渡銜接。

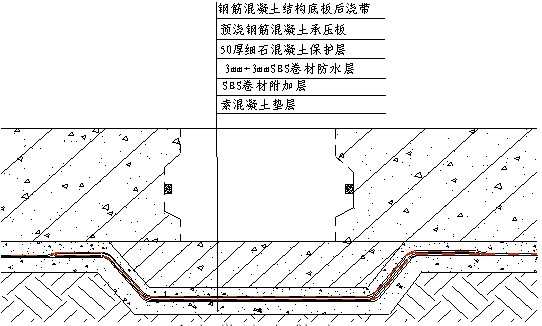

2)后澆帶做法。由于地下室埋深較大,建議采用下列做法(圖5)。

圖5 后澆帶防水做法

3)穿墻管件(圖6)。

圖6 穿墻管道防水做法

4)穿墻群管的防水做法(圖7)。

圖7 穿墻群管的防水做法
5)跳水池、游泳池及訓練池池內防水層采用1.5mm厚JSA-101聚合物水泥防水涂料,涂刷法施工。陰陽角、平立面交接處、穿出套管、地漏等附加玻纖網格布增強層300mm寬。

①平立面交接處節點(圖8)。

圖8 平立面交接處節點
注:詳細構造層次請以土建設計為準。
?、诠芨幏浪濣c(圖9)。

圖9 管根處防水節點
注:鑄鐵管道需打磨除銹,PVC管道需砂紙打磨增糙。

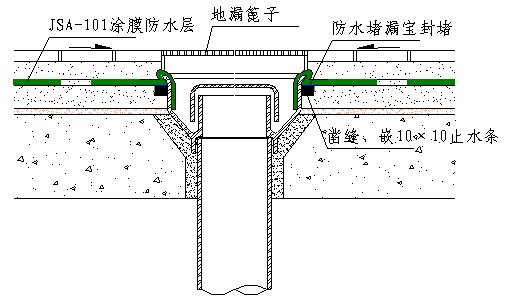

?、鄣芈┨幏浪濣c(圖10)。

圖10 地漏防水做法
7.雨季施工方案
為保證按期、保質完成施工任務,做好周密的施工計劃和充分的施工準備,是克服季節影響、保持均衡施工的有效措施。因此,必須做好雨季施工準備工作——做好進度安排,SBS卷材熱熔法施工宜在-10℃以上,進度計劃盡可能安排在質量更有保證的事宜氣候條件下進行。
(1)雨季施工要點。
1)做好雨季施工安排,盡量避免雨季窩工造成的損失。
2)基層處理劑的涂刷只允許提前半個工日的鋪貼工作量預先涂刷。
3)大面卷材的鋪貼施工與細部處理、終止收口密封同步施工,每日終止施工時不得留有未收口、收邊的作業面。
4)每日終止施工時,已鋪設的卷材在邊緣處必須與基層進行密封處理,以防降雨雨水滲入已鋪設的卷材底部。
5)如有確切的降雨預報或降雨跡象時,已進行了驗收與清理工作的基層,應在下雨前半小時涂刷基層處理劑,以便降雨能立即清理后進行防水卷材施工。
6)對于已被雨淋的基層,必須經過晾曬干燥后,方可恢復防水工程施工。為加快施工進度,如有小面積的潮濕則用噴燈小火烘烤降低含水率。
7)鋪貼卷材嚴禁在雨天施工;五級風及其以上時不得施工。
8)做好物資儲存,減少雨季運輸量,要采取防雷擊、防漏電等一系列技術措施。
9)認真編制雨季施工技術措施,并全面組織貫徹實施。加強對施工人員的安全教育,防止各種事故發生。
10)施工現場準備好雨衣及吸水海綿、水桶,在雨停后馬上用海綿吸附雨水。
11)因承臺側墻需滿粘施工,如有降雨,則用現場卷材加以覆蓋,不被雨水或盡量少被雨水淋濕,以方便魚后能及時施工。
?。?)降溫、防暑措施。
1)夏季施工高溫對工人的影響大,必須做好降溫、防中暑準備工作。
2)備有充足的防中暑藥物,施工現場準備充足的降溫、防暑功用的飲用湯水。
3)施工時盡量避免在熾熱高溫的中午作業,宜安排在一早一晚。
4)材料避免在日光下曝曬,應用氈布覆蓋。
8.質量保證措施
針對防水工程的重要性,采取以下措施來控制質量:
(1)體系保證措施。
1)嚴格依據現行國家規范及驗評標準、結合工程實際特點編制施工方案。
2)按照ISO9001:2000國際質量管理體系和ISO14001國際環保體系的要求建立質量和環保組織體系,設立專職質檢員、成品保護員和環保員,建立崗位責任制。
3)進場管理和作業人員均應通過專業培訓,并取得上崗資格證后方能上崗作業。
(2)物資檢驗措施。
1)進場材料必須提供出廠合格證及檢測報告。
2)進場材料必須按照規定及時進行抽樣檢測,并將復檢報告向監理報驗,復檢合格后方可在工程上使用。
3)進場物資必須進行明確標識,分類堆放、嚴格保管,避免使用不合格材料。
(3)過程檢驗及報驗。
1)嚴格執行國家現行規范、標準及公司的各項規定,嚴格按照施工方案施工。
2)開工之前,嚴格對操作班組進行技術、質量、安全交底。
3)施工實行“三檢制”,做到檢查上道工序、保證本道工序、服務下道工序。
4)嚴格執行自檢、互檢、交接檢及工序檢查,不合格的工序不經過返修合格不得進行下道工序的施工。
5)認真抓好班組自檢工作,質檢員必須嚴格控制施工過程中的質量,嚴把質量關,不得隱瞞施工中出現的質量問題,并督促操作者及時整改。
6)自檢合格后報請監理和甲方進行驗收。
(4)工程質量驗收。嚴格按照國家質量驗收規范的規定進行實事求是的檢驗。
9.工期保證措施
?。?)現場管理組織保證。組織保證是保證工期的根本前提,為本項目配備具有豐富施工管理、操作經驗的現場組織機構,由項目經理、項目副經理(施工員)、質檢員、安全員、預算員、資料員、保管員等構成的管理班子,均持證上崗。嚴格執行防水施工進度計劃,精心科學組織施工,確保在進度計劃要求范圍內完成防水任務。
?。?)合理的施工部署保證。制定合理的進度計劃,建立完善的計劃體系,掌握施工管理主動權,控制施工生產的局面,保證工程進度的每一個環節順利進行。由施工隊長和項目部共同編制日進度計劃,即一日內各道工序的開始時間和完成時間。將編制好的每日進度計劃提前一天晚上向班組安排,下達到每一個工人,并在次日早6點將當天的工作內容和完成時間上報項目部。
為了保證工程進度,防水卷材鋪貼施工過程中的基層處理劑、附加層施工、卷材鋪貼等各項工序按照工作面情況進行合理劃分,形成最佳流水段,必要時在不干擾其他工種的前提下,及時插入作業。
?。?)合理的投入施工機具及勞動力。施工前對操作人員進行崗位培訓,加強操作人員對質量意識的培養,增強技術操作水平,嚴格按技術操作要求施工,提高施工質量和一次成活率。根據工程實際情況合理安排施工人員,并及時作好人員補充及儲備。
根據施工技術要求和施工進度的計劃要求,確定勞動力需要量,并建立隊組領導體系,合理確定隊組內部工人技術等級比例,并確保滿足勞動組合優化要求。
(4)材料設備進場計劃及保證措施。
為本項目提供的防水材料為“××”牌SBS改性瀝青防水卷材,該產品為國家質量免檢、北京名牌及奧運工程入選產品。按進度計劃組織各種材料提前進場,避免停工待料。
(5)技術措施保證。
1)施工方法。每次作業面出來后,采用從中間向兩面趕的施工方法,兩個班組視各自實力情況,分配相應的工程量,同時自中間向兩面施工。在每一流水段出來后,向各班組下達工期責任狀,后門工期關死。
2)作業指導書。為確保工期總目標的實現,要下達作業指導書,發揮其有效的作用。作業指導書明確施工項目、責任及完成時間,并達成協議。
(6)一次成活,減少返工。工程質量與工程進度是對立統一的,它是矛盾的兩個方面,即互相促進又互相影響,但是可以肯定的是,只有保證工程質量,提高一次成活率,減少返工,才能加快工程進度。
10.安全文明施工保證措施
?。?)安全施工措施。本項目文明安全目標為達到招標方要求的標準,積極主動配合項目部實現安全文明項目管理總目標,保證措施簡述如下:
1)安全管理原則
①安全管理原則。安全第一,預防為主,遵守法規,持續改進。
?、趪栏駡绦袊壹拔錆h市有關安全的法規、管理條例、辦法,嚴格遵守項目部有關安全生產的各項規章制度、服從安全管理。
?、蹚娀踩ㄖ朴^念,施工前進行安全教育和培訓,嚴格執行安全技術交底工作,堅持特殊工程持證上崗制度。
?、茉谑┕み^程中,必須遵守“先防護,后施工”的規定,施工人員必須佩戴安全帽、穿工作服、軟底鞋,嚴禁在沒有任何設防的情況下違章作業。
?、菔┕がF場一切用電設施須安裝漏電保護裝置,施工用電動工具正確使用。
?、廾總€施工作業面由施工隊長為安全負責人,對施工人員進行安全教育和管理,做到嚴格執行安全施工中的各項規章制度,施工安全員隨時檢查安全防護用品的使用情況,違章者停工教育,并視情況給予經濟處罰。
2)安全防護措施。
?、賴澜阶圆鹦俄椖坎恳汛钤O好的安全防護設施。
?、谟龅?ldquo;四口、五臨邊”防護設施不到位的地方,要及時匯報項目部。
③正確使用安全帶,尤其是在進行墻體防水施工時,必須正確帶好安全帶,安全帶使用必須做到“高掛低用”。
?、芩邪踩雷o用品必須有合格證、檢測報告,并做好安全勞動防護用品的使用登記工作,做到有案可查。
⑤高空作業,禁止穿硬底和帶釘易滑的鞋,必須戴好安全帽。
?、薷呖兆鳂I所用材料要堆放平穩,工具應隨手放入工具袋(套)內,上下傳遞物件禁止拋擲。
?、邲]有安全防護措施,禁止在挑架的挑梁和未固定的構件上行走或作業,高空作業與地面聯系,應設通訊裝置,并專人負責。
3)臨時用電措施。
?、偃魏斡秒娫O備和用電機具進行接電時,必須有專職電工進行,任何非專職電工嚴禁私自接電拉線。
?、谑┕がF場使用碘鎢燈時,必須經項目部同意,且燈與易燃物間距要大于30cm。
?、鄞娣乓兹細怏w、易燃物倉庫內的照明裝置一定要采用防爆型,導線敷設、燈具安裝、導線與設備連接均應滿足有關規范要求。
4)消防保衛措施。
①在進行熱熔卷材鋪貼時,除項目部配備的消防器材外,在作業面上,由我公司自行統一配置滅火器,滅火器數量滿足項目部及現場要求。
?、谑┕っ骰鹱鳂I時必須配備固定的看火人員和滅火器材、必須到項目部統一辦理用火手續,經批準后,按武漢市有關規定進行施工作業。
③施工現場要配備足夠的消防器材,并做到布局合理,經常維護、保養,采取有效措施,保證消防器材靈敏有效。
?、墁F場按懸掛張貼明顯的防火宣傳標志。每周對職工進行一次治安、防火教育,每半月召開一次治保會,定期組織保衛檢查,并將會議檢查整改記錄存人內業資料內備查。
?、萘蠄?、庫房按要求設置,配備必要防范措施。對汽油必須設專庫、專管,建立存放、保管、領用、回收制度,做到帳物相符,非經單位工程負責人批準,任何人都不得動用。不按此執行,造成后果追究當事人的刑事責任。
?、奘┕がF場按照"誰主管,誰負責"的原則,確定一把手負責保衛消防工作。有總、分包單位的工程,各分包單位接受項目部的統一領導和監督檢查。
?、呗毠に奚嵋装l案部位指定專人管理,制定防范措施,防止發生盜竊案件。嚴禁賭博、酗酒、傳播淫穢物品和打架斗毆。
?、嘧龊贸善繁Pl工作,制定具體措施,嚴防被盜、破壞和治安災害事故的發生。
⑨施工現場如發生各類案件和災害事故,要立即報告并保護好現場,配合公安機關偵破。
?、馐┕がF場禁止吸煙、喝酒、打架斗毆。
11每次對職工進行保衛消防教育的記錄應存檔,召開一次治保會,定期組織保衛檢查。
12在施工程要堅持防火安全交底制度。
5)立體交叉作業。在進行墻面防水施工時,要與其他工種發生立體交叉作業的現象,立體交叉作業部位是事故高發地帶,對此采取如下措施:
?、俪琼椖坎恳?,否則不進行立體交叉作業施工。
②在進行立體交叉作業時,由項目部協調各交叉班組工作。并做好書面交底,交叉作業個班組共同簽字。
?、墼谶M行立體交叉作業時,防護措施必須到位,即作業部位上部必須至少有一硬一軟兩道以上防護措施方可進行施工。
?、車澜喜孔鳂I面向下拋物。
?、萆喜孔鳂I面臨邊防護到位,在施工前仔細檢查一遍無誤后,方可進行施工。
6)夜間施工。在照明不足的情況下,從質量和安全角度出發,不主張夜間施工。必須夜間施工時應做好以下工作:
①由項目部開具的夜間施工許可手續;未經項目部許可,不得擅自進行夜間施工。
?、谝归g施工時,在作業面必須配備足夠的照明。
?、垡归g施工時,必須有一名專職電工配合施工。
?、芤归g施工時不得進行噪聲過大的作業,如:剔鑿樁頭等工序。
?、菀归g施工應保證運輸通暢,一般情況下,夜間不得進行現場運輸工作,應在白天提前將所需材料運輸至作業面。
7)安全教育。做好三級安全教育,即:公司安全教育,項目部安全教育,施工班組安全教育。
?、侔踩逃嗅槍π裕⒆龊脮嬗涗?。
?、谧鐾臧踩逃笠M行考核,成績及格者方準許上崗,并對新工人教育情況建卡登記,同時應報安全科備案。
?、勐毠け仨毥邮芨骷墶⒏鞣N形式的安全生產的宣傳教育,強化安全生產意識,牢固樹立“安全第一,預防為主”的思想,杜絕違章指揮和違章作業的現象,參加各級安全生產培訓考試,考試不及格者不準上崗。
?、芊浪な翘厥夤しN,必須經過有關部門的專業培訓,考試合格,發給操作證,方準許上崗作業,每二年進行一次復審。
⑤對采用新機具、新設備、新工藝的操作人員要進行機械性能、操作方法的安全教育,方可作業。對變換新工種或新調入的工人及臨時參加生產勞動的其它人員,都必須進行操作方法的安全教育后,才能參加生產工作。
?、抟鶕こ虄热菁皶r進行全面的安全交底工作。
?、甙嘟M每日班前要進行安全生產的宣傳教育,結合生產的特點進行安全技術交底。
⑧各級領導對職工應作好節假日前、后的安全思想教育工作。
8)易燃、易爆及化學品管理。
?、僭诰聿臒崛凼┕r,按規定清理好現場周圍易燃易爆物品,備足滅火設備,設看火人,否則禁止作業。
?、谄偷拇娣拧⒈9?,應符合防火安全要求,庫房應用非燃材料支搭。汽油屬于易燃易爆物品,應專庫儲存,分類單獨存放,保持通風。
?、凼褂闷蜁r必須嚴格防火措施,指定防火負責人,配備滅火器材,確保施工安全。
④施工作業用必須經保衛部門審查批準,向項目部領取用火證,方可作業。用火證只在指定地點和限定的時間內有效。
⑤具有火災危險的場所禁止動用明火。確需動用明火時,必須事先向主管部門辦理審批手續,并采用嚴密的消防措施,切實保證安全。
?、尴募咀鳂I應調整作息時間。高溫工作場所,應加強通風和降溫措施。
9)施工擾民與民擾措施。
①服從項目部的總體安排和協調;在項目部的統一管理下施工作業。
?、谝归g施工不進行強噪聲作業。
?、垡归g施工時不大聲喧嘩、打鬧。
?、車栏窨刂破偷氖褂茫唤o周圍環境帶來污染。
?、莶牧瞎邪才胚M行,服從交通管理規定,車輛進出場禁止長時間鳴笛。
⑥遇有民擾時,不激化矛盾。
?、呷魏喂と藝澜阶耘c周圍群眾交涉。
?、嘤鲇忻駭_時,及時將問題向項目部反映。
?、嵊鲇袩o理取鬧解決困難時,在征得項目部統一的前提下,及時向政府有關部門反映。
?。?)環保、文明施工保證措施。本項目文明安全目標為招標方要求的標準,保證措施簡述如下:
1)嚴格按照國家及政府頒布的有關環境保護、文明施工及有關施工擾民、噪音控制的規定,認真學習并嚴格遵守甲方的有關環保、文明施工的規定,確保安全施工、樹立公司良好形象。
2)抓精細管理,如一律統一著裝,上、下班一律排隊進場,一律禁酒。
3)上班及下班后嚴禁吸煙、賭博,嚴禁吵鬧打架。
4)生活垃圾應分袋裝,嚴禁亂扔垃圾、雜物,及時清運垃圾,保持生活區的干凈、整潔,嚴禁在工地上燃燒垃圾。
5)遵循甲方的合理指示,保護所有公眾財產包括現有道路、現有樹木、現有公共設施等免受防水施工引起的損壞。
6)認真做到“工完料凈場清”,及時清理現場,保持施工工地整潔。
(3)綠色施工措施。
1)遵循《中華人民共和國環境保護法》,積極運用ISO14001環境管理體系,共同營造綠色建筑。
2)設立“綠色工地”監督員,負責環境保護和文明施工工作,實現本分部分項工程的綠色施工。
3)合理、節約用水用電,節約水電資源。
4)為趕工期而夜間施工時,大型照明燈采用俯視角,避免光污染;嚴禁現場大聲喧嘩、吵鬧,杜絕噪音污染。
5)采用的“××”牌SBS改性瀝青防水卷材為國家環保綠色建材,其配套的基層處理劑亦為環保型。
6)噴燈所需的汽油桶在現場采用覆蓋。
7)瀝青基基層處理劑的涂刷只允許提前半個工作日涂刷,避免因遇下雨或大風天氣停止施工而造成的浪費。
8)對于進出現場的車輛嚴禁鳴笛,避免噪聲。
9)現場嚴禁吸煙、喝酒、斗毆現象,現場垃圾進行合理分類,并及時清運至總包指定的區域,按相關要求進行處理。
10)運輸車輛進入施工現場嚴禁鳴笛。
11)定期對本分包范圍的現場所有人員進行環保、文明綠色施工的知識培訓,加強綠色施工意識。
12)保護項目現場現有的道路、植被、公共設施,愛護綠色施工現場,積極配合項目部一切有關綠色施工的管理規定及措施。
當前在地下工程的混凝土,磚結構構筑物,回填后,經常會因各種原因發生滲漏,處理方法也多種多樣,但對于混凝土的毛細孔或微細裂紋的滲水和出汗問題,一直是個工程難題,于是就有了“不怕漏,就怕滲的”說法。尤其是遇到磚結構滲水,更是難以耐久性解決。
