某住宅小區地下室防水
某住宅小區地下室防水
1.編制依據
?。?)根據GB50208-2002《地下室防水工程質量驗收規范》。
?。?)根據GB50108-2001《地下工程防水技術規范》。
?。?)根據××建筑有限公司的計圖紙×及圖集國標02J301等進行編制。
2.工程概況
××住宅小區工程由××企業集團股份有限公司開發,由××市××建筑工程公司承建,防水工程由××科技股分有限公司施工。地下室建筑面積為25560m2。
地下室底板、側墻及頂板外露部分防水工程采用Ⅰ型聚脂胎砂面SBS改性瀝青防水卷材(4mm厚),地下室消防水池為水泥基滲透結晶性防水涂料。
該工程工程量大、工期緊,應緊密配合土建施工單位的施工。
3.施工組織機構
我公司針對此工程的重要性,公司將該工程納入一級目標管理,決定派施工經驗豐富、具有國家二級項目經理資質的項目經理和技術管理水平高、責任心強的項目副經理及技術負責人組成項目經理部駐守施工現場,對關鍵部位和特殊部位親自把關,公司各職能部門定期到現場監督檢查。項目部在公司的統一管理下完善各項管理制度,嚴格按照項目法進行本工程的施工和管理。項目經理部的成員相互間配合默契,保證在項目經理的直接領導下,做到有計劃地施工和管理,確保工程項目的質量、工期和安全文明施工,達到建設方滿意的效果,真正體現企業水平。
?。?)施工班子人員配備見表1。
表1 施工班子人員配備表
| 序號 | 姓名 | 職務 | 職稱 | 在工程中擔任工作 |
| 1 | 項目經理 | 項目經理 | ||
| 2 | 技術負責人 | 工程師 | 技術負責人 | |
| 3 | 質檢員 | 質檢員 | ||
| 4 | 防水工 | 班組長 | ||
| 5 | 防水工 | 防水工 | ||
| 6 | 防水工 | 防水工 | ||
| 7 | 防水工 | 防水工 | ||
| 8 | 防水工 | 防水工 | ||
| 9 | 防水工 | 防水工 | ||
| 10 | 防水工 | 防水工 | ||
| 11 | 防水工 | 防水工 |
(2)施工組織機構。

4.施工進度計劃
?。?)施工段的劃分結合工程具體情況,以土建劃分的施施工段為本工程的施工作業流水段。各施工段實行工作交叉作業。
(2)施工工期按甲方要求完成。
(3)勞動力的配備及工種配合。此防水施工方法由防水專業人員操作,根據工作面大小配備人員,每2000m2的施工配備一組人員,每組人員6人,二人清理浮灰,二人配料運料,二人涂抹防水層。防水施工隊人員組成,應具備以下條件:
1)施工隊具備××省建委審核的“資質證書”。
2)施工技術人員必須持證上崗。見《勞動力需要計劃》表。
3)施工工具的準備見表2。
表2 主要施工用具
| 名 稱 | 用 途 | 名 稱 | 用 途 |
| 條帚 | 清理基層 | 鏟刀 | 清理基層 |
| 小型油漆桶 | 裝混合料 | 小抹子 | 修補基層、卷材收邊 |
| 鐵皮小刮板 | 復雜部位涂刮 | 油漆刷 | 涂刷基層處理劑 |
| 橡膠刮板 | 涂刮混合料 | 美工刀 | 裁減卷材 |
| 裁剪刀 | 裁剪胎體增強材料 | 卷尺 | 量測、檢查 |
| 壓輥 | 鋪貼卷材 | 噴槍 | 熱熔卷材 |
5.防水工程設計
?。?)設計原則。××住宅小區地下室防水工程,本著“以防為主、多道設防、剛?cè)峤Y(jié)合、節點密封”的設計原則,施工應做到貳級防水施工程序。
?。?)具體設計要求
1)地下室防水。
?、倩炷翂|層。
?、?︰2水泥砂漿找平,陰陽角抹成弧形,基層平整不得起砂現象,達到要求強度。
③地下室防水層的陰、陽角,管子四周及后澆帶做加強處理。
?、艿叵率业装?、側墻及頂板外露部分設計為I型聚酯胎砂面4mm厚SBS改性瀝青防水卷材。
⑤水泥砂漿保護層(土建施工保護層時必須做好成品保護措施)。
2)地下室消防水池。
?、黉摻罨炷粱鶎印?br />
?、?︰2水泥砂漿找平,陰陽角抹成孤形,基層平整不得起砂現象,達到要求強度。
③地下室防水層的陰、陽角,管口四周做加強處理。
?、艿叵率蚁莱貫猷嵵葙愔Z建材的YYP特種水泥滲透結晶型防水涂料(每平米用量不少于0.8kg)。
6.地下室防水工程施工方案
?。?)施工流程。驗收基層(找平層)→基層清理→涂刷底涂→細部處理(附加
層)→鋪貼SBS防水卷材→接縫收頭處理→防水保護層(下道工序)。
?。?)防水施工方法。
1)清理基層?;鶎颖砻嫱钩霾课荤P平,凹陷部位應用鄭州賽諾建材的YYH聚合物砂漿填平(由土建方負責),并不得有空鼓、開裂及起砂、脫皮、翹起等缺陷。如沾有砂、灰塵、油污應清除干凈,陰陽角處應做半徑不小于50mm的圓弧。
2)涂刷底涂。涂刷基層處理劑時必須要均勻一致,不得有露白處,切勿反復涂刷,干燥4h以上至不粘腳后方可進行下道工序。
3)防水卷材施工?;鹧婕訜崞鞯膰娮炀嗑聿拿鎽?yīng)適當,幅寬內加熱應均勻一致,加熱至卷材表面光亮黑色為度。熔化不夠影響粘結強度,加熱過高改性瀝青老化變焦,不但失去粘結,且易燒穿卷材。卷材表面熱熔后立即滾鋪,鋪貼應平整順直,搭接尺寸準確,不得扭曲;滾鋪時應排除卷材下面空氣,使之平展,不得皺折,應輥壓粘結牢固。搭接縫部位宜以溢出改性瀝青熱熔膠為度,并應隨即刮封接口,使接縫粘貼嚴密牢固。采用條粘時,每幅卷材的每邊粘貼寬度不應小于100mm。
4)復雜部位防水處理。
?、訇庩柦羌訌妼犹幚?。在基層處理劑干燥后,以陰陽角為中心兩邊寬度均為250mm(此項工作在鋪貼大面積防水前施工如圖1所示)。

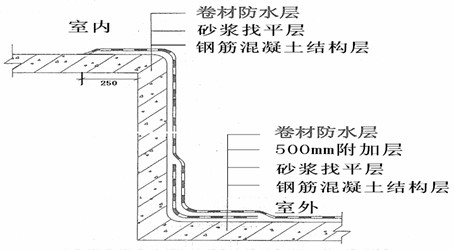

圖1 陽角處理方法

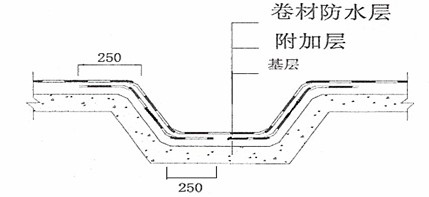

?、诘装鍌?cè)立面與剪力墻接頭處理(圖2、圖3)。先在底板側立面與底板平面的陰、陽角做防水增強層。在做擋土墻防水時,上口平面應預留250mm不能鋪粘,為以后剪力墻作防水層搭接。

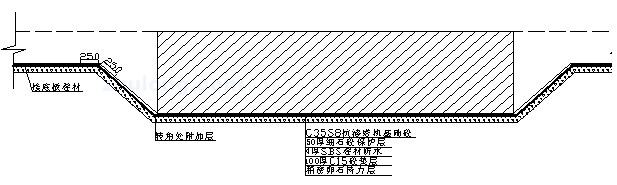

圖2 地下室筏板側墻防水示意

圖3 地下室外墻防水大樣

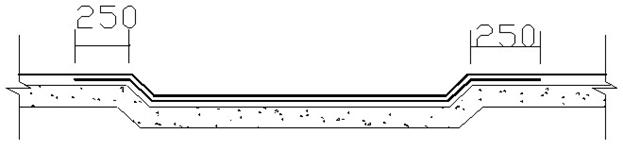

?、鬯臃浪幚恚▓D4)。待塔基坑內的陰、陽角做氯丁膠乳化瀝青一布四涂防水增強層做完后,上沿口每邊預留300mm的搭接材料,以后與底板卷材熱熔粘接。(所留接頭需由土建方加強保護),在鋪平面與立面相連的卷材,應先鋪貼平面,然后由下向上鋪貼,并使卷材緊貼陽角,不應空鼓。

圖4 塔機基礎防水施工節點大樣

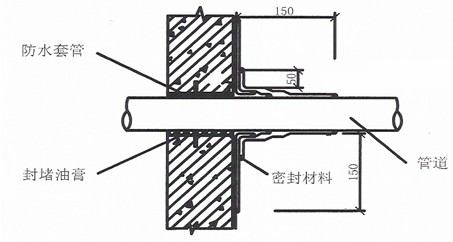

?、芗袅Υ滋幚恚▓D5),用熱熔型密封膏作密封防水處理后,周邊各加寬250mmSBS改性瀝青防水卷材防水層。

圖5 穿墻孔節點圖

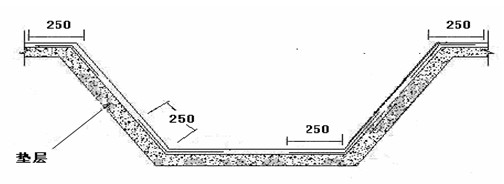

⑤電梯井基坑及集水坑防水處理(圖6)。在電梯井基坑防水施工前,應對基坑內的各個陰、陽角部位做防水增強層處理,在陽、陽角交匯處的防水增強層應無翹邊和空鼓現象,后做電梯井基坑的大面防水層。

圖6 電梯井、集水坑防水處理
⑥獨立柱基的防水處理(圖7)。待柱基坑內的陰、陽角防水增強層做完后,由柱基坑內向外做大面積的防水層。

圖7 獨立柱基防水節點做法

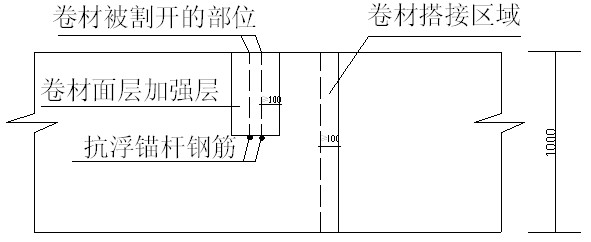

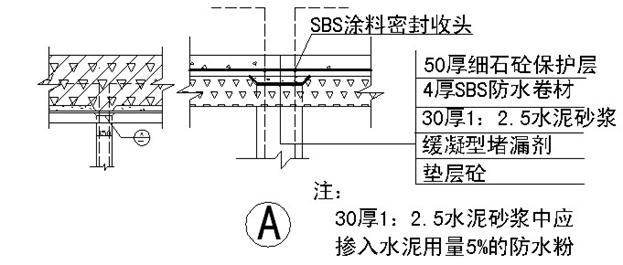

⑦抗浮錨桿防水處理(圖8、圖9)。先在樁頭與墊層之間涂刷1.2mm厚緩凝型堵漏劑,然后涂刷1:1.5JS涂料1.2mm厚,整體做4mm厚SBS改性瀝青防水卷材,卷材做好后,在卷材與樁頭的收頭處用SBS卷材同性的SBS涂料涂刷密封收頭。防水卷材在抗浮錨桿的鋼筋處選擇短邊將其割開,繞過鋼筋后進行鋪貼,最后在被割開部位的面層上作一道加強層。

圖8 抗浮錨桿防水節點大樣

圖9 防水卷材在抗浮錨桿鋼筋處的大樣(平面)
⑧后澆帶的防水處理(圖10)。在處理完后澆帶的陰、陽角防水增強后,防水卷材應順著后澆帶的延伸方向施工。不宜橫向鋪貼卷材,如出現后澆帶高、低跨時,應處理好轉角處的防水細部處理。

圖10 地下室底板后澆帶防水節點大樣
?、岽竺娣e鋪貼防水層。將卷材向前滾鋪貼及壓輥進行壓實處理。滾壓時應注意不要卷入空氣和異物,平面與立面直接時應由下至上鋪貼并使卷材緊粘陰角,不允許有明顯的空鼓現象存在。搭接寬度為橫向搭接、縱向搭接不小于100mm。各層卷材的壓邊寬度不應小于100mm,接頭寬度不應小于100mm。上下層卷材的壓邊要相互錯開1/3幅寬,即30~50cm。上下層及相鄰卷材的接頭要相互錯開30~50cm。在立面與平面的轉角處,卷材的接縫應留在平面上,距立面不應小于600mm。卷材防水層施工完成后應仔細檢查,特別是接頭部位應認真檢查。
?。?)地下室消防水池施工方案。
1)清理基層→潤濕基面→水泥基滲透結晶防水材料施工→保護層。
2)清理基層?;姹仨毟蓛?、平整,基層凸起部分應鏟平,并不得有起砂、脫皮等缺陷。
3)鄭州賽諾建材YYP水泥基滲透結晶型防水涂料施工。
?、俦酒窞?5kg袋裝,在干凈的容器中倒入6.5L清水然后倒入干粉,用電動攪拌機打成均勻稠狀,置放5min后,再用攪拌機均勻攪拌,即可施工。
②防水涂料施工應符合下列規定。
a.涂料涂刷前應先在基面上涂一層與涂料相容的基層處理劑。
b.涂膜應多遍完成,涂刷應待前層干燥成膜后進行。
c.每遍涂刷時應交替改變涂層的方向,同層涂膜的先后搭茬寬度宜為30~50mm。
d.涂料防水層的施工縫(甩茬)應注意保護,搭接縫寬度應大于100mm,接涂前應將其甩茬表面處理干凈。
e.涂刷程序應先做轉角處、穿墻管道等部位的涂料加強層,后進行大面積涂刷。
?、郾竟こ淌┕ね克⑼磕閮芍寥槌苫?,垂直和橫向涂刷,涂刷時采用半硬棕毛刷(嚴禁使用涂料毛刷涂刷),硬毛刷所攜帶的漿料可以有效的進入基面的微孔和毛細孔中。第一道涂層施工:用半硬棕毛刷均勻涂刷,涂刮時要求均勻一致,不得過厚或過薄,才能使涂料滲透到基層,涂刷時應根據施工面積大小,形狀和環境,統一考慮施工退路的涂刷順序。第二道涂層施工:在第一道涂層固化12h后,再在其表面涂刷第二、三道涂層,涂刷方法同第一道的涂刷方向垂直,重涂時間的間隔,由施工環境溫度的固化反應的程度(以手觸不粘為準)來確定。第二遍涂刷交替均勻覆蓋,嚴禁漏刷。直到涂層達到規定厚度。
4)當防水涂膜施工完成并經驗收合格后應及時按設計要求做保護層。
?。?)確保卷材防水地下室工程質量的主要措施。
1)要根據工程的具體情況,選擇符合要求的防水材料,嚴把質量關,對防水薄弱部位應做兩道防水卷材層。
2)嚴格按照施工操作規程進行每一個防水分項工程的施工。對瀝青膠的熬制要嚴格控制溫度和配合比;卷材的鋪貼方法要正確,接頭和壓邊的尺寸滿足要求,并粘貼牢固,對于防水的薄弱處要增鋪一道防水層,砂漿保護層要鋪均勻,厚度一致,特別注意立面墻上砂漿的質量。
3)地下室卷材竣工后,禁止在其上鑿眼、打洞或做安裝、焊接等操作,以防破壞卷材造成漏水。
?。?)地下室立墻防水施工。在立墻防水卷材施工時,首先應找到擋土墻平面預留的防水卷材接頭。由下向上實行卷材滿貼法施工,在立墻的轉角處做好防水卷材的增強層(做法與陰、陽角部位防水增強層處理一致),在立墻與地下室的頂板轉角處應將剪力墻的防水層預鋪貼防水卷材250mm,寬在頂板面才能為以后頂板作防水層接頭(所留接頭需土建方加強保護)。
?。?)地下室頂板防水施工。
1)在頂板連接周邊建筑物、柱的防水處理(圖11、圖12)。在陰、陽角處理做防水增強層后再做大面積防水層。

圖11 頂板與室內(無墻柱)防水節點

圖12 頂板與室內(有墻柱)防水節點
2)頂板與建筑物的沉降變形縫,應在建筑物上做好卷材收頭處理,凹槽防水應順凹槽鋪貼U形防水層,凹槽的兩邊做密封接頭處理。

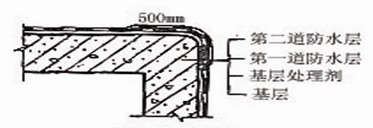

3)地下室頂板與建筑物外墻防水高度應高于頂板覆土物表面500mm,做法與屋面女兒墻防水做法一樣。
7.成品保護
?。?)地下室防水層驗收合格后,再做保護層。
(2)做保護層時,應做到成品保護如下。
1)嚴禁斗車入內。
2)請勿將成品碰撞、拖掛,以免破壞防水層。
3)如有防水破壞及時用密封膏進行修補加強處理。
8.保證工期措施
?。?)組織保證措施。嚴格實行項目施工管理,委派具有豐富目標管理經驗和拼博精神的項目經理,并與建設、設計、監理及承建單位緊密配合,嚴格按照施工組織設計進行施工,保證總進度如期實行。
?。?)完善資金和材料供應的保證措施。公司材料部門全力保證各種防水材料的供應,做到材料質量合格進場及時,滿足工程進度的需要,及時解決施工生產中出現的問題。
?。?)在整個施工過程中,除采用行政手段外,還要采用經濟獎罰手段進行管理,以確保工程按期完成。
?。?)一次性驗收達到標準,做到不返工。
9.質量保證措施
?。?)質量目標。按GB50208-2002《地下防水工程質量驗收規范》規定執行,達到優質工程。
?。?)具體措施。
1)材料嚴格按規范設計和方案要求提供合格材料,材料進場由施工單位抽樣送檢。
2)及時全面檢查,發現問題及時解決,不給下一道工序留隱患。并實行自檢、互檢、專檢三結合。
3)在保修期間內,定期回訪,免費保修。
10.安全文明施工措施
(1)安全保證體系及措施。
1)安全生產目標。所有施工人員必須牢固樹立“安全第一”的思想,使安全生產在施工各環節都得到檢查落實,主要目標如下:
①杜絕職工因工重傷、死亡事故;
②杜絕重大、特大責任事故;
?、鄱沤^責任火災和爆炸事故;
?、茌p傷負傷率5%以下。
2)安全保證管理體系。為保證安全目標的實現,先從組織上落實保證體系,成立以公司經理為主任,分管生產、安全工作的副經理為副主任,總工程師及相關部門負責人為成員的安全生產委員會。
項目部以項目經理為組長,技術負責人為副組長,施工員、安技員、保衛人員、班組長等為成員的施工安全領導小組,組織制定實施安全方針、目標和措施,對承包段工程全面負責。
3)施工安全保證措施。
?、僦饕踩WC措施。
a.在整個公司、項目部認真貫徹落實××省建設廳關于《××省建設工程項目施工安全評價管理暫行辦法》中的各項規定,按照市建委的要求,辦理建設工程施工安全備案的各種手續。
b.堅持安全生產教育制度,著重抓崗前教育、日常教育、典型教育。牢固樹立“安全第一,預防為主”的思想,增強安全意識和自我保護能力。
?、诮M成安全領導小組,其職責是負責該項目的安全工作的實施。
檢查各工種各部位安全設施布置落實狀況,檢查安全設施布置遺漏,檢查安全標志牌懸掛數量及位置。定期組織安全大檢查,召開安全生產會議。解決處理安全疑難問題,建立安全生產軟件。
③項目安全員對施工過程進行全方位安全監控,糾正違章作業,全體施工作業人員必須持證上崗。
?、苁┕て陂g必須接受總包單位的管理。
4)工程施工安全工作重點。
?、俑呖辗乐谷梭w、物體墜落和物體打擊。
a.加強四口(樓梯口、垃圾口、預留洞口、出入口)、五臨邊(陽臺周邊、屋面周邊、樓層周邊、跑道兩側邊、卸料平臺兩側邊)的防護。
b.無防護欄的懸空作業必須佩安全帶(繩)、作業人員與高壓電源按規程保持操作距離,不得穿硬底鞋高跟鞋登高作業。
c.進入施工現場必須正確戴好安全帽。
d.杜絕施工現場吸煙、明火作業。如有必須明火作業的施工現場必須配備滅火器,滅火器經專人管理。卷材施工現場的液化氣罐應遠離作業點,液化氣罐應在陰涼處存放。如有緊急情況,施工操作人員在管理員的指揮下有序地迅速撤離施工作業現場,撥打緊急報警電話求救,如有施工人員受傷,應立即送往就近的醫院進行救治。
?、谝磺薪ㄖ源怪边\輸機械向地面輸送,嚴禁高空拋卸或忽視安全使物體出現自由下落。嚴禁從上往下扔?xùn)|西。
?、垡磺写怪边\輸都必須采取與施工機械相適應的捆扎方式,嚴防在運作過程中發生散墜形式的物體墜落傷人。
(2)文明施工保證措施及環境保護。我公司在工程施工中高度重視文明施工,這既涉及到周邊人民群眾的切身利益,同時又是企業取信于民、維護企業聲譽、樹立形象的大事。一旦在文明施工方面掉以輕心,造成的損失和影響是無法彌補的,我們將嚴格按照“集中施工、快速施工、文明施工”具體落實措施,爭創“綠色環保文明工地”。具體措施如下:
1)認真學習市政府、市建委等相關部門頒發的文明環保施工的要求及法規,務必落到實處。
2)施工現場要成立以項目經理為首的現場管理小組,作為開展文明施工和環境保護的施工現場管理的組織保證。
3)開展全員文明施工教育,懂得文明施工是安全無事故的基礎。
4)結合施工現場的實際情況,編制文明施工的實施細則,指導和推進文明施工活動的開展。
當前在地下工程的混凝土,磚結構構筑物,回填后,經常會因各種原因發生滲漏,處理方法也多種多樣,但對于混凝土的毛細孔或微細裂紋的滲水和出汗問題,一直是個工程難題,于是就有了“不怕漏,就怕滲的”說法。尤其是遇到磚結構滲水,更是難以耐久性解決。
建筑物回填后,發生了滲漏,嚴重的可以用注漿或速凝堵漏材料進行堵漏,但如果遇到滲水和出汗的問題,注漿和速凝的堵漏材料的優勢就受到了限制。市場急需要一種能適合內部施工的,方法簡單的,耐久性好的技術來解決目前工程上遇到的難題。
鄭州賽諾建材,專業工程水密封技術20年,電話:400-0371-713.www.zdweidun.com.cn
