某酒店式公寓屋面工程施工方案
1.編制依據
(1)《××公寓施工組織設計》。
(2)由××設計院提供的本工程施工圖紙。
(3)GB50204-2002《混凝土結構工程施工質量驗收規范》。
(4)GB50207-2002《屋面工程質量驗收規范》。
(5)GB50345-2004《屋面工程技術規范》。
(6)GB50300-2001《建筑工程施工質量驗收統一標準》。
(7)DB45/T569-2009《預拌砂漿生產及應用技術規程》。
(8)JGJ104-97《建筑工程冬期施工規程》。
2.工程概況
(1)總體概況。本工程總建筑面積136800m2,建筑高度56.400m,地下3層,地上16層,底層為商鋪,2~16層為酒店式公寓,結構形式采用框架—剪力墻結構體系。本工程地上屋面8000m2,下沉廣場屋面8000m2,屋面防水等級為II級,耐用年限為15年,屋面防水做法采用3mm+3mmSBS改性瀝青防水卷材。
(2)屋面設計概況。各部位屋面做法詳見表1。(僅列舉具有代表性的屋面做法,各部位的做法以建筑設計總說明中的要求為準)
| 序號 | 部位 | 設計做法 | |
| 1 | 下沉廣場 | 屋1:石材鋪砌處 | 20mm厚花崗石板鋪面,正背面及四周邊滿涂防污劑 |
| 灌稀水泥漿擦縫 | |||
| 撒素水泥面(灑適量清水) | |||
| 30mm厚1︰3干硬性水泥砂漿粘結層 | |||
| 10mm厚塑料凸片排水層,凸點向下 | |||
| 100mm厚C10混凝土,向排水溝找坡1% | |||
| 2︰8灰土 | |||
| 70mm厚C20細石混凝土保護層 | |||
| 3mm+3mm厚SBS卷材防水層 | |||
| 20mm厚1︰2.5水泥砂漿(加3%防水粉)找平層 | |||
| 鋼筋混凝土現澆板 | |||

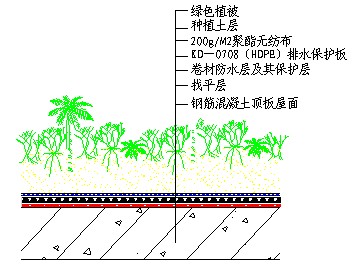

| 屋2:覆土綠化處 | 專用種植土 | ||
| 過濾布(土工布) | |||
| 10mm厚塑料凸片排水層,凸點向上 | |||
| 70mm厚C20細石混凝土保護層 | |||
| 3mm+3mm厚SBS卷材防水層 | |||
| 20mm厚1︰2.5水泥砂漿(加3%防水粉)找平層 | |||
| 鋼筋混凝土現澆板 | |||
| 2 | 地上屋面 | 屋a:(首層屋面) | 鋪20mm厚花崗石板(正、背面及四周邊滿涂防污劑),灌稀水泥漿擦縫 |
| 40mm厚C20細石混凝土隨打隨灑1︰1水泥砂子抹平,3m×3m分縫,縫寬10mm,縫填聚苯板 | |||
| 10mm厚塑料凸片凸點朝下 | |||
| 3mm+3mm SBS改性瀝青防水卷材防水組合 | |||
| 20mm厚1︰3水泥砂漿找平層 | |||
| 最薄處40mm厚陶粒混凝土(水泥︰砂子︰陶粒=1︰0.5︰5)找2%坡,厚度超過90mm時先鋪加氣混凝土塊,覆面陶粒混凝土厚度>40mm(屋a改該處最薄為0) | |||
| 90mm厚擠塑聚苯板 | |||
| 鋼筋混凝土屋面板 | |||
| 屋b:(首層排水溝屋面) | 20mm厚1︰2.5水泥砂漿加5%防水粉,向雨水口找坡1% | ||
| 3mm+3mmSBS改性瀝青防水卷材防水組合 | |||
| 20mm厚1︰3水泥砂漿找平層 | |||
| 38mm厚FGC自調溫相邊節能材料 | |||
| 鋼筋混凝土屋面板 | |||
| 屋c:(十、十七層屋面) | 30mm厚1︰5水泥增稠粉砂漿,內配0.7mm厚鍍鋅鋼板網,網孔25mm×9mm, 雙向分縫,中距為1520mm,分縫處鋼板網斷開,縫寬10mm嵌塑料條 | ||
| 3mm+3mm SBS改性瀝青防水卷材防水組合 | |||
| 20mm厚1︰3水泥砂漿找平層 | |||
| 最薄處40mm厚陶粒混凝土(水泥︰砂子︰陶粒=1︰0.5︰5)找2%坡,厚度超過90mm時,先鋪加氣混凝土塊,覆面陶粒混凝土厚度>40mm | |||
| 90mm厚擠塑聚苯板 | |||
| 鋼筋混凝土屋面板 | |||
| 屋d:(電梯機房屋面) | 30mm厚1︰5水泥增稠粉砂漿,內配0.7mm厚鍍鋅鋼板網,網孔25mm×9mm, 雙向分縫,中距為1520mm,分縫處鋼板網斷開,縫寬10mm嵌塑料條 | ||
| 3mm+3mm SBS改性瀝青防水卷材防水組合 | |||
| 20mm厚1︰3水泥砂漿找平層 | |||
| 最薄處40mm厚陶粒混凝土(水泥︰砂子︰陶粒=1︰0.5︰5)找2%坡 | |||
| 40mm厚細石混凝土 | |||
| 50mm厚擠塑聚苯板 | |||
| 鋼筋混凝土屋面板 | |||
屋c:(十、十七層屋面)屋面設計做法示意如圖1。

圖1 十、十七層屋面屋面設計做法示意

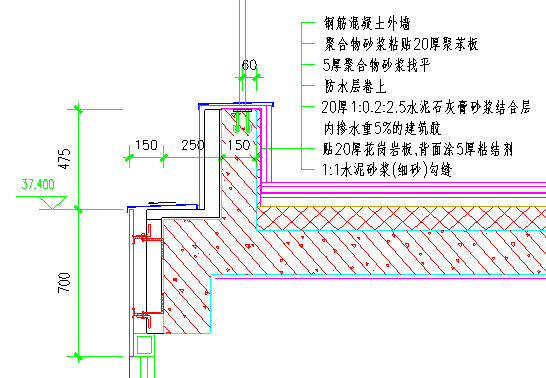

女兒墻屋面設計做法示意如圖2。

圖2 女兒墻屋面設計做法示意
3.施工準備
(1)技術準備。在施工前應做好以下技術準備:
1)屋面工程施工前,進行圖紙會審,并編制屋面工程施工方案、技術交底及相關安全交底。
2)屋面工程施工時,建立各道工序的自檢、交接檢和專職人員檢查的“三檢”制度,并有完整的檢查記錄。每道工序完成,須經監理單位檢查驗收,合格后方可進行下道工序的施工。
3)屋面工程的防水層應由經資質審查合格的防水專業隊伍進行施工。作業人員應持有北京建設行政主管部門頒發的上崗證。
4)對混凝土施工的管理人員及操作人員進行安全、技術交底培訓,明確安全施工方法、施工工藝及施工程序。
(2)材料準備。材料進場后,按規范的規定抽樣復驗,并提供試驗報告;不合格的材料,不得在屋面工程中使用。主要材料如下:
1)砂漿。根據使用預拌砂漿的國家相關要求,本工程使用干拌砂漿,采用專業廠家生產的成品干粉砂漿,使用時,根據配合比現場加水拌和。
2)混凝土。采用商品混凝土,主要為陶粒混凝土。
3)聚苯板。擠塑聚苯板,厚度為50mm、90mm等,表觀密度為28kg/m3。
4)排水板。10mm厚塑料凸片,高密度聚乙烯片材。
5)防水卷材。3mm厚的SBS彈性體聚酯胎改性瀝青防水卷材,性能要求見表2。
| 項目 | 質量要求 |
| 孔洞、缺邊、裂口 | 不允許 |
| 邊緣不整齊 | 不超過10mm |
| 胎體露白,未浸透 | 不允許 |
| 撒布材料粒度、顏色 | 均勻 |
| 每卷卷材的接頭 | 不超過1處,較短的一段不應小于1000mm,接頭處應加長150mm |
| 物理性能 | 拉力大于450N/50mm;延伸率在最大拉力時大于30%;耐熱度為90℃/2h無滑動、流淌、滴落;低溫柔度為-18℃;不透水性為在大于0.3MPa壓力下,保持時間大于30min |
6)特殊保溫材料:38mm厚FGC自調溫相邊節能材料。
(3)材料、機具準備。在開始施工前,要對各種機械設備進行檢修,并配備足夠的易損零配件,保證施工的順利進行。主要機械設備、材料見表3。
| 序號 | 名稱 | 型號 | 數量 | 備注 |
| 1 | 手推車 | 60輛 | 材料運輸 | |
| 2 | 鐵鍬 | 30把 | ||
| 3 | 抹子 | 30把 | ||
| 4 | 刮杠 | 2m | 10把 | |
| 5 | 水平尺 | 50cm | 10把 | |
| 6 | 鏟刀 | 200mm | 10把 | |
| 7 | 小平鏟 | 100mm | 10把 | |
| 8 | 滅火器 | 20個 | 檢驗合格 | |
| 9 | 汽油噴燈 | 30個 | 鋪貼防水卷 | |
| 10 | 毛刷 | 30個 | ||
| 11 | 小鐵錘 | 8把 | ||
| 12 | 橡皮錘 | 2kg | 10把 | |
| 13 | 攪拌機 | 10臺 | 攪拌砂漿 | |
| 14 | 平板振搗器 | 5臺 | ||
| 15 | 無齒鋸 | 10個 | ||
| 16 | 電焊機 | 5臺 | ||
| 17 | 防水卷材 | SBS,3mm厚 | 8000m2 | 屋面防水層 |
| 18 | 塑料凸片 | 10厚 | 10000m2 | 排水板 |
| 19 | 擠塑聚苯板 | 28kg/m3 | 1500m3 | 屋面保溫 |
| 20 | 鍍鋅鋼板網 | 0.7mm | 6000m2 | 防水保護層 |
(4)現場準備。
1)結構驗收合格。
2)現場布置完畢,材料合格、備齊。
3)軸線、門窗洞口線、墻體位置線、控制線和構造柱位置線測放完畢。
4)臨時用電、用水:引入到位。
5)水電管線、預留、預埋確定完畢。
6)當下道工序或相鄰工程施工時,對屋面已完成的部分應采取保護措施。
7)伸出屋面的管道、設備或預埋件等,安設完畢。
8)根據設計要求的標高、坡度,找好規矩并彈線。
4.施工安排
(1)人員組織。
1)項目部成立以項目經理為組長的領導小組,負責屋面施工質量、安全和進度。人員分工見表4。
| 序號 | 職務 | 負責內容 |
| 1 | 經理 | 現場總負責、總協調 |
| 2 | 書記 | 對外關系協調 |
| 3 | 總工程師 | 人員培訓、方案交底、技術總負責 |
| 4 | 工程經理 | 施工安排、人員組織、現場協調 |
| 5 | 工長 | 人員、機械組織、現場指揮 |
| 6 | 土建工程師 | 書面技術交底、檢查、驗收 |
| 7 | 質檢員 | 質量檢查、驗收 |
| 8 | 安全員 | 安全文明施工指揮、交底、檢查、驗收 |
| 9 | 材料主任 | 材料供應及其使用狀況檢查 |
| 10 | 測量員 | 軸線、標高控制、定位檢查 |
| 11 | 機械員 | 運輸、攪拌等大型機械的維護、保養、修理 |
| 12 | 試驗員 | 材料進場檢驗、復試 |
2)施工隊成立由隊長為組長的領導班子,明確人員分工,各行其責。
組長:各施工隊的隊長。
施工人員:各隊不少于20人;運輸人員:10人。
質檢人員:各隊不少于1人;技術人員:各隊不少于1人。
安全員:各隊每50人不少于1人。
(2)施工進度計劃安排。屋面工程預計于2008年2月下旬開始,各階段的施工進度嚴格按總進度計劃進行。屋面施工進度計劃見表5。
| 序號 | 名稱 | 工期 | 開始時間 | 完成時間 |
| 1 | 基層處理 | 7d | 2008-2-22 | 2008-2-28 |
| 2 | 保溫層 | 7d | 2008-2-29 | 2008-3-6 |
| 3 | 找坡層 | 7d | 2008-3-7 | 2008-3-13 |
| 4 | 找平層 | 7d | 2008-3-14 | 2008-3-20 |
| 5 | 防水層 | 15d | 2008-3-21 | 2008-4-4 |
| 6 | 防水保護層 | 10d | 2008-4-5 | 2008-4-14 |
(3)樣板先行計劃。屋面工程開始施工前,施工隊須按項目要求的指定位置和指定時間進行樣板施工,施工班組在樣板部位施工完畢,并自檢合格后,報項目技術質檢驗收,由項目技術室組織項目人員及甲方、監理進行聯合驗收,經驗收合格后,后續施工及質量驗評應嚴格按照不低于樣板的質量要求進行。
根據施工的需要,1號樓頂層屋面將作為本工程的屋面工程樣板。
5.主要施工方法及措施
(1)屋面施工流程。基層處理→保溫層→找坡層→找平層→防水層→防水保護層→裝飾面層。
(2)干拌砂漿的使用。本工程采用專業廠家生產的普通干拌砂漿,主要包括:干拌砌筑砂漿(編號DM)、干拌抹灰砂漿(編號DP)、干拌地面砂漿(編號DS)等。
1)攪拌好的砂漿在初凝前用完,在炎熱或大風天氣時采取措施防止水分過快蒸發,超過初凝時間的嚴禁二次加水攪拌使用。
2)氣溫低于5℃時,強度提高一個等級并摻加防凍劑,在現場用熱水拌和。
3)干拌砂漿在現場采用機械攪拌。
4)干拌砂漿存放期自生產日期起不得超過90d,超過90d的應重新取樣進行復試,合格后方可繼續使用。
(3)屋面保溫層。屋面保溫層采用擠塑聚苯板,厚度有:20mm、65mm、50mm、90mm等。保溫層在屋面結構樓板上鋪設,粘結劑采用擠塑板專用的聚合物粘結砂漿。聚苯板表觀密度為28kg/m3。
屋面上的排水溝內采用特殊的保溫材料:38mm厚FGC自調溫相邊節能材料。
1)保溫層施工流程。基層處理→彈線找平→管根處理→保溫板鋪放→抹找坡層。
2)屋面保溫層。
①材料檢驗。保溫材料進場后,需要根據相關規定進行檢驗,表觀密度、導熱系數以及板材的強度、吸水率,須符合要求。經檢驗合格后,方可使用。
檢驗方法:檢查出廠合格證、質量檢驗報告和現場抽樣復驗報告。
板狀保溫材料運輸、存放應注意保護,防止損壞和受潮。
②基層處理。施工前,對樓板結構面進行處理,平整度不滿足要求的需要剔鑿或用水泥膠修補,確保平整度滿足規范要求。
③先將表面清掃干凈,不得有松散、開裂、空鼓等缺陷,對基層進行仔細清理,并進行晾曬,保持基層的平整、干燥和干凈。
④穿過結構的管根部位,用細石混凝土堵塞密實,以使管子固定。
⑤鋪貼方法。用專用粘結劑將保溫材料緊緊粘貼在需保溫的基層表面上,并鋪平墊穩。板間縫隙采用同類材料嵌填密實,粘貼的保溫材料貼嚴、粘牢。板塊接縫相互錯開;表面兩塊相鄰的板邊厚度要保持一致。
⑥保溫層根據結構的區段進行分區施工,經驗收合格后及時澆筑找坡層混凝土。
3)女兒墻及機房外墻保溫層及裝飾做法。女兒墻內側面采用20mm厚雙面帶小凹槽擠塑聚苯板,屋面機房、水箱間、樓梯間及其它房間的外墻保溫采用65mm厚雙面帶小凹槽擠塑聚苯板,施工方法如下:
①基層處理:墻體表面用1:3水泥砂漿抹平;
②擠塑聚苯板采用專用聚合物砂漿粘結劑條粘法滿粘;
③將粘結劑均勻滿布涂抹在聚苯板上,然后刮成梳形條,將聚苯板粘貼在墻上;
④聚苯板上設置錨固點,采用ф5帶大墊圈脹管螺絲,每m2不少于4個點;
⑤聚苯板固定好后,抹第一道聚合物砂漿,同時壓入第一層加強網格布,網格布滿配;
⑥抹第二道聚合物砂漿,同時壓入第二道網格布,網格布滿配;
⑦涂刷彈性底涂;
⑧滿刮柔性耐水膩子;
⑨涂刷外墻涂料。
4)FGC自調溫相變節能材料施工方法。FGC自調溫相變節能材料為中華人民共和國國家知識產權局發明專利(ZL031X3207)建設部科技成果評估證書(建科評[2004]011號),建委材料管理備案(NO:63377865—600330090)
①產品概述。FGC自調溫相變節能材料是利用植物臨界萃取、真空冷凍析層、蒸餾、皂化等新工藝復合而成,是根據不同溫度相變點調節室溫的純天然原創科技新材料。本材料突破傳統保溫材料單一熱阻性能,具有熱熔性和熱阻性兩大絕熱性。通過二元相變原理,相變潛熱值大,具有較高蓄熱密度,蓄、放熱過程近似等溫的特點,節能效果明顯,經國家建材測試中心檢測厚度38mmFGC相變材料,傳熱系數為0.59w/(m2•k)。
FGC自調溫相變節能材料具有良好的粘結性、隔聲、A級阻燃及環保性。經國家建設部科技成果鑒定,該產品引進了相變蓄能機理,潛熱值較大,通過材料相變,熔化吸熱,凝結放熱使室內溫度相對平衡,達到建筑節能。
②綜合特性。
A.潛熱節能。利用相變調溫機理,通過蓄能介質的相態變化實現對熱能儲存,改善室內熱循環質量。當環境溫度低于一定值時,相變材料由液態凝結為固態,釋放熱量;當環境溫度高于一定值時,相變材料由固態熔化為液態,吸收熱量,使室溫相對平衡。
經國家權威部門檢測3.8cm厚FGC相變保溫材料優于5cm厚擠塑板保溫性能,達到節能65%要求。
相變材料可收集多余熱量,適時平穩釋放,梯度變化小,有效降低損耗量,室溫可趨于穩定。利用相變調溫機理,可使電負荷“削峰平谷”,充分利用低谷電價,降低住戶用能成本,減少能源浪費,具有可觀的社會效益和經濟效益。利用相變調溫機理,對建筑分戶采暖,具有廣泛推動作用,特別是對首層、頂層、邊角處居住環境的室溫,夏季隔熱、冬季保溫均可起到平衡作用。
B.安全可靠。與基底整體粘結,隨意性好,無空腔,避免負風壓撕裂和脫落。有效克服板材拼接后邊肋、陽角外翹變形面磚脫落等問題。材料中有機物與主墻基底存在的游離酸反應,形成化合物,滲入主墻微孔隙中,形成共同體,確保干態粘結性,并改善濕態粘結保值率,具有極好粘結性。選用漂珠、水鎂石纖維等原材料,其結構中形成數個封閉的憎水性微孔隙空腔結構,作為相變材料載體,可確保相變材料長期實用性。本材料的硅氧四面體組織結構,干燥成型后在水中浸泡不松散、不回性、不粉化、不變形,可確保其耐久的使用壽命。
C.抗裂防潮。料體呈纖維網狀結構,拉力強,整體性牢固,有效防止裂縫產生。具有濕呼吸性,可有效防止外墻基底因冷熱溫差產生的結凝水夏季向外釋放,并防止外飾層表面裂縫產生;冬季防止外飾層冰脹產生裂縫。同時克服因基底潮濕而產生的空鼓、脫落現象。
D.吸聲降噪。料體中存在的眾多層次的不相貫穿的中空結構,有效減緩小震動源、撞擊聲波傳遞,降低噪聲分貝數。在分戶隔墻、頂棚、地板等部位使用,具有隔聲效果,減少城市噪音對人體的危害。
E.滅菌防毒。相變材料中含有純天然香萜和香醇物質,具有驅蟲、滅菌、除臭作用,同時具有防析堿功能,可提高居住環境衛生要求。
F.綠色環保。相變節能材料經嚴格檢測,系無腐蝕、無放射、無異味、無任何毒害的環保型產品。
G.防火不燃。相變材料經專項測試為A類不燃級材料,使用范圍不受限制,符合各類建筑防火要求。
H.施工簡捷。手工抹置,方便快捷,是基底抹灰理想的替代品。
③施工方法。FGC自調溫相變節能材料是以巖棉、蛭石、硅藻土、聚苯顆粒、化學助劑采用新工藝復合而成的一種灰白色粉狀物。
A.施工流程。基層處理→保溫材料拌和→分層涂抹→表面收光→伸縮縫處理。
B.施工條件。
a.雨雪天氣不得施工;
b.基層清理干凈;
c.測量放線定位完成并驗收合格;
d.管線安裝、固定完畢,縫隙填塞密實。
C.基層處理:對混凝土基層進行“毛化”處理后,用笤帚將1:1稀粥狀水泥細砂漿(內摻20%建筑專用膠拌制)甩到基層上,使其凝固在基層表面,養護至用手掰不動為好。
D.保溫材料拌和:保溫層施工前,在施工現場將FGC粉料與水按料:水=1:2的重量比進行拌和,并攪拌均勻。
E.分層涂抹:保溫材料攪拌均勻后,立即開始在基層上進行涂抹。設計要求的保溫層厚度為38mm,每層涂抹的厚度不大于20mm,故須分兩層涂抹,底層涂抹好后,第二天即可開始涂抹第二層。
F.表面收光:涂抹完畢表面初凝時,對保溫層表面進行壓平、收光。
H.伸縮縫處理:保溫層涂抹時,每隔2.0m留設一道伸縮縫,伸縮縫寬為15mm,深為30mm,伸縮縫采用FGC干粉料填實即可。
I.保溫層干燥后,即可在保溫層上進行找平層的施工。
G.FGC保溫層節點做法(圖3)。

圖3 FGC保溫層節點做法
5)保溫層細部節點做法。
①女兒墻內側面保溫:按《墻身-外墻外保溫88J2-9》中第22頁的A節點做法進行,保溫板采用20mm厚雙面帶小凹槽擠塑聚苯板。如圖4所示。

圖4 女兒墻內側面保溫做法

②屋面機房、水箱間、樓梯間及其他房間的外墻保溫:按《墻身-外墻外保溫88J2-9》中第25頁的外墻51節點做法進行,保溫板采用65mm厚雙面帶小凹槽擠塑聚苯板。外墻防水施工完成后,再進行外墻保溫層的施工。如圖5所示。

圖5 屋面機房、水箱間、樓梯間及其他房間的外墻保溫做法

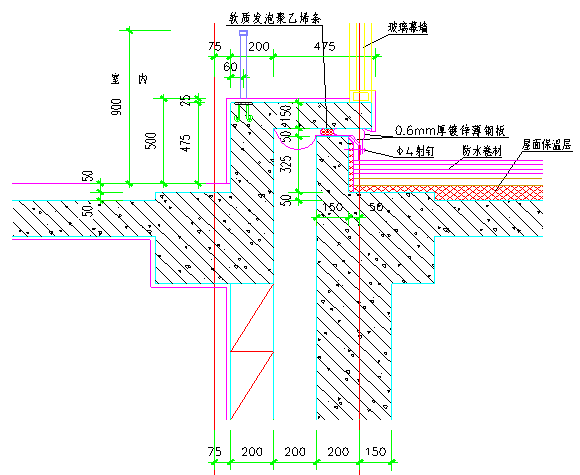

③屋面排水溝保溫做法(圖6)。排水溝靠近室內的側面,采用20mm厚雙面帶小凹槽擠塑聚苯板;底面采用38厚FGC自調溫相邊節能材料。

圖6 屋面排水溝保溫做法
④上人屋面保溫:采用90mm厚的擠塑聚苯板;
⑤不上人屋面保溫:采用50mm厚的擠塑聚苯板;
6)保溫層用粘結砂漿的施工方法。保溫粘結砂漿是一種聚合物增強的水泥基預配制干混柔性粘結砂漿。它是以水泥、石英砂、聚合物膠結料配以多種添加劑經雙軸無重力粒子混合機均混而成,和摻入傳統建筑膠的砂漿相比具有優良的柔韌性和粘結性能,以及良好的抗下垂性、保水性、耐水性以及簡單方便的可操作性,增強了基層與保溫板之間的粘結強度,增強了拉伸強度,防止空鼓。直接加水,施工方便,操作簡單,工效高。無毒、無嗅、不燃、不傷人體,不含揮發性溶劑,屬綠色環保產品。
①基層處理。基層須平整、堅固、清潔、干燥。墻面的混凝土殘渣和脫模劑養護劑須清理干凈,墻面平整度超差部分應剔鑿或修補,表面疏松處須剔除,新抹灰的基層要經過硬化干燥后方可施工。
②材料配制。保溫粘結砂漿︰水=4.5︰1 (重量比)的比例加入水(此為參考比例)使用電動攪拌器充分攪拌均勻,靜置5~10min,再次攪拌即可使用,攪拌好的砂漿在2h內用完,嚴禁將已凝固的砂漿二次攪拌再投入使用。
③粘結。先用齒狀鏝刀將攪拌好的保溫粘結砂漿均勻地涂抹在擠塑板上,然后用齒狀抹子在粘結砂漿上面梳理出條狀紋,將保溫板粘貼在墻面上,輕柔均勻地按壓板面使之粘結牢固,隨時用2m靠尺檢查平整度和垂直度。粘板時注意清除板邊溢出的砂漿,使板與板之間無碰頭灰。
④注意事項。
A.施工環境溫度大于5℃以上。
B.嚴禁私自添加砂子、水泥及其它添加劑。
C.0℃以下采用防凍型的粘結劑。
D.拌制好的砂漿應在2h內用完,已凝固硬化的砂漿不準再用。
E.儲運要防潮防雨。
(4)屋面找坡層。屋面的找坡層做法為最薄處40mm厚陶粒混凝土(水泥︰砂子︰陶粒=1︰0.5︰5)找2%坡,厚度超過90mm時,先鋪加氣混凝土塊,但保證覆面陶粒混凝土厚度>40mm。
1)找坡層分段施工。
2)找坡在施工前依據水落口位置高度,向四周拉放射基準線,在女兒墻上彈出控制墨線,貼餅、沖筋,確定坡脊和找平層厚度。
3)灑水濕潤。做找坡層前,適當灑水濕潤基層表面,但灑水不得過量,以免影響表面干燥,從而影響防水層施工。
4)貼灰餅、沖筋。按坡度要求,拉線找坡(2%),一般按1~2m 貼灰餅。鋪抹陶粒混凝土時,先按流水方向以間距1~2m 沖筋,找坡層中設分隔縫,縫寬2cm,縫內嵌聚苯條,分格縫從女兒墻處開始留設,縱橫縫間距不超過6m。上下層分格縫對齊。
5)鋪陶粒混凝土。按分格塊裝灰、鋪平,用刮杠靠沖筋條刮平,先將松散的保溫層表面拍實,按貼餅、沖筋厚度攤鋪砼,刮桿刮平鐵滾滾壓密實,木抹子搓壓鐵抹子收光。
6)鐵抹子壓第二遍、第三遍。當開始凝結,人踩上去有腳印但不下陷時,用鐵抹子壓第二遍,要注意防止漏壓,并將死坑、死角、砂眼抹平,當抹子壓不出抹紋時,即可找平、壓實,完成第三遍抹壓,這道工序,在初凝前進行。
7)找坡層設置分格縫,且與保溫層相通。間距≤6m,縫寬為20mm,設置分塊。縫邊順直齊平,縫內用密封膏灌縫,防止雨水進入保溫層和找坡層內。
8)養護。找坡層施工完畢后,及時用塑料薄膜覆蓋養護,養護時間≥7d。干燥后鋪設找平層。
(5)屋面找平層。屋面的找平層主要采用1:3水泥砂漿,厚度為20mm。
1)作業條件。
①找平層施工前,屋面保溫層已經進行檢查驗收,并辦理驗收手續。
②各種穿過屋面的預埋管件、煙囪、女兒墻、暖溝墻、伸縮縫等根部,已按設計施工圖及規范要求處理好。
③根據設計要求的標高、坡度,找好規矩并彈線。
④施工找平層前,將基層清理干凈,澆水濕潤,有利于基層與找平層的結合。
2)施工流程。基層清理→管根封堵→標高坡度彈線→灑水濕潤→施工找平層→養護→驗收。
3)施工工藝及方法。
①基層清理。將基層上表面的松散雜物清掃干凈,凸出基層表面的灰渣等粘結雜物要鏟平,不得影響找平層的有效厚度。
②管根封堵。大面積做找平層前,先將出屋面的管根、變形縫、屋面暖溝墻根部處理好。
③灑水濕潤。抹找平層水泥砂漿前,適當灑水濕潤基層表面,主要是利于基層與找平層的結合,但不可灑水過量,以免影響找平層表面的干燥,防水層施工后窩住水氣,使防水層產生空鼓。所以灑水達到基層和找平層能牢固結合為度。
④貼點標高、沖筋。根據坡度要求,拉線找玻,一般按l~2m貼點標高(貼灰餅),鋪抹找平砂漿時,先按流水方向以間距l~2m沖筋,并設置找平層分格縫,寬度一般為20mm,并且將縫與保溫層連通,分格縫最大間距為6m。
⑤鋪裝水泥砂漿。按分格塊裝灰、鋪平,用刮扛靠沖筋條刮平鐵滾滾壓密實,后用木抹子槎平,鐵抹子壓光。
⑥鐵抹子壓第二遍、第三遍。當開始凝結,人踩上去有腳印但不下陷時,用鐵抹子壓第二遍,要注意防止漏壓,并將死坑、死角、砂眼抹平,當抹子壓不出抹紋時,即可找平、壓實,完成第三遍抹壓,這道工序,在初凝前進行。
⑦找平層設置分格縫,且與找坡層分隔縫位置相同。縫邊順直齊平,縫內用密封膏灌縫,并及時做好卷材附加層,防止雨水進入保溫層和找坡層內。
基層與突出屋面結構(女兒墻、山墻、天窗壁、變化縫、煙囪等)交接處基層的轉角處,找平層均做成圓弧形,圓弧半徑應為50mm。內部排水的水落口周圍,找平層應做成略低的凹坑。
⑧養護。找平層抹平、壓實以后及時用塑料薄膜覆蓋養護,養護時間≥7d。,經干燥后鋪設防水層。
(6)屋面防水層。屋面防水層做法為:SBS(3+3)改性瀝青防水卷材。
1)作業條件。
①將鋪貼防水層的基層表面上的塵土、雜物徹底清除干凈。
②基層坡度符合要求,表面順平,陰陽角處做成半徑為50mm的圓弧形,基層表面干燥,含水率不大于9%。
③防水卷材合格證、準用證、檢驗報告、復試報告齊全,材料現場見證取樣送檢合格。防水施工單位資質齊備,現場管理人員和操作人員持證上崗,施工人員操作時要穿工作服,軟底鞋并帶手套。
④防水卷材和配套材料均為易燃材料,集中存放,由專人管理,并準備好干粉滅火器,嚴防火災發生。
⑤將鑄鐵水落口杯牢固的固定在結構上,且涂刷防銹漆。
2)施工流程。清理基層→涂刷基層處理劑→鋪貼卷材附加層→彈線及樣板施工→鋪貼卷材→卷材收頭粘結→卷材接頭密封→蓄水試驗→防水保護層。
3)施工工藝及方法。
①清理基層。施工前檢查基層的質量,不合格的進行修整。涂刷冷底子油前,仔細將基層表面的垃圾、塵土等清除干凈,必要時可采用噴燈局部噴烤,但噴烤時間不宜過長,防止爆裂、起砂。墊層修補方法如圖7所示。

圖7 墊層修補方法
②基層干燥程度檢驗。將1m2卷材平坦地平鋪在找平層上,壓緊靜置3~4h 后掀開檢查未見水印即可涂刷基層處理劑。
③涂刷基層處理劑。高聚物改性瀝青卷材施工,按產品說明書配套使用,基層處理劑是將氯丁橡膠瀝青膠粘劑加人工業汽油稀釋,攪拌均勻,用長把滾刷均勻涂刷于基層表面上。
按先高后低、先遠后近、先立面后平面的順序進行。同一屋面上先涂刷排水較集中的水落口、天溝、檐口等節點,再進行大面積的涂布。屋面轉角及立面的涂刷層應薄涂多遍,不得有流淌和堆積現象。涂刷要均勻、不透底、遮蓋率100%。在處理劑實干前,不得在防水層上進行其它施工作業,不得上人和堆放物品。
④附加層施工。基層處理劑干燥6h左右后,在屋面女兒墻、水落口、煙風道出屋面、管根、檐口、陰陽角、設備基座及水箱間外墻根部、陰陽角部位加鋪一層同質卷材附加層,將卷材裁成相應的形狀進行熱熔滿貼,寬度500mm,附加層施工必須粘貼牢固。陰陽角處附加層卷材折裁方法如圖8。

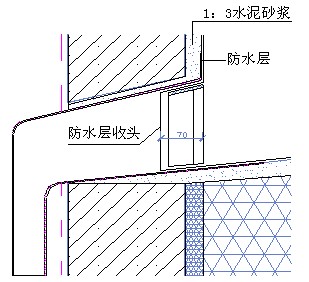

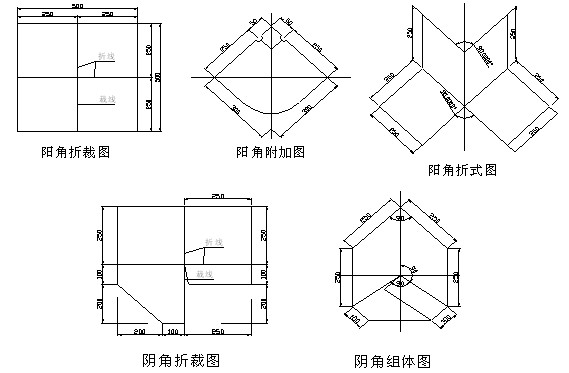

圖8 陰陽角處附加層卷材折裁方法
水落口周圍與屋面交接處,做密封處理,并加鋪兩層附加層,附加層深入水落口的深度不得小于100mm。
⑤確定鋪貼方向、彈基準線。冷底子油涂刷完畢6h后,手摸感覺不粘即可根據卷材的寬度和搭接的規定,在冷底子油上進行彈線。彈線由排水較集中的部位開始,遵照由低到高、先平面后立面的順序彈基準線。
⑥試鋪卷材。在鋪設卷材時選擇沿建筑物短方向鋪設,將第一卷防水卷材中心對準落水口開洞,兩邊彈基準線向分戶墻分水線鋪設。
⑦做樣板。在大面積鋪貼施工前,施工隊要按照技術要求及細部做法做100M2樣板,經項目驗收合格后,進行大面積施工。
⑧鋪貼順序。鋪貼屋面上有高低跨時,按先高后低、先遠后近、先立面后平面的順序進行;在一個單跨鋪貼時,先鋪貼排水比較集中的部位(如落水口、檐口、斜溝、天溝等處),按標高做到由低到高,坡面與立面的卷材由下開始向上鋪貼,使卷材按水流方向搭接。
⑨鋪貼卷材。屋面防水卷材采用滿粘法。
A.卷材起始端粘貼。將卷材置于起始端位置,對好長短方向搭接縫,滾展卷材1000mm左右,掀開已展開的部分,開啟噴槍點火,噴槍頭與卷材保持300~500mm距離,與基層呈30~45°角,同時加熱卷材底面熱熔膠面和基層,至熱熔膠面出現黑色光澤、發亮至稍有微泡出現,慢慢放下平鋪于基層,然后用排氣輥壓使卷材與基層粘結牢固。
B.滾鋪。卷材起始端鋪貼完成后即可進行大面積滾鋪。持槍人位于卷材滾鋪的前方,按上述方法同時加熱卷材和基層,加熱范圍為整個卷材面,加熱程度要均勻。推滾卷材的人蹲在已鋪好的卷材起始端上面,等卷材充分加熱后緩緩推壓卷材,并隨時注意卷材的平整順直和搭接寬度。其后緊跟一人用棉紗團等從中間向兩邊抹壓卷材,趕出氣泡,并用刮刀將溢出的熱熔膠刮壓接邊縫。另一人用壓輥壓實卷材,使之與基層粘結密實。施工方法如圖9所示。

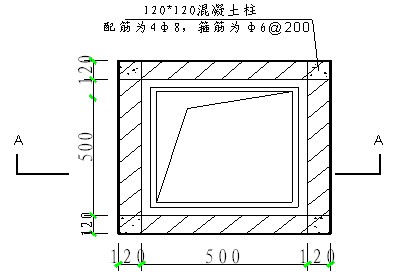

圖9
第一層卷材鋪貼完成經驗收合格后,鋪貼第二層卷材。在第一層卷材上用紅粉筆彈出控制線,卷材試鋪定位。
C.卷材搭接。相鄰卷材的短邊搭接不小于100mm,長邊搭接不小于100mm,相鄰卷材接頭部位錯開500mm,上下層接縫錯開500mm,另外第二層卷材接縫與第一層錯開1/2幅寬,即第一層接縫在第二層中間部位。卷材與卷材之間的粘貼采用滿粘法,不得空鼓。如圖10所示。

圖10 卷材搭接
D.從流水坡度的下坡開始由低處向高處鋪貼,順著流水方向,并使卷材的長向和流水坡向垂直,兩層卷材須平行鋪貼,禁止垂直鋪貼。鋪貼平面立面相接茬的卷材,由下向上進行,使卷材緊貼陰陽角,不得有皺折和空鼓等現象。
⑩排氣。每當一鋪完一卷卷材后,應立即用干凈松軟的長把滾刷從卷材的一端開始,朝卷材的橫向順序用力滾壓一遍,以排除卷材粘結層間的空氣。
○11壓實。排除空氣后,平面部位可用外包橡膠的長300mm、重30kg的鐵輥滾壓,使卷材與基層粘結牢固,垂直部位用手持壓輥滾壓。
○12卷材末端收頭及封邊嵌固。接縫處用噴燈熱熔卷材縫邊緣,待表面熔化后隨即用小鐵抹子將邊縫封好,再用噴燈均勻細致地將邊縫烤一遍保證接頭密封,以免翹邊,立面卷材的收頭在女兒墻上的凹槽內,收頭處須用聚氨酯嵌縫膏或其他密封材料封閉。檐溝卷材收頭的端部應裁齊,并用ф5水泥釘配25mm×25mm×0.7mm鍍鋅薄鋼板墊片,中距500mm壓緊,邊緣用聚氨酯嵌縫膏或其他密封材料封閉。
○13熱熔封邊。將卷材搭接處用噴槍加熱,趁熱使二者粘結牢固,以邊緣擠出瀝青為度;末端收頭用密封膏嵌填嚴密。
○14防水層蓄水試驗。卷材防水層施工后,經隱蔽工程驗收,確認做法符合設計要求,做24h蓄水試驗,閉水高度距防水層最高點30mm,確認不滲漏水后,方可施工防水保護層。
(7)屋面防水保護層。屋面防水保護層做法主要為下沉廣場處防水保護層采用70mm厚C20細石混凝土;十七層屋面采用30mm厚1︰5水泥增稠粉砂漿,內配0.7mm厚鍍鋅鋼板網,網孔25mm×9mm,雙向分縫,中距為1520mm,分縫處鋼板網斷開,縫寬10mm嵌塑料條;其它詳見總說明。
1)作業條件。
①保護層施工前,防水層檢查驗收合格,并辦理驗收手續;
②根據設計要求的標高彈好線;
③表面清理干凈,以利于保護層與隔離層的結合;
2)施工流程。基層清理→ 標高坡度彈線→ 灑水濕潤→施工保護層→養護→ 驗收。
3)施工工藝及方法。
①基層清理。將基層上表面的松散雜物清掃干凈,凸出基層表面的灰渣等粘結雜物要清除干凈。
②灑水濕潤。抹找平層前,適當灑水濕潤基層表面,主要是利于基層與保護層的結合,但不可灑水過量。
③貼點標高、沖筋。根據坡度要求,拉線找玻,一般按l~2m貼點標高(貼灰餅),鋪抹混凝土、砂漿時,先按流水方向以間距l~2m沖筋,并設置保護層分格縫,寬度為20mm,分格縫最大間距為6m。
④鋪裝混凝土或砂漿。按分格塊裝灰、鋪平,用刮扛靠沖筋條刮平、鐵滾滾壓密實,后用木抹子槎平,鐵抹子壓光。
⑤鐵抹子壓第二遍、第三遍。當開始凝結,人踩上去有腳印但不下陷時,用鐵抹子壓第二遍,要注意防止漏壓,并將死坑、死角、砂眼抹平,當抹子壓不出抹紋時,即可找平、壓實,完成第三遍抹壓,這道工序,在初凝前進行。
⑥保護層設分格縫,縫邊順直齊平,分格縫處鋼板網斷開,縫內用密封膏灌縫。
⑦養護。保護層抹平、壓實以后及時用塑料薄膜覆蓋養護,養護時間≥7d,經干燥后鋪設面層。
(8)屋面裝飾面層。屋面裝飾面層做法暫定為20mm厚花崗石板鋪面,正背面及四周邊滿涂防污劑。根據甲方要求,裝飾面層做法將會改變,面層暫時不施工,材料確定后再行施工。
屋面面層裝飾材料確定后,再補充相關施工工藝及施工措施等。
(9)排水板施工。下沉廣場及商業樓的種植屋面中,使用10mm厚塑料凸片排水板空鋪在防水保護層上,凸點向上。
排水板采用高密度聚乙烯(HDPE),經擠出或吹塑法生產形成的高密度聚乙烯土工膜,經過特殊工藝壓型在土工膜上壓出封閉突起的半球狀殼體,形成一種膜、殼連續,具有立體空間和一定支撐強度、液體可以在其內部流動排泄的板材。板材本身具有防水、防植物根系穿刺、層內排水、排放土壤內滲透水、層內積水疏導排泄、隔熱、隔震、防水層保護的功能,柔韌性好,空間剛度極高。
1)施工條件。
①基層表面平整無雜物;
②防水保護層施工完畢并經過至少7d的養護后驗收合格。
2)施工流程。清理基層→規劃彈線→空鋪排水板→搭接接縫→驗收→鋪設無紡布→驗收。
3)施工工藝。
①排水板采用搭接連接,長短邊均搭接不小于100mm。
②基層驗收合格后,將排水板自然展開,疏松地鋪設在規劃好的位置上。
③排水板按統一的方向進行鋪設。
④高低跨、斜坡、轉角等部位需要進行固定,采用雙面自粘膠粘結固定。
⑤排水板鋪設好后,在排水板上方鋪設無紡布,無紡布整體覆蓋住排水板,隨鋪隨填土,回填土回填厚度超過300mm后,方可在回填土上行走車輛。
⑥回填土前,嚴禁在排水板上進行其它施工和車輛運輸。
⑦排水保護板系由HDPE土工膜壓制而成,能夠有效抵御植物根系穿刺,無需單獨設置防根系穿刺。
4)排水板安裝節點示意圖如圖11~圖13。

圖11 種植頂板做法標準構造

圖12 種植屋面墻體根部做法

圖13 種植屋面排水出口處做法節點示意
(10)屋面細部做法。
1)女兒墻處做法(圖14)。

圖14 女兒墻處做法
卷材收頭節點做法按《屋面88J5-1》第28頁的節點7做法,如圖15所示。

圖15 卷材收頭節點做法
2)屋面設備基礎。屋面上設有擦窗機、衛星天線、冷卻塔、水泵等大型設備,設備基礎周圈防水收頭做法按《屋面88J5-1》第28頁的節點3做法:在平面防水標高以上不小于250mm高度處,用切割機切線,剔鑿出凹槽,深度20mm,外口寬度為28mm,內口寬度為20mm,防水卷材收頭于凹槽內,用密封材料封嚴;做法如圖16所示。

圖16 設備基礎周圈防水收頭做法
當設備基礎高度不足時,在距基礎頂面50mm處剔槽,進行防水收頭,如圖17所示。

圖17
3)排風道出屋面處。本工程設計為公寓,設有大量廚房和衛生間的排風道,排風道出屋面處設置風帽,風帽基座的做法如圖18、19所示。

圖18 后砌筑風道基座平面
圖19 后砌筑風道基座剖面

風帽基座壓頂下防水卷材的收頭按《屋面88J5-1》第28頁的節點1做法,如圖20所示。

圖20 風帽基座壓頂下防水卷材收頭做法
4)出屋面機房、樓梯間、水泵房等墻體:防水收頭處做法(圖21)。

圖21 出屋面機房、樓梯間、水泵房等墻體:防水收頭處做法
5)雨水斗。根據設計位置及要求,在施工結構時,預留出水落口孔洞,水落口的雨水斗安裝前應彈出雨水斗的中心線,找好標高,將雨水斗用水泥砂漿臥穩,用細石混凝土嵌固,填塞嚴密。安裝方法如圖22、23所示。

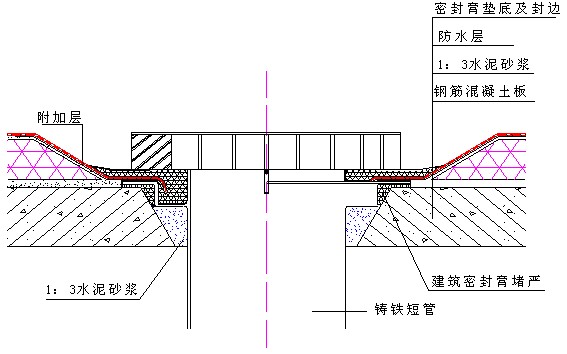

圖22 橫式落水口做法

圖23 直式水落口做法
雨水斗采用鑄鐵制作,埋設標高應考慮水落口防水層增加的附加層、柔性密封、保護面層及排水坡度,水落口周圍直徑500mm范圍內坡度不應小于5%,并應用防水涂料或密封材料涂封,其厚度不應小于2mm。水落口與基層接觸處應留寬20mm、深20mm凹槽,嵌填密封材料。
落水管安裝:安裝順序為由上往下,先在水落口處吊線墜彈出雨水管沿墻的位置線,根據雨水管每節長度,預量出固定卡位置,間距為1200mm,設在下面一節管的上端,卡子用水泥砂漿固定,不得釘入木塞固定或固定在木塞上。雨水管若遇凸凹結構時,應以鈍角折彎相通,并在折彎處加卡固定。雨水管安裝后加強保護,最后檢查完后落架子。
刷防銹漆:鑄鐵雨水口安裝前刷好防銹漆,先除掉焊縫熔渣,用鋼絲刷刷掉銹斑,均勻刷防銹漆一道。
6)出屋面管道(圖24)。

圖24 出屋面管道做法
7)分隔縫(圖25)。找平層、保護層、面層均設置分隔縫,間距不大于6m,找平層、保護層、面層與女兒墻及其它各種突出物根部交接處均設置分隔縫,縫寬30mm,女兒墻立面為防止裂縫按照1m進行分縫,縫寬20mm,分隔縫用瀝青砂子填實。

圖25 分隔縫
8)變形縫。
1號樓十一層屋面變形縫處節點做法(圖26)。

圖26 1號樓十一層屋面變形縫處節點做法
9)屋面水簸箕做法如圖27所示。

圖27 屋面水簸箕做法
10)出屋面門口臺階處(圖28)。

圖28 出屋面門口臺階處做法
6.季節性施工措施
(1)冬季施工
1)冬季施工時,砂漿、混凝土中須摻加防凍外加劑。
2)材料在施工前應清理表面的污物、冰雪等,遭水浸后凍結的磚或砌塊不得使用。
3)砂漿、混凝土中不得含有直徑大 于1cm的冰塊或凍結塊。
4)拌制砂漿時,水溫不得超過80℃。
5)砂漿的稠度宜適當增加,磚、砌塊的砂漿稠度宜為80mm~130mm。
6)嚴禁使用已遭凍結的砂漿。
7)增加砂漿和混凝土的試驗試塊,分別用于各齡期強度和轉入常溫28天的砂漿強度。
具體詳見《××公寓冬季施工方案》
(2)雨期施工
1)屋面材料須集中堆放,并用塑料布覆蓋。
2)袋裝砂漿、外加劑等須堆放在庫房內,下部用方木墊起100mm,上鋪木膠板,木膠板上面滿鋪一層塑料布防潮。做好通風工作,隨時檢查庫房是否有漏雨現象,及時修理。
3)砂漿庫房遮蓋嚴密,大風、暴雨期間,應暫停室外抹灰及砌筑施工,并對已完成的作業面進行覆蓋。
具體詳見《×公寓雨期施工方案》。
7.成品保護措施
(1)施工前應將基層表面的砂、土、硬塊雜物等清掃干凈。
(2)在已鋪好的保溫層上采取必要措施,保證保溫層不受損壞。
(3)保溫層施工完成后,應及時鋪抹找坡層,以保證保溫效果。
(4)已鋪貼好的卷材防水層,采取措施進行保護,嚴禁在防水層上進行其它施工作業和運輸,并及時做防水保護層。
(5)穿過屋面、墻面防水層處的管位,施工中與完工后不得損壞變位。
(6)屋面變形縫、水落口等處,施工中應進行臨時塞緒和擋蓋,以防落進材料等物,施工完后將臨時堵塞、擋蓋物清除,保證管、口內暢通。
(7)屋面施工時不得污染墻面、檐口側面及其他已施工完的成品。
(8)抹好的找平層上,推小車運輸時,先鋪腳手板車道,以防止破壞找平層表面。
(9)找平層施工完畢,末達到一定強度時不得上人踩踏。
8.安全施工措施
(1)高度超過1.2m以上時,搭設腳手架,腳手架上面須滿鋪腳手板,板用鐵絲固定。
(2)同一塊腳手板上的操作人員不應超過2人。
(3)不準站在墻頂上做劃線、刮縫、清掃等工作。
(4)不準用不穩固的工具或物體在腳手板面上墊高作業。
(5)砍磚及砌塊時應面向內打,注意碎磚傷人。
(6)在同一垂直面內上下交叉作業時,設置隔板,下方人員戴好安全帽。
(7)支設安全平網,施工人員必須系好安全帶,帶繩高掛。
(8)堆放場地要平整,堆放高度小于2米,運輸車輛、機械隨時進行檢查。
(9)遵守施工現場的各項安全管理規定。
9.文明環保施工措施
(1)按照北京市建設工程安全文明樣板工地的標準施工,重點控制現場的布置、文明施工、污染等。
(2)保持場容整潔,材料、設備分類碼放整齊,有防雨防潮措施。
(3)及時清理施工垃圾、遺灑的混凝土、砂漿,做到“工完、料凈、腳下清”,及時收集落地灰,過篩后重新利用,保持施工現場的整潔、干凈。
(4)清理后的碎磚塊、砌塊等垃圾用水泥袋裝好,運到垃圾分離處。
(5)在進行現場維修、保養時,產生的廢油由維修人員回收,集中進行處理,禁止將污物倒入現場。
(6)嚴格控制噪音、粉塵以及光污染,夜間施工禁止大聲喧嘩,要使用低噪聲的振搗棒。
(7)攪拌現場應經常灑水濕潤,在搬運砂漿時,輕拿輕放。攪拌現場須每天進行清理,垃圾存放在指定地點并及時運出。廢水經二次沉淀后方可排入市政管網。
(8)原料運輸車輛不得超載,最高點不得超過槽幫上緣,兩側邊緣低于槽幫上緣10cm至20cm。袋裝砂漿在運輸過程中采取措施避免揚塵。
(9)各種運輸車輛進入駛出現場禁止鳴笛,并須在現場指定的沖車處沖洗干凈后方可離開現場。
10.成本節約技術措施
(1)技術室認真審核圖紙,優化屋面施工方案、技術交底。
(2)強化質量意識,采取靈活多樣的形式對全員進行施工質量教育。
(3)技術系統及時做好各分項工程施工方案和技術交底,加強檢查、指導,把質量隱患消滅在萌芽狀態,盡量避免返工損失。
(4)技術室根據施工進度,提前編制好施工屋面材料進場計劃。精確計算,將屋面材料損耗降到最低程度。
(5)加強管理,從工程量計算,放樣,材料計劃,限額發料單,到現場管理,實行層層把關,并辦理簽字手續,減少浪費和返工造成的損失,以節約成本。
(6)材料室加強與材料供應廠家的聯系,掌握市場動態,根據施工進展情況及技術室的材料計劃合理地安排進料時間及數量。
