某教學綜合樓屋面防水施工方案
1.編制依據
(1)屋面工程質量驗收規范《GB50207-2002》;
(2)建筑工程施工質量驗收統一標準《GB50300-2001》;
(3)屋面工程技術規范《GB50345-2004》;
(4)《建筑工程施工工藝標準》;
(5)××市××中學教學實驗綜合樓施工圖。
2.工程概況
本工程為××對口支援××市××中學教學實驗綜合樓建筑,該工程為地上四層建筑,建筑物總高度為16.95/17.55m,總面積為15206m2,本工程層面防水采用4mm厚SBS改性瀝青防水卷材。
3.施工組織機構

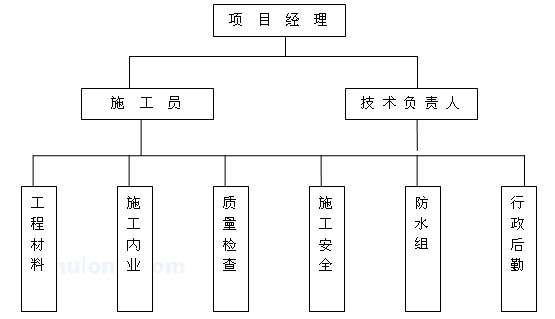

我公司針對此工程的重要性,公司將該工程納入一級目標管理,公司決定委派施工經驗豐富的項目經理及施工管理人員進行該工程的施工。項目部在公司的統一管理下完善各項管理制度,嚴格按照項目法進行本工程的施工和管理。項目經理部的成員相互間配合默契,保證在項目經理的直接領導下,做到有計劃地施工和管理,確保工程項目的質量、工期和安全文明施工,達到建設方滿意的效果,體現我公司的水平。施工組織機構如下:

4.施工進度計劃
(1)施工段的劃分。結合工程具體情況,以每棟建筑作為一個施工段。各施工段作流水施工。
(2)施工工期按照業主和總承包單位的合理要求完成。
(3)勞動力的配備及工程配合。防水施工方法由防水專業人員操作,根據工作面大小配備人員,每2000m2的施工配備一組人員,每組人員6人,2人清理基層,2人配料運料,2人鋪貼卷材。
5.防水工程設計
(1)設計原則。本工程屋面防水,本著“以防為主、多道設防、節點密封”的設計原則。屋面防水等級為三級,防水層合理使用年限為10年。
(2)具體防水設計要求。
1)蘭灰色彩混凝土瓦;
2)最薄處20mm厚1︰3水泥砂漿臥瓦層;
3)15mm厚1︰3水泥砂漿找平層;
4)40mm厚XPS擠塑泡沫聚苯板保溫層;
5)4mm厚SBS改性瀝青防水卷材;
6)冷底子油;
7)15mm厚1︰3水泥砂漿找平層;
8)現澆鋼筋混凝土屋面板。
6.屋面防水施工方案
(1)施工準備。
1)施工負責人應向班組進行技術交底。內容包括:施工部位、施工順序、施工工藝、構造層次、節點設防方法、增強部位及做法,工程質量標準,保證質量的技術措施,成品保護措施和安全注意事項。
2)防水層所用的材料應有材料質量證明文件,并經指定的質量檢測部門認證,確保其質量符合技術要求。進行材料應按規定抽樣復驗,提出試驗報告,嚴禁在工程中使用不合格產品。
3)找平層是防水層的依附層,其質量好壞將直接影響到防水層的質量,所以找平層必須做到:坡度要準確,排水通暢;表面要充分壓光,充分養護,使找平層表面平整、堅固,不起砂、不起皮、不酥松、不開裂,并做到表面干凈、干燥。當出現局部凹凸不平、起砂起皮、裂縫以及預埋件不穩等缺陷時,應修補后進行卷材施工。
| 項目 | 卷材防水層 |
|
| 滿鋪 | 點、空鋪 | |
| 坡度 | 足夠排水坡度 | 足夠排水坡度 |
| 強度 | 較好強度 | 一般要求 |
| 表面平整 | 平整、不積水 | 平整、不積水 |
| 起砂起皮 | 不允許 | 少量允許 |
| 表面裂紋 | 少量允許 | 不限制 |
| 干凈 | 一般要求 | 一般要求 |
| 干燥 | 干燥 | 干燥 |
| 光面或毛面 | 光面 | 毛面 |
4)卷材施工時,其基層應保持干燥,檢查方法為:將1m2塑料膜(或卷材)在太陽(白天)下鋪放于找平層上,3~4h后,掀起塑料膜(或卷材)檢查無水印,即可進行防水卷材的施工。
5)高聚物改性瀝青防水卷材外觀質量
| 項目 | 質量要求 |
| 孔洞、缺邊、裂口 | 不允許 |
| 邊緣不整齊 | 不超過10mm |
| 胎體露白、未浸透 | 不允許 |
(2)材料要求。
1)高聚物改性瀝青防水卷材是合成高分子聚合物改性瀝青防水材料,其品種、規格、技術性能,必須滿足設計和施工技術規范的要求,必須有出廠合格證和質量檢驗報告,并經現場抽查復試達到合格。
2)配套材料。
①氯丁橡膠瀝青膠粘劑:由氯丁橡膠加入瀝青及溶劑等配制而成,為黑色液體,用于基層處理(冷底子油)。
②橡膠改性瀝青嵌縫膏:即密封膏,用于細部嵌固邊縫。
3)SBS防水材料取樣。
①以同一生產廠的同一品種、同一等級的產品,大于1000卷抽5卷,500-999卷抽4卷,100-499卷抽3卷,100卷以下抽2卷,進行規格尺寸和外觀質量檢驗。在外觀質量檢驗合格的卷材中,任取一卷作物理性能檢驗。
②將試樣卷材切除距外層卷頭2500mm后,順縱向切取800mm的全幅卷材試樣2塊,一塊作物理性能檢驗用,一塊作備用。
③防水卷材主要進行拉力、斷裂延伸率、不透水性、耐熱度和低溫柔度試驗。同時防水卷材應做100%的有見證試驗,見證取樣應由監理監督現場取樣,并貼上“有見證”字樣,送往已備案的有見證試驗室復試。
(3)施工主要機具。SBS高聚物改性瀝青卷材用熱熔法施工,其主要施工機具如下:
| 名稱 | 用途 | 名稱 | 用途 |
| 條帚 | 清理基層 | 鏟刀 | 清理基層 |
| 小型油漆桶 | 裝混合料 | 小抹子 | 修補基層、卷材收邊 |
| 鐵皮小刮板 | 復雜部位涂刮 | 油漆刷 | 涂刷基層處理劑 |
| 橡膠刮板 | 涂刮混合料 | 美工刀 | 裁剪卷材 |
| 裁剪刀 | 裁剪胎體增強材料 | 卷尺 | 測量、檢查 |
| 噴槍 | 熱融卷材 | 壓輥 | 鋪貼卷材 |
(4)作業條件。
1)防水層的基層表面應將塵土、雜物等清理干凈;表層必須平整、堅實、干燥。
2)找平層與突出屋面的物體(如女兒墻、出入口等)等相連的陰角,應抹成光滑的小圓角;找平層與檐口、排水溝等相連的轉角,應抹成光滑一致的圓弧形。陰陽角一般應做成R=30~50mm的圓孤(陽角可為R=30mm)。
3)遇雨天、雪天及五級及其以上必須停止施工。
(5)施工工藝
1)工藝流程。清理基層→涂刷基層處理劑→鋪貼卷材附加層→鋪貼卷材→熱熔封邊→清理、檢查、修整→保護層施工。
2)鋪貼方向。卷材的鋪貼方向應根據屋面坡度和屋面是否有振動來確定。當屋面坡度小于3%時,卷材宜平行于屋脊鋪貼;屋面坡度在3%~15%時,卷材可平行或垂直于屋脊鋪貼;屋面坡度大于15%或受振動時,高聚物改性瀝青卷材應垂直于屋脊鋪貼。
3)施工順序。防水層施工時,應先做好節點、附加層和屋面排水比較集中部位(如屋面與水落口連接處,檐口、天溝、檐溝、屋面轉角處、板縫等)的處理,然后由屋面最低標高處向上施工。鋪貼開溝、檐溝卷材時,宜順天溝、檐口方向,盡量減少搭接。
4)搭接方法及寬度要求。鋪貼卷材應采用搭接法,上下層及相鄰兩幅卷材的搭接應錯開。SBS高聚物改性瀝青防水卷材當采用滿貼法時搭接長度長短邊均不小于80mm,當采用空鋪、點粘、條粘時,長短邊搭接長度不小于100mm。
5)操作工藝。
①清理基層:施工前將驗收合格的基層表面塵土、雜物清理干凈。
②涂刷基層處理劑:高聚物改性瀝青防水卷材施工,基層處理劑是將冷油用長把刷均勻涂刷于基層表面上,常溫經過4小時后(以不粘腳為準),開始鋪貼卷材。注意涂刷基層處理劑要均勻一致,切勿反復涂刷。涂刷基層處理劑(冷底子油)前要檢查找平層的質量和干燥程度并加以清掃,符合要求后才可進行,在大面積涂布前,應用毛刷對屋面節點、周邊、拐角等部位先行處理。冷底子油作為基層層處理劑主要用于熱粘貼鋪設瀝青卷材。涂刷要薄而均勻,不得有空白、麻點、氣泡。
③附加層施工:待基層處理劑干燥后,先對女兒墻、水落口、管根、檐口、陰陽角等細部先做附加層,再鋪貼大面卷材。陰陽角圓弧半徑R=30mm~50mm(陽角可做成R=30mm)。鋪貼在立墻上的卷材高度不小于250mm。
④鋪貼卷材:采用熱熔法進行鋪貼。卷材的層數、厚度符合設計要求。鋪貼方向見上第2條說明。將改性瀝青防水卷材剪成相應尺寸,用原卷心卷好備用,鋪貼時隨放卷隨用火焰加熱器加熱基層和卷材的交界處,火焰加熱器距加熱面300mm左右,經往返均勻加熱,至卷材表面發光亮黑色,即卷材的材面熔化時,將卷材向前滾鋪、粘貼。搭接部位應滿粘牢固,搭接寬度滿粘法長短邊均不小于80mm。
⑤熱熔封邊:將卷材搭接處用火焰加熱器加熱,趁熱使兩者粘結牢固,以邊緣溢出瀝青為度。

⑥屋面排氣管道。出屋面的管道根部與結構屋面板用細石混凝土灌實,周邊留20mm×20mm凹槽,用密膏封膏封嚴。找平層抹成50mm為半徑的圓弧,防水卷材增加附加層(寬度和高度均不應小于300mm),卷材出屋面面層≥250mm以上,端部用密封材料封頭, SBS防水層在出屋面管道外壁上冷粘后用管箍卡緊并打封閉膠,在塑料管材上粘SBS不可以熱熔粘貼,防立管彎曲變形受熱燒焦變脆損傷。
管道根部直徑500mm范圍內,找平層應抹出高度不小于30mm圓臺,或在保護層上做圓臺,周邊留20mm×20mm凹槽,用密膏封膏封嚴。
![]() |
![]() |
![]() |
![]() |

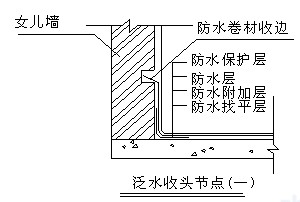

⑦水落口。若采用金屬雨水口、先用鋼絲刷刷掉銹斑,均勻刷防銹漆一道。雨水口(金屬雨水口或UPVC雨水口)安裝前,找好標高,彈出雨水斗的中心線,用水泥砂漿臥穩,用細石混凝土嵌固,填塞密實。橫式雨水口內下口與防水層附加層用密封材料嵌嚴,防水面層伸入落水口200mm粘實,與墻面防水層交圈,直式落水周圍直徑500mm范圍內坡度不小于5%。

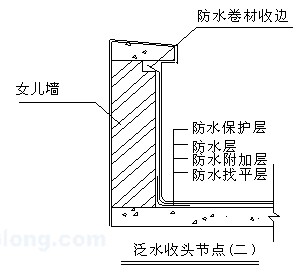

A.女兒墻落水口節點:

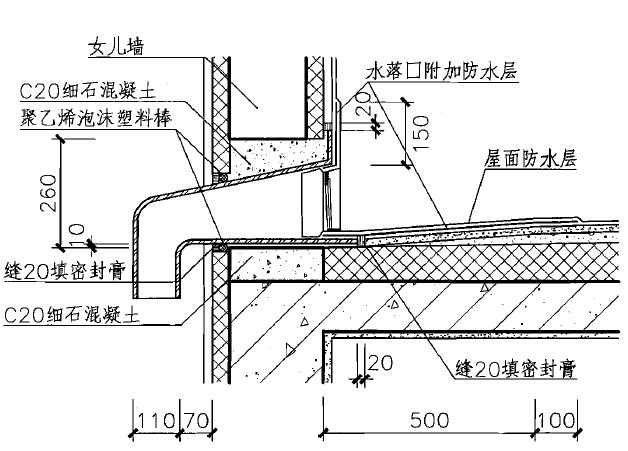

B.一般落水口節點:

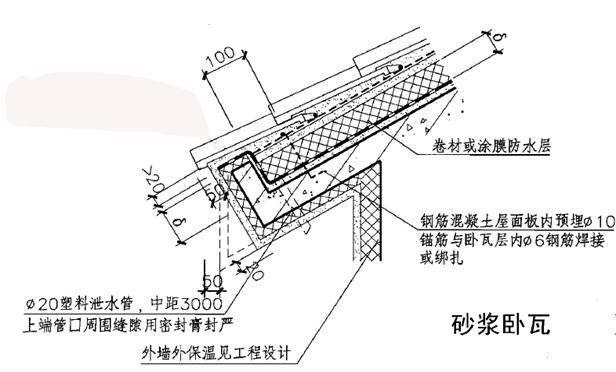

C.砂漿臥瓦節點:

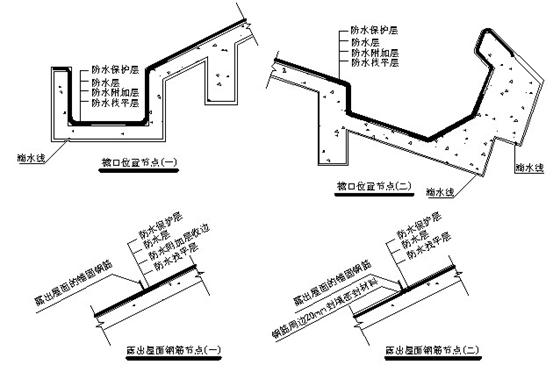

D.屋脊節點:

⑧防水質量檢驗。在屋面防水工程完工后,經檢查外觀表面合格以后,將雨水管出口堵塞,進行不小于24h的蓄水試驗,不得存在滲漏水現象。經全部蓄水試驗合格后,做好隱蔽工程驗收工作。
7.質量保證措施及注意事項
(1)質量保證措施。
1)根據工程的具體情況,選擇質量符合要求并滿足設計要求的防材料,嚴把質量關,對防水薄弱部位應進行加強(增作附加層)。
2)嚴格按照施工操作規程進行每一個防水分項工程的施工。卷材的鋪貼方法要正確,接頭和壓邊的尺寸滿足要求,并粘貼牢固。防水卷材保護層要鋪均勻,厚度一致,特別要注意立面墻上保護層的質量。
3)所有進場物資必須有合格的材質證明,出廠合格證和試驗報告。做好進場檢驗工作,該復試的材料及時取樣復試,不合格的材料,不得在屋面工程中使用。
4)當防水卷材施工完畢后,嚴禁在其上鑿眼、打洞或做安裝、焊接等操作。
5)施工中嚴格實行“三檢制”,做到檢查上道工序,保證本道工序,服務下道工序,真正做到嚴格控制工序質量,不合格的工序不移交。
6)設施基礎與結構層相連時,防水層應包裹設施基礎的上部,并在地腳螺栓周圍做密封處理。
7)施工的每道工序完成后,應經監理或建設單位檢查驗收合格后方可進行下道的施工,當下道工序或相鄰工程施工時,對屋面工程已完成的部分應采取保護措施。
8)在保修期間內,定期回訪,免費保修。
(2)注意事項
1)鋪貼卷材防水層的搭接應粘貼牢固,不得有皺折、翹邊和鼓泡等缺陷;陰陽角處應呈圓弧或鈍角。
2)冷底子油應涂刷均勻,不得有漏刷和麻點等缺陷。
3)卷材防水層鋪貼、搭接、收頭應符合設計要求和屋面工程技術規范的規定。
4)卷材的鋪貼方向應正確,卷材搭接寬度的允許偏差項目符合下表:
| 項次 | 項目 | 允許偏差 | 檢查方法 |
| 1 | 卷材搭接寬度偏差 | -10mm | 尺量檢查 |
(3)雨季施工措施。在雨季進行屋面卷材施工,要特別注意成品的保護工作。施工屋面卷材的前一天,應及時掌握當?shù)氐奶鞖馇闆r,并準備好塑料薄膜。在施工過程中,如突遇降雨,應及時對已施工的卷材進行封邊處理,待處理完畢后及時用塑料薄膜覆蓋封邊位置。在基層干燥后復工時,應檢查屋面卷材封邊位置是否有起泡、與基層脫落等情況,若存在上述問題,應對存在問題的卷材進行修補處理,以保證卷材與基層粘結牢固。
8.成品保護
1、已鋪貼好的卷材防水層,應采取措施進行保護,嚴禁在防水層上進行施工作業和運輸,并應及時做防水層的保護層。
2、穿過屋面、墻面防水層處的管位,防水層施工完后不得再變更和損壞。
3、屋面變形縫、水落口等處,施工中應進行臨時塞堵和擋蓋,以防落雜物,屋面及時清理,施工完后將臨時堵塞、擋蓋物及時清除,保證管內暢通。
4、屋面施工時不得污染墻面、檐口側面及其他已施工完的成品。
5、找坡、找平、保護層施工完成后,未達到一定強度時,不得上人踩踏,推小車運輸時,應先鋪腳手板車道,以防損壞面層。
9.安全文明施工措施
(1)安全保證體系及措施
1)安全生產目標。
在總承包單位的管理下,要求所有施工人員必須牢固樹立“安全第一”的思想,使安全生產在施工各環節得到檢查落實,主要目標如下:
杜絕職工因工重傷、死亡事故;
杜絕重大、特大責任事故;
杜絕責任火災和爆炸事故;
輕傷率控制在5%以下。
2)安全保證管理體系。
為保證安全目標的實現,先從組織上落實保證體系,成立以公司經理為主任,分管生產、安全工作的副經理為副主任,總工程師及相關部門負責為成員的安全生產委員會。
項目部以項目經理為組長,施工員、安技員、班組長等為成員的施工安全領導小組,組織制定實施安全方針、目標和措施,對承包段工程全面負責。
3)施工安全保證措施及注意事項
①在整個公司、項目部認真貫徹落實四川省建設廳關于《四川省建設工程項目施工安全評價管理暫行辦法》中的各項規定。
②堅持安全生產教育制度,著重抓崗前教育、日常教育、典型教育。
③在總承包單位項目部的管理、配合下,檢查各工種各部位安全設施布置落實狀況,檢查安全設施布置遺漏,定期組織安全大檢查,召開安全生產會議。
④積極配合總承包單位項目部的各項安全工作,包括入場教育及安全技術交底等。
⑤牢固樹立“安全第一、預防為主”的安全生產方針,操作前,現場管理人員必須向操作班組進行安全技術交底,積極開展班前安全活動,安檢人員勤檢查、督促,增強安全意識和自我保護能力。。
⑥屋面四周女兒墻以上的外腳手架(防護欄桿),屋面工程施工中嚴禁拆除。
⑦屋面工程施工中,屋內的雜物等物料嚴禁從屋面直接向下拋擲。
⑧存放卷材和膠粘劑的倉庫或現場要嚴禁煙火,如需用明火,必須有防火措施。
⑨油桶要平放,不得兩人抬運,在運輸過程中,注意平衡,精神要集中,防止不慎跌倒造成傷害。
⑩運上層面的材料,應平均分散堆放,隨用隨運,不得集中堆放。
○11使用噴燈時,應清除周圍的易燃物品,必須遠離底子油,嚴禁在涂刷底子油區域內使用噴燈。噴燈汽油不得過滿,打氣不應過足,在用火地點必須備有防火器材。
○12防水材料采用冷底子油涂刷,不得采用熱瀝青,防止有害物污染空氣。
4)工程施工安全工作重點。由于屋面防水施工屬高空作業,應加強“四口、五臨邊”的防護。懸空作業必須佩安全帶(繩),作業人員與高壓電源保持一定的安全距離,不得穿硬底鞋高跟鞋登高作業。進入施工現場必須佩戴安全帽。嚴禁自高處向下拋仍建筑垃圾等物品。
(2)文明施工保證措施及環境保護
我公司在工程施工中高度重視文明施工,這既涉及到周邊人民群眾的切身利益,同時又是企業取信于民、維護企業聲譽、樹立企業形象的大事,一旦在文明施工方面掉以輕心,造成的損失和影響是無法彌補的,我們將嚴格按照“集中施工、快速施工、文明施工”具體落實措施,爭創“綠色環保文明工地”。具體措施如下:
1)認真學習市政府、市建委等相關部門頒發的文明施工要求及法規。
2)施工現場要成立以項目經理為首的現場管理小組,作為開展文明施工和環境保護的施工現場管理的組織保證。
3)開展全員文明施工教育,懂得文明施工是安全無事故的基礎。
4)結合施工現場的實際情況,按照總承包單位項目部的文明施工管理辦法,指導和推進文明施工活動的開展。
5)材料應按規定位置堆放,堆放應整齊。
6)每項工序施工時,均應做到工完料盡場清。
