**南門某工程屋面防水施工方案
1.工程概況
本工程坐落于××南門,用地北側為××路,西側為現有××庫,東面為××配電所,南側為現有食堂。建筑面積2696.7m2,地上五層,局部六層為屋頂鍋爐房及水泵房;屋面為上人屋面、不上人屋面、100mm厚巖棉彩鋼板屋面,屋面防水等級為II級,防水層合理使用年限為15年,采用SBS改性瀝青防水,卷材(卷材厚度3mm+3mm)。
2.施工準備
(1)防水材料選用和準備。
1)一般選用高強度、低延伸的防水卷材,應結合工程的實際情況,選用3mm厚的Ⅱ類拉力≥400N、延伸率≥5%的黃麻胎體SBS改性瀝青防水卷材。
節點附加層應選用氯丁橡膠改性瀝青防水涂料,要求固體含量≥43%,延伸≥4.5mm,耐熱度為80℃時5h無流淌、起泡。
密封材料選用SBS改性瀝彈性密封膏,粘結性≥15mm,耐熱度下垂≤4mm。
防水涂料選用聚合物水泥基JS復合防水涂料
2)防水材料的質量要求。所用的SBS卷材改性瀝青防水卷材、氯丁橡膠改性瀝青防水涂料、SBS改性瀝青彈性密封膏等均須有出廠合格證。進場后應抽樣試驗。
3)防水材料保管。SBS改性瀝青防水卷材宜直立堆放,高度不得超過兩層。貯存處應陰涼通風,避免日曬、雨淋和受潮。
4)材料準備。所用的防水材料應及時進場,并經抽樣復試合格。
(2)勞動組織。由于屋面防水工程的重要性,因此,施工屋面卷材防水須由專業人員進行,該施工小組配備5~6人,其中最少應配置2~3名專業技術工人,專業技術工人須持證上崗。
(3)施工機具。屋面防水施工需要的主要機具見表1。
| 序號 | 機具名稱 | 規格 | 單位 | 數量 | 用途 |
| 1 | 棕掃帚 | 普通 | 把 | 3 | 清掃基層 |
| 2 | 鋼絲刷 | 普通 | 把 | 4 | 清理基層 |
| 3 | 小平鏟 | 小型 | 把 | 2 | 清理基層 |
| 4 | 長柄刷或滾刷 | 把 | 2 | 涂刷冷底子油 | |
| 5 | 剪刀 | 普通 | 把 | 1 | 裁剪卷材 |
| 6 | 彩色粉袋 | 個 | 1 | 彈卷材基準線 | |
| 7 | 粉筆 | 把 | 1 | 做標記用 | |
| 8 | 鋼卷尺 | 2m | 把 | 4 | 度量尺寸 |
| 9 | 鋼卷尺 | 50m | 把 | 1 | 度量尺寸 |
| 10 | 火焰加熱器 | 噴燈或專用噴槍 | 支 | 3 | 熱熔卷材閽膠用 |
| 11 | 手持壓輥 | Φ40寬100mm | 個 | 2 | 壓實卷材搭接縫 |
| 12 | 鐵壓輥 | 寬500mm,重40kg包膠皮 | 個 | 1 | 壓實卷材用 |
| 13 | 刮板 | 膠皮刮板 | 個 | 2 | 推刮卷材及刮邊 |
| 14 | 鐵錘 | 普通 | 把 | 1 | 卷材收頭釘水泥釘 |
(4)技術準備。項目技術負責人組織小組學習設計圖紙;熟識屋面構造、細部節點要求;了解所用材料的技術質量要求和施工工藝規定;進行操作技術交底或培訓,未經交底或培訓不得上屋面進行施工操作。
(5)施工條件準備。各種防水材料按時運到現場;垂直運輸可利用土建施工用的井架;屋面找平層上已清理完畢,含水率符合規定;伸出屋面的設施、預埋件等已安裝完畢。
根據氣象預報選定無雨、霧的天氣。
3.施工工藝流程和順序
(1)施工工藝流程。找平層修補及清掃→找平層分格縫密封處理→節點密封處理→節點防水涂膜附加層→涂刷冷底子油→卷材鋪貼及封邊處理→收頭固定、密封→閉水試驗。
(2)施工順序。
卷材鋪貼順序。
1)鋪貼多跨或高低跨屋面時,應先遠后近,先高跨后低跨。
2)在一個單跨鋪貼時,應先鋪貼排水比較集中部分(如天溝、水落口、檐口),再鋪貼油氈附加層,由低到高,使卷材油按流水方向搭接。
4.施工方法
(1)卷材鋪貼方向。對于屋面排水放坡≤2%時,采用平行屋脊的鋪貼方法,其搭接縫應順流水方向搭接。
(2)冷底子油。當找平層經檢驗證實已干燥后,在鋪貼卷材之前在找平層上涂刷一道冷底子油。冷底子油的配合比是:10號瀝青︰汽油=30︰70。配制冷底子油時先將熬好的瀝青倒入料桶中,當瀝青溫度降到100℃時再分批加入汽油,開始每次2~3L,以后每次5L。
冷底子油采用長柄滾刷涂刷,要求涂刷均勻,不漏涂。當冷底油揮發干燥后,即可鋪貼卷材防水層。如涂刷冷底油后因氣候、材料等影響,較長時間不能鋪貼卷材時,則在以后鋪貼卷材之前重刷一道冷底子油,以清除找平層上的灰塵、雜物,增強卷材與基層的粘結。
(3)卷材搭接縫寬度。SBS改性瀝青卷材防水層一般采用熱熔滿粘法施工,故要求長邊的搭接縫寬度均不得小于80mm,短邊不得小于100mm。為確保搭接縫的寬度,應先在找平層上彈出墨線,進行卷材試鋪,無問題后方可進行正式鋪貼。
(4)掌握好卷材熱熔膠的加熱程度。若卷材底部的熱熔膠加熱不足,會造成卷材與基層粘結不牢;若過分加熱,又容易使卷材燒穿,胎體老化,熱熔膠焦化變脆,嚴重降低防水層的質量。因此,要求烘烤時要使卷材底面和基層同時均勻加熱,噴槍的噴嘴與卷材面的距離要適中,一般保持50~100mm左右,與基層呈30~45°角。噴槍要沿著卷材橫向緩緩來回移動,移動速度要合適,使在卷材幅寬內加熱溫度均勻,至熱熔膠融呈光亮黑色時,即可趁卷材柔軟的情況下滾鋪粘貼。
(5)輥壓、排氣。應趁熱用壓輥滾壓。卷材始端鋪貼完成后,即可進行大面積滾鋪。持槍人位于卷材滾鋪方向,推滾卷材人位于已鋪好的卷材始端上面,待卷材加熱后緩緩推壓卷材,并隨時注意卷材的平整順直和搭接的寬度。其后跟隨一人用棉紗團等從中間向兩邊抹壓卷材,排出卷材下面的空氣,并用刮刀將溢出的熱熔膠刮壓接邊縫,另一人用壓輥壓實卷材,使之粘結牢固,表面平展,無皺折現象,
(6)鋪貼時,應使卷材與基層緊密粘結,避免鋪斜、扭曲,仔細壓緊、刮平,趕出氣泡封嚴。如發現已鋪貼卷材有氣泡、空鼓或翹邊等現象,應及時進行處理。
(7)末端收頭處理封邊。將卷材采用橡膠瀝青粘結劑將末端粘結封嚴。
(8)搭接縫施工。在進行搭接縫粘結施工前,應將卷材表面80~100mm寬用噴槍燒熔,注意不要燒傷搭接縫處的卷材。粘貼搭接縫卷材時,當卷材底部的熱熔膠熔融至呈光亮的黑色即可粘貼,并進行滾壓至熱熔膠溢出,收邊者趁熱用刮板將溢出的熱膠刮平,沿邊封嚴。當整個卷材防水層鋪貼完畢后,在所有搭接縫邊均要用SBS改性瀝青彈性密封膏涂封,寬10mm。
5.細部處理
屋面要處理的細部一般有:水落口處理、泛水處理、變形縫處理和凸出屋面的管道處理。
(1)水落口處理。水落口應設在排水溝的最低處,水落口杯與找平層接融處,應留寬20mm、深20mm的凹槽,槽內用SBS改性瀝青彈性瀝青密封膏嵌填嚴密。上面做2mm厚的氯丁橡膠改性瀝青防水涂膜附加層,并用化纖紡布胎體進行增強。如圖1、2所示。

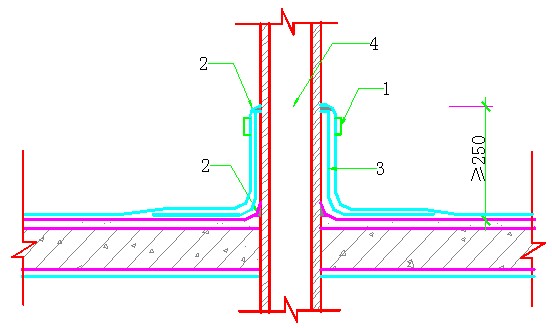

圖1 豎式水落口
1—防水層;2—附加層;3—密封材料;4—水落口杯

圖2 橫式水落口
1—防水層;2—附加層;3—密封材料;4—水落口
(2)泛水節點處理。磚砌女兒墻上在距檐溝溝底最高處的上方250mm,預留30mm×50mm的凹槽,槽內用水泥砂漿抹出斜坡。找平層在泛水處應抹成半徑為50mm的圓角,然后再刷2mm厚的氯丁橡膠改性瀝青防水涂膜附加層,并用化纖無紡布做胎體增強材料。卷材防水層的收頭應壓入凹槽內,每隔900mm用水泥釘釘牢,卷材收頭上口用SBS改性瀝青彈性密封膏封嚴,然后用干性混凝土將凹槽嵌填、擠實,表面用水泥砂漿找平。如圖3所示。

圖3 泛水構造
1—涂膜防水層;2—胎體材料附加層;3—密封材料
(3)凸出屋面的管道接口處理。在防水層上沿排氣管道壁鋪貼卷材附加層,上口用金屬箍卡牢,在附加層上口與排氣孔管道壁間用SBS改性瀝青彈性密封膏封口。如圖4所示。

圖4 伸出屋面管構造做法
1—金屬箍;2—密封材料;3—防水附加層;4—管道
(4)變形縫處理。本有變形縫的工程,縫內先用瀝青麻絲填塞,并用卷材做成 形狀,放入縫內,兩側與變形縫擋墻上部粘牢,然后在槽內放入泡沫塑料棒襯墊,再覆蓋 形卷材封閉,上扣混凝土蓋板保護,蓋板與蓋板之間的接頭縫隙,應用SBS改性瀝青彈性密封膏封嚴。
6.蓄水試驗
卷材鋪貼完成后,經外觀初步檢查合格,然后用碎布或其它材料塞嚴水落管,灌水試驗,一般蓄水24h,未發現有滲漏為宜。
7.技術參數
SBS改性瀝青卷材屋面防水的技術參數為:瀝青卷材的長邊搭接寬度≥80mm,短邊搭接寬度≥100mm。
8.質量標準
(1)主控項目。
1)卷材防水層所用卷材及配套材料,須符合設計要求。
2)卷材防水層不得有積水和滲水現象。
(2)一般項目。
1)卷材防水層的搭接縫應粘結牢固,密封嚴密,不得有皺折、翹邊和鼓泡等缺陷;防水層的收頭應與基層粘結并固定牢固,縫口封嚴,不得有翹邊。
2)卷材防水層上的撒布材料和淺色涂料保護層應鋪撒或涂刷均勻,粘結牢固;水泥砂漿、塊材或細石混凝土保護層與卷材防水層間應設置隔離層;剛性保護層的分格縫留置應符合設計要求。
3)排氣屋面的排氣道應縱橫貫通,不得堵塞。排氣管應安裝牢固,位置正確,封閉嚴密。
卷材的鋪貼方向正確,卷材搭接寬度的允許偏差為-10mm。
9.質量控制措施
(1)施工管理人員須熟悉施工圖紙和有關文件,正確掌握施工圖紙的細部構造及有關技術要求。做好施工技術交底,嚴格執行現行的施工質量驗收規范,堅持自檢,充分發揮專職質檢員的作用,認真做好檢查驗收工作。
(2)操作人員須經過專業培訓,考試合格持證上崗。
(3)卷材防水材料須有產品出廠合格證明書和進場抽樣復檢驗合格報告,嚴禁在工程上采用不合格的材料。
(4)屋面找平層坡度須符合設計要求,表面壓實平整,收水后二次壓光,充分養護,不得起砂、起皮現象。
(5)基層與凸出屋面結構的連接,以及基層轉角處均應做成園弧,園弧半徑R=50mm。
(6)屋面防水在鋪設屋面隔氣層和防水層前的基層,須干凈、干燥、清潔、無雜質。
(7)基層處理劑的選擇應與卷材的材料相容,噴灑均勻,待處理劑干燥后方可鋪貼卷材。噴刷要求厚薄均勻、不漏底。
(8)細部、復雜部位應根據不同情況進行增強處理,大面積防水層鋪貼要求平整,順直搭接尺寸準確,不扭曲,熱熔后隨滾鋪壓實,不得有皺折,隨時刮封接口。
10.質量通病防治措施
卷材防水屋面質量通病防治措施見表2。
| 現象 | 防治措施 |
| 翹邊、皺折,搭接長度不足 | 1、卷材鋪貼前應先做好屋面各節點、細部。2、鋪貼從低處到高處,將卷材展平壓實,搭接長度:短邊≥100mm,長邊≥80mm,上下層搭接錯開1/3~1/2。 |
| 鼓泡,內部有水汽 | 在基層充分干燥后,鋪貼卷材,當保溫層或找平層不易干燥時,應安排氣屋面的有關要求施工。 |
| 水落管口安裝不良,滲漏 |
1、水落管周圍直徑500mm范圍內坡度≥5%。2、水落管口杯周圍與基層接觸處留出寬、深各20mm的凹槽,嵌油膏。水落管杯口應固定在結構層上。 |
11.成品保護措施
屋面防水層施工后,不準在防水層上鑿洞打孔,也不準在防水層上拌制砂漿和進行其它工序作業,如確需在上面進行少量工序的作業時,應對卷材防水層采取針對性的防護措施,完工后應通知防水專業施工隊進行檢查,如發現卷材防水層有破損時,應及時組織修復。
12.注意事項
(1)熱溶使用的火焰加熱器應經常檢查,噴嘴不得堵塞。若施工時采用液化石油氣作為燃料,使用時應遵守使用液化石油氣的規定。
(2)在屋面上施工時,應設置相應的滅火器材,以備急時使用。
(3)卷材、涂料、化纖無紡布堆放要遠離火源。
(4)雨天禁止在屋面上作防水施工。
(5)滾鋪卷材及刮邊的操作人員應戴手套等防護用品,以免燙傷。
